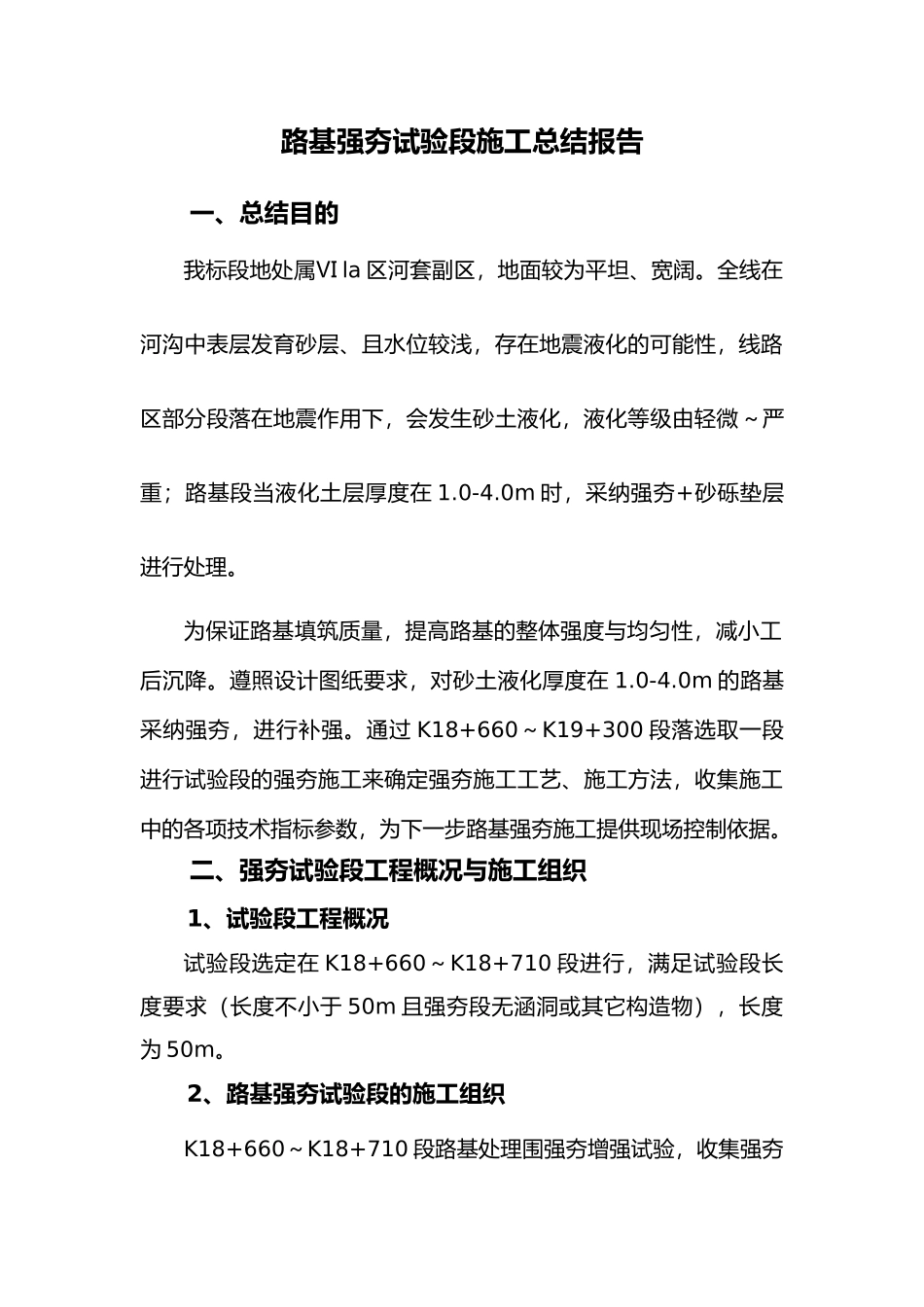

路基强夯试验段施工总结报告一、总结目的我标段地处属Ⅵ la 区河套副区,地面较为平坦、宽阔。全线在河沟中表层发育砂层、且水位较浅,存在地震液化的可能性,线路区部分段落在地震作用下,会发生砂土液化,液化等级由轻微~严重;路基段当液化土层厚度在 1.0-4.0m 时,采纳强夯+砂砾垫层进行处理。为保证路基填筑质量,提高路基的整体强度与均匀性,减小工后沉降。遵照设计图纸要求,对砂土液化厚度在 1.0-4.0m 的路基采纳强夯,进行补强。通过 K18+660~K19+300 段落选取一段进行试验段的强夯施工来确定强夯施工工艺、施工方法,收集施工中的各项技术指标参数,为下一步路基强夯施工提供现场控制依据。二、强夯试验段工程概况与施工组织1、试验段工程概况试验段选定在 K18+660~K18+710 段进行,满足试验段长度要求(长度不小于 50m 且强夯段无涵洞或其它构造物),长度为 50m。2、路基强夯试验段的施工组织K18+660~K18+710 段路基处理围强夯增强试验,收集强夯相关数据。试验施工的时间安排与工作容为:2015 年 3 月 15 日~2015 年 3 月 20 日施工准备:落实安排施工作业人员、机械,场地平整;测量组放线确定边线与标高。 2015 年 3 月 21 日~2015 年 3 月 29 日按设计图纸要求对试验段路基进行强夯处理,强夯完成以后进行压实度检测与沉降观测数据整理。2.1 试验段人员分工试验段施工前成立了试验段领导小组,由总工程师主持,参加试验路段工作的人员分工见表 1 强夯试验段人员分工表。表 1 强夯试验段人员分工表序号职务职称责任1根根总工程师高级工程全面负责技术工作2石建华副经理高级工程负责施工管理工作3 栋副总工程师工程师负责技术指导工作4吴利军工程部长高级工程负责技术方案编制5王巧玲质检部长高级工程负责施工中的质检6牛 杰路基工程工程师负责方案的实施与参数整理7顺福测量队队长工程师负责试验段测量工作8晓刚试验室主任工程师负责试验段试验工作9弓钰光领工员工程师负责机械调动与组织施工10马泽灵安全部长工程师负责试验段的安全施工2.2 强夯试验段施工机械设备情况2.2.1 机械设备准备1、夯锤:用钢板制作外壳,部焊接骨架后灌注混凝土制成。夯锤底采纳圆形直径 2.3m、重量 14t,并设 4 个排气孔,孔径为230mm。2、起重机械:选用 50t 的履带式起重机,以满足夯锤起吊重量和提升高度,并设安全装置,防止夯击时臂杆后仰。3、自动脱钩装置:要求有足够强度,起吊时不...
