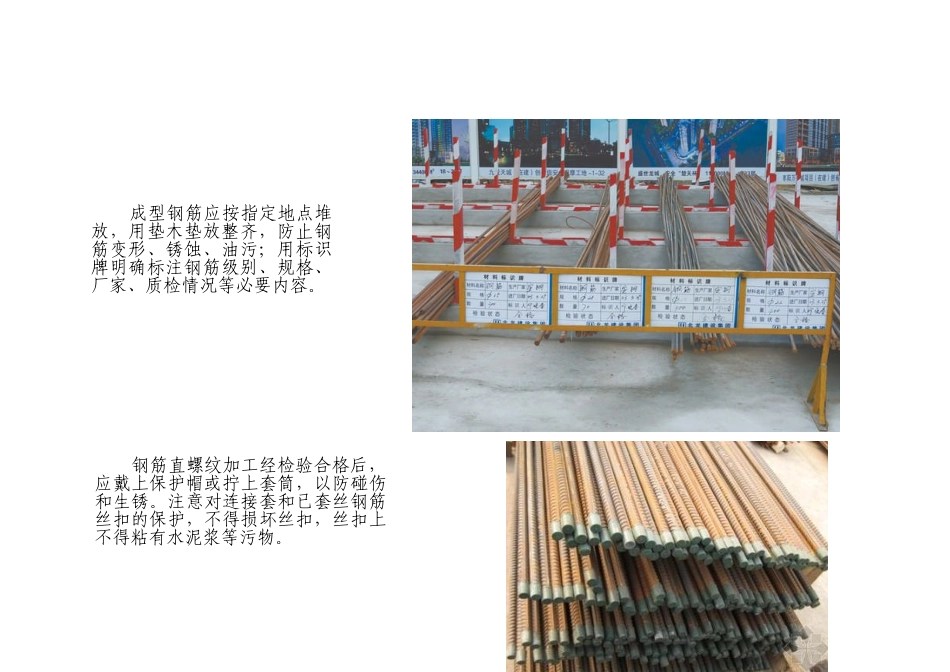

成品保护标准化图册鲁能开发(集团)一、钢筋工程成品保护方案1. 成型钢筋保护措施 成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污;用标识牌明确标注钢筋级别、规格、厂家、质检情况等必要内容。 钢筋直螺纹加工经检验合格后,应戴上保护帽或拧上套筒,以防碰伤和生锈。注意对连接套和已套丝钢筋丝扣的保护,不得损坏丝扣,丝扣上不得粘有水泥浆等污物。2、构造柱预留钢筋保护 构造柱预留验收合格后,要用木模板,根据构造柱尺寸加工成保护套,顶部应封闭,外侧涂刷警示色。3、楼板钢筋成品保护 绑扎完的梁、顶板钢筋,要防止板的负弯矩筋被踩下移以与受力构件配筋位置变化而改变受力构件结构,要设钢筋马蹬,上铺脚手板作人行通道。二、模板工程成品保护方案1、顶板模板支设完毕后,注意其上堆料不得过重以防模板变形甚而压塌模板。2、水电做管须穿过模板时,模板上打孔必须使用电钻或开孔器,不得使用攒子。三、混凝土工程成品保护方案1、混凝土顶板成品保护 混凝土结构浇筑后,达到一定程度方可拆模,已拆除模板与其支架的结构,在混凝土达到设计强度后,才允许承受全部设计载荷,不得超载使用,严禁堆放过量建筑材料。避开出现裂缝、变形、压痕等问题。1..2.墙、柱、楼梯踏步等阳角保护3、砼浇筑后养护 所有墙、柱、较大孔洞口、楼梯踏步,在拆模后与时用板条刷警示色或成品护角做好角部包封,防止撞伤混凝土阳角。护角高度从地面起高度不低于 1.80m,每边不小于8cm。应在混凝土浇筑完毕后的 12h 以内对混凝土加以覆盖并保湿养护。浇水次数应能保持混凝土处于湿润状态;混凝土养护用水应与拌制用水一样,一次浇水不得过多,平面结构养护用水严禁流淌到混凝土结构面上,防止造成对墙柱面的污染。对梁板混凝土,表面抹压后用塑料薄膜覆盖,混凝土表面硬化后,应采纳直接蓄水养护。对墙柱混凝土应在顶部设置多孔喷洒水管。混凝土达到脱模强度后,可松动对拉螺栓,使墙体与模板之间有 2-3mm 缝隙,确保水进入模板与墙之间。4、后浇带保护为避开杂物落入后浇带,造成清理困难与对钢筋的成品保护,在后浇带两侧分别用水泥砂浆砌筑二皮 120mm 厚水泥砖垄墙,砖内侧距后浇带边缘 100mm,在砖上部通长设置竹胶板或多层板,在板面朝后浇带侧订通长木方,与垄墙形成咬口,防治盖板位移。在盖板上满铺彩条布,彩条布两侧用一层红砖压住,防止雨水与养护水下落。后浇带除用盖板保护外,必须在后浇带两侧用钢管支撑...
