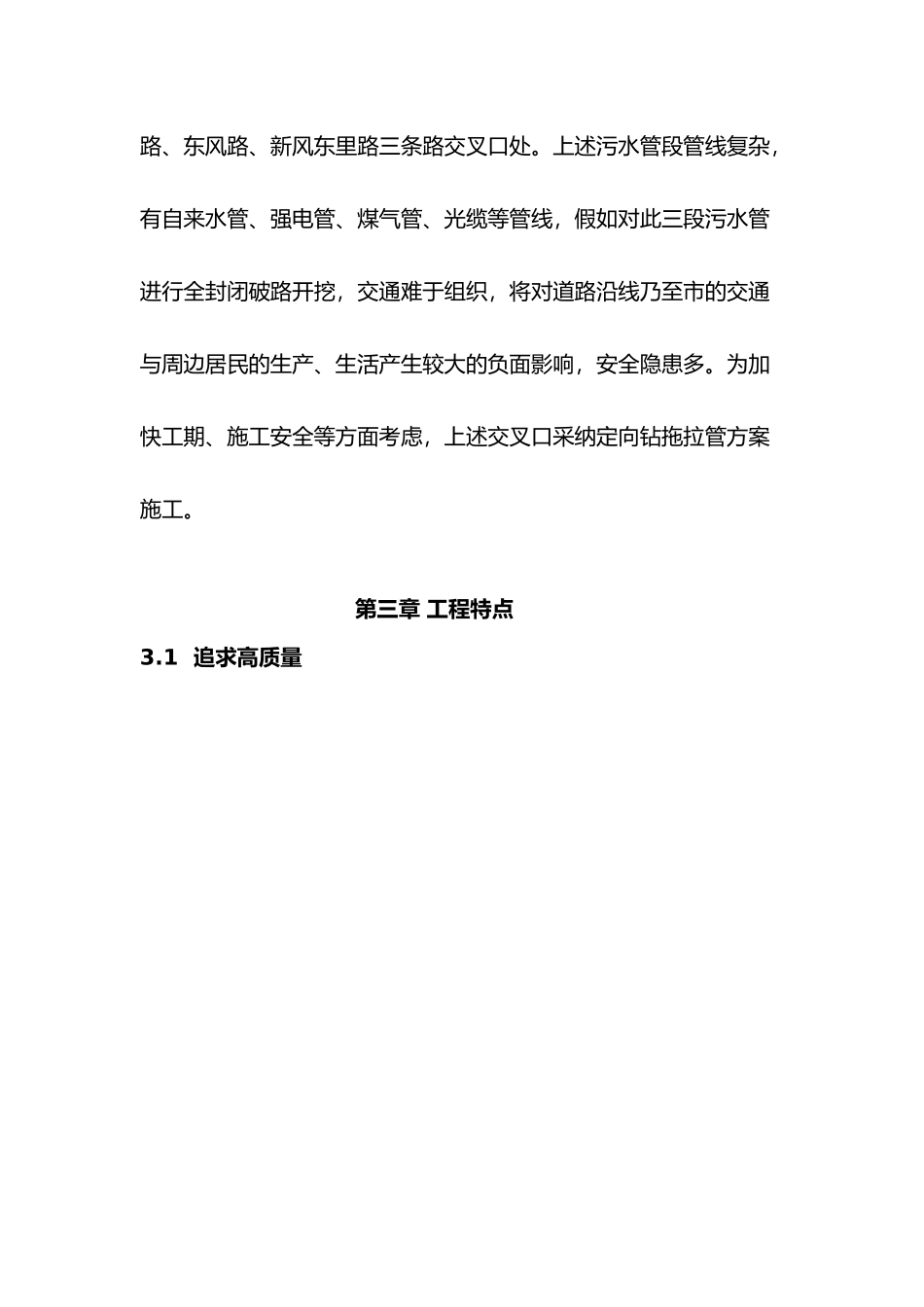

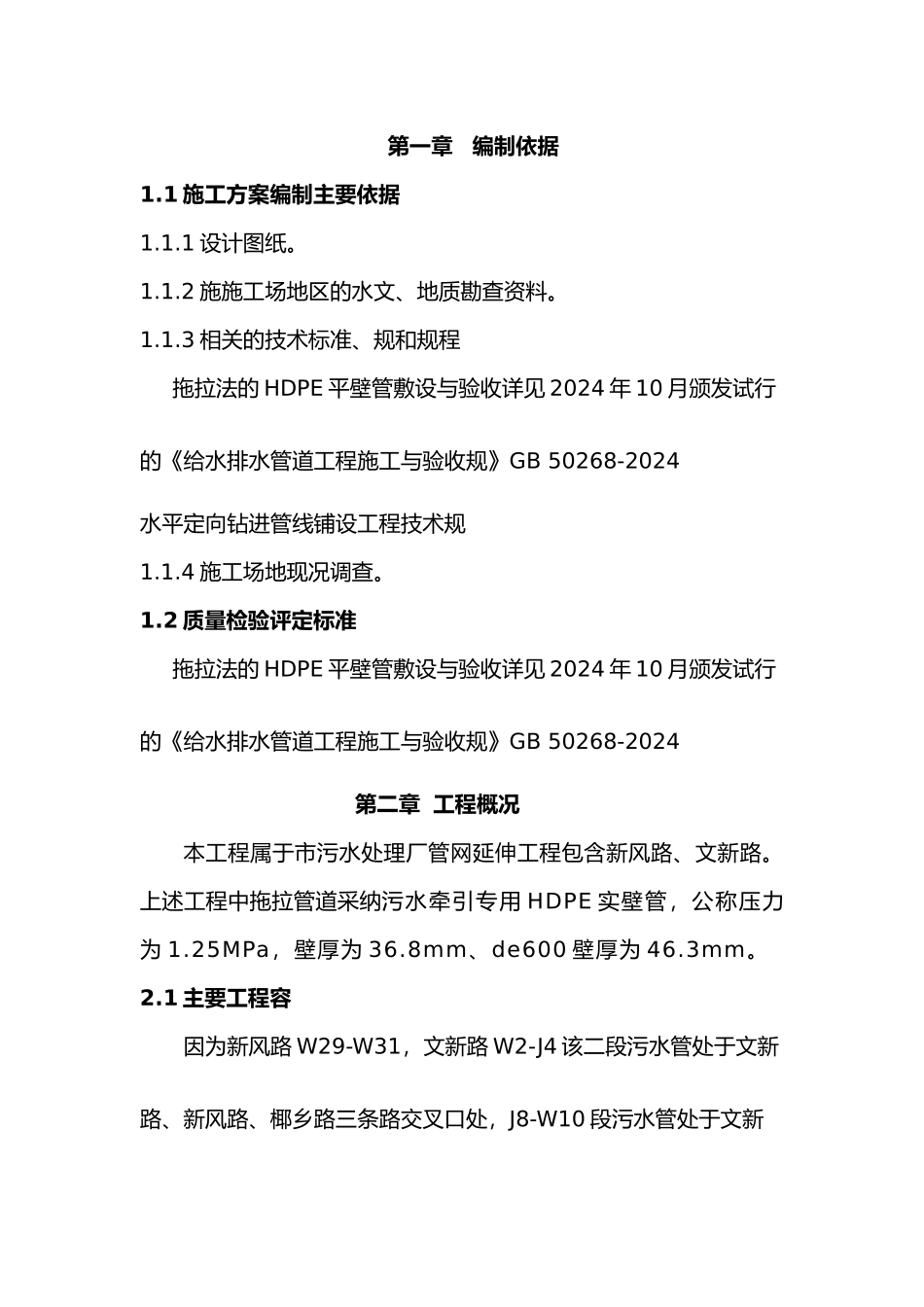

第一章 编制依据1.1 施工方案编制主要依据1.1.1 设计图纸。1.1.2 施施工场地区的水文、地质勘查资料。1.1.3 相关的技术标准、规和规程拖拉法的 HDPE 平壁管敷设与验收详见 2024 年 10 月颁发试行的《给水排水管道工程施工与验收规》GB 50268-2024水平定向钻进管线铺设工程技术规1.1.4 施工场地现况调查。1.2 质量检验评定标准拖拉法的 HDPE 平壁管敷设与验收详见 2024 年 10 月颁发试行的《给水排水管道工程施工与验收规》GB 50268-2024第二章 工程概况本工程属于市污水处理厂管网延伸工程包含新风路、文新路。上述工程中拖拉管道采纳污水牵引专用 HDPE 实壁管,公称压力为 1.25MPa,壁厚为 36.8mm、de600 壁厚为 46.3mm。2.1 主要工程容因为新风路 W29-W31,文新路 W2-J4 该二段污水管处于文新路、新风路、椰乡路三条路交叉口处,J8-W10 段污水管处于文新路、东风路、新风东里路三条路交叉口处。上述污水管段管线复杂,有自来水管、强电管、煤气管、光缆等管线,假如对此三段污水管进行全封闭破路开挖,交通难于组织,将对道路沿线乃至市的交通与周边居民的生产、生活产生较大的负面影响,安全隐患多。为加快工期、施工安全等方面考虑,上述交叉口采纳定向钻拖拉管方案施工。第三章 工程特点3.1 追求高质量我公司深刻意识到对于施工精品工程来说,仅有创优的思想是不够的,还必须在施工过程中的各个细节体现出来,不仅注重主体工程的施工,附属工程、隐蔽工程、后期零碎的小工程等都要时刻注意精品的概念,使施工完成的工程处处展示精品涵,体现以人为本的理念。3.2 工程施工区域复杂,加大管理难度新风路污干管工程 de500 拖拉管长度:W29-W31 约 54m文新路污干管工程 de600 拖拉管长度:W2-J4 、J8-W10 约 141 m采纳水平定向钻施工,管径为 DN500、DN600 HDPE 平壁管。管道穿越施工前对现况地面标高标定出高度,施工时加大测量控制的力度。本工程施工要求“精、准、快”:(1) 工程管理人员精力充沛、年富力强,施工人员素养高。(2) 施工要求高,追求一流质量。(3) 遇有突发事情或有现况不符情况迅速反馈,与时与设计、监理建设单位联系,能迅速作出合理的应对措施。3.3 牵引施工实行非开挖施工方案即水平钻机钻孔牵引管道的施工方法。该工程涉与面广,如何确保工程质量,确保施工安全是本工程重点控制的一方面。水平导向钻进法,它的主要特点是,可根据预先设计好的铺管线路驱动装有契形...
