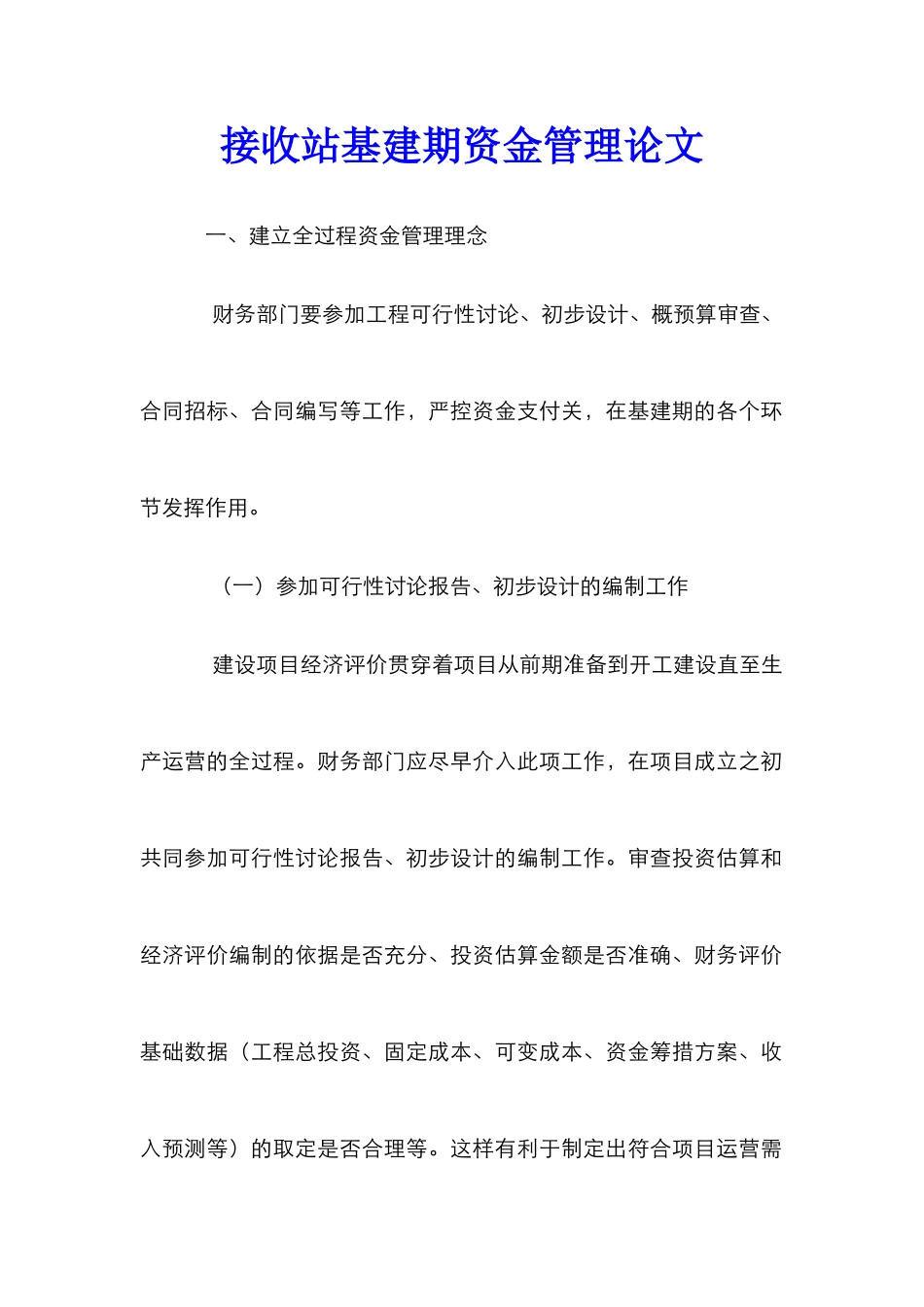

接收站基建期资金管理论文 一、建立全过程资金管理理念 财务部门要参加工程可行性讨论、初步设计、概预算审查、合同招标、合同编写等工作,严控资金支付关,在基建期的各个环节发挥作用
(一)参加可行性讨论报告、初步设计的编制工作 建设项目经济评价贯穿着项目从前期准备到开工建设直至生产运营的全过程
财务部门应尽早介入此项工作,在项目成立之初共同参加可行性讨论报告、初步设计的编制工作
审查投资估算和经济评价编制的依据是否充分、投资估算金额是否准确、财务评价基础数据(工程总投资、固定成本、可变成本、资金筹措方案、收入预测等)的取定是否合理等

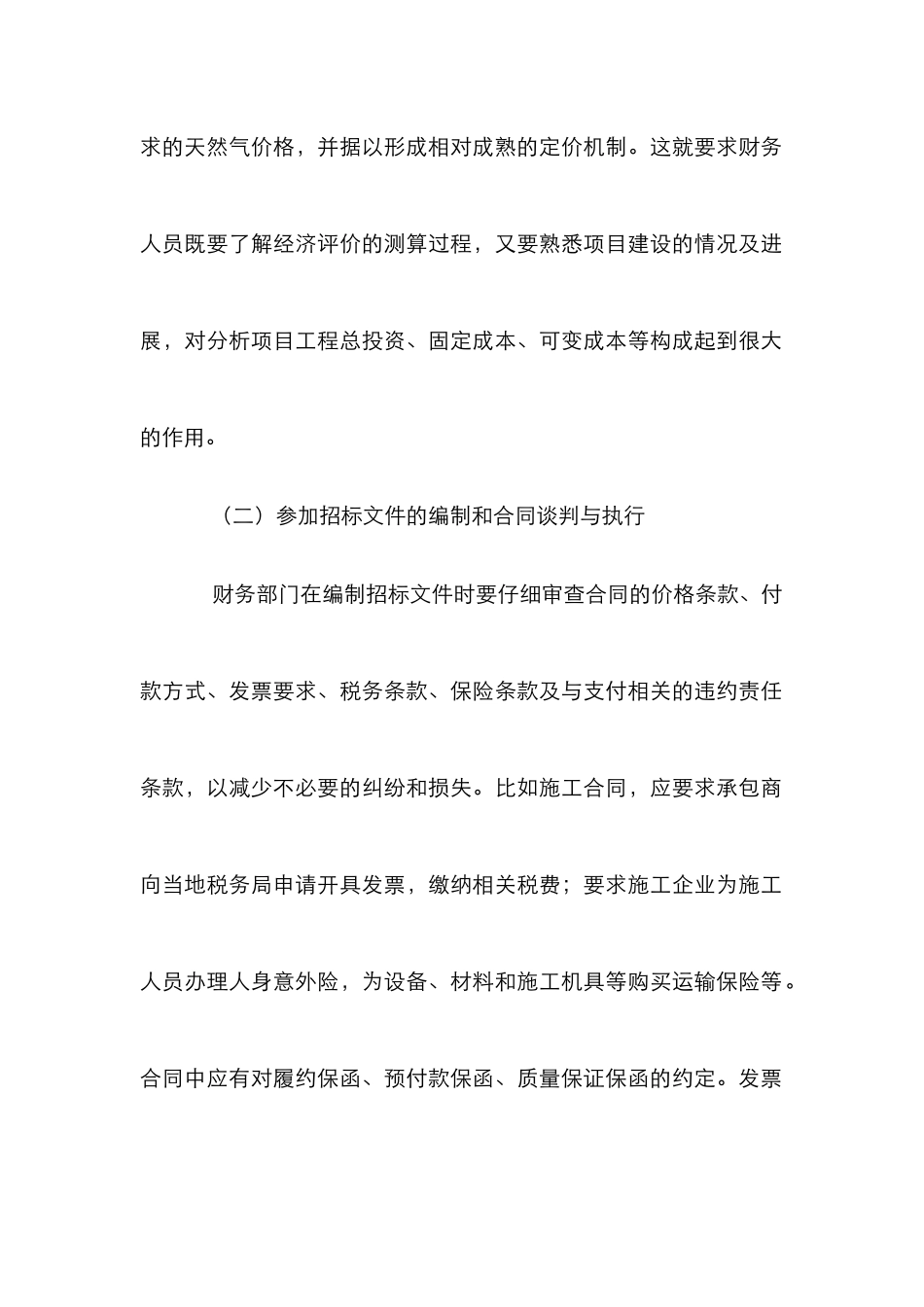

这样有利于制定出符合项目运营需求的天然气价格,并据以形成相对成熟的定价机制
这就要求财务人员既要了解经济评价的测算过程,又要熟悉项目建设的情况及进展,对分析项目工程总投资、固定成本、可变成本等构成起到很大的作用
(二)参加招标文件的编制和合同谈判与执行 财务部门在编制招标文件时要仔细审查合同的价格条款、付款方式、发票要求、税务条款、保险条款及与支付相关的违约责任条款,以减少不必要的纠纷和损失
比如施工合同,应要求承包商向当地税务局申请开具发票,缴纳相关税费;要求施工企业为施工人员办理人身意外险,为设备、材料和施工机具等购买运输保险等
合同中应有对履约保函、预付款保函、质量保证保函的约定

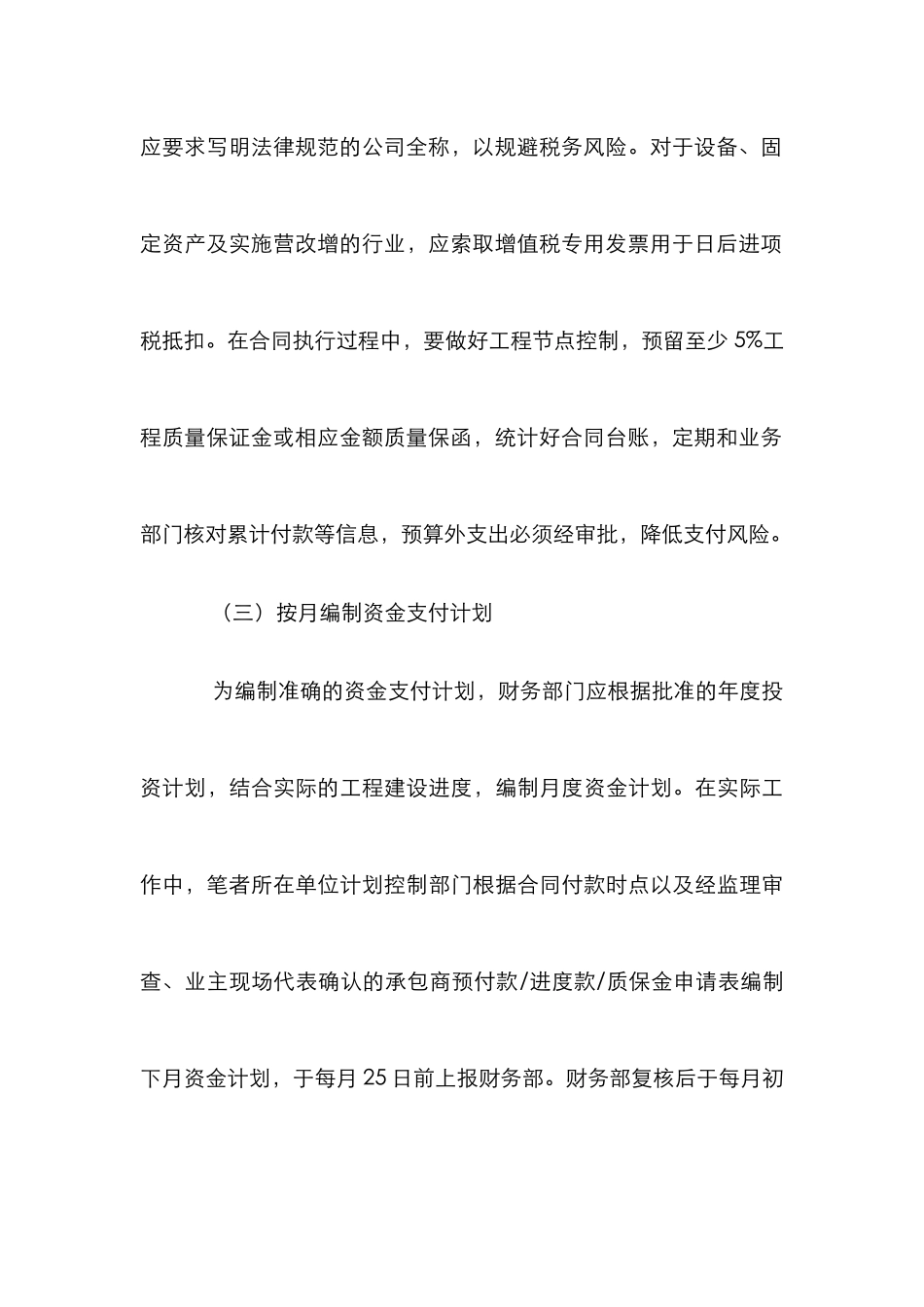

发票应要求写明法律规范的公司全称,以规避税务风险
对于设备、固定资产及实施营改增的行业,应索取增值税专用发票用于日后进项税抵扣
在合同执行过程中,要做好工程节点控制,预留至少 5%工程质量保证金或相应金额质量保函,统计好合同台账,定期和业务部门核对累计付款等信息,预算外支出必须经审批,降低支付风险
(三)按月编制资金支付计划 为编制准确的资金支付计划,财务部门应根据批准的年度投资计划,结合实际的工程建设进度,编制月度资金计划
在实际工作中,笔者所在单位计划控制部
