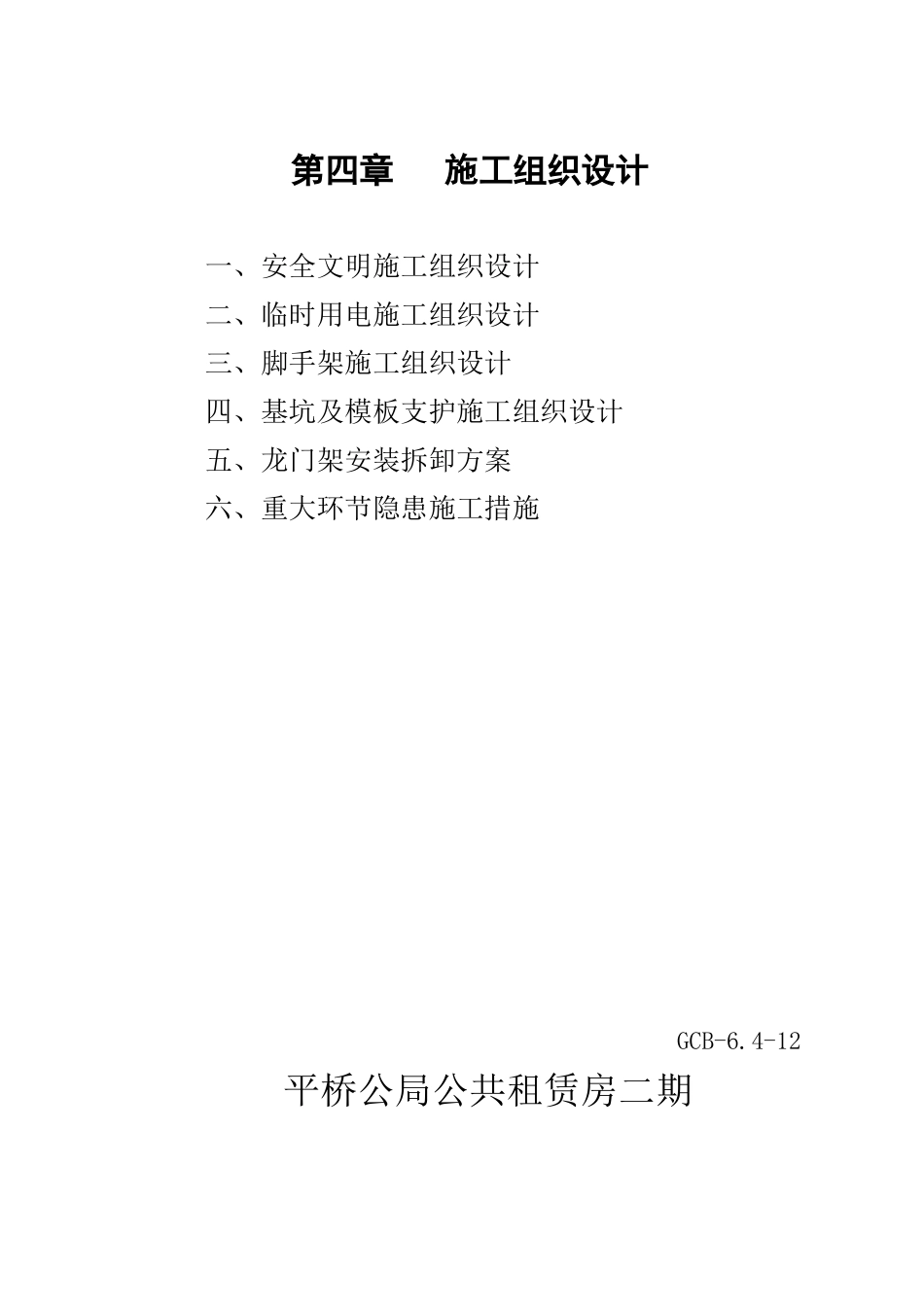

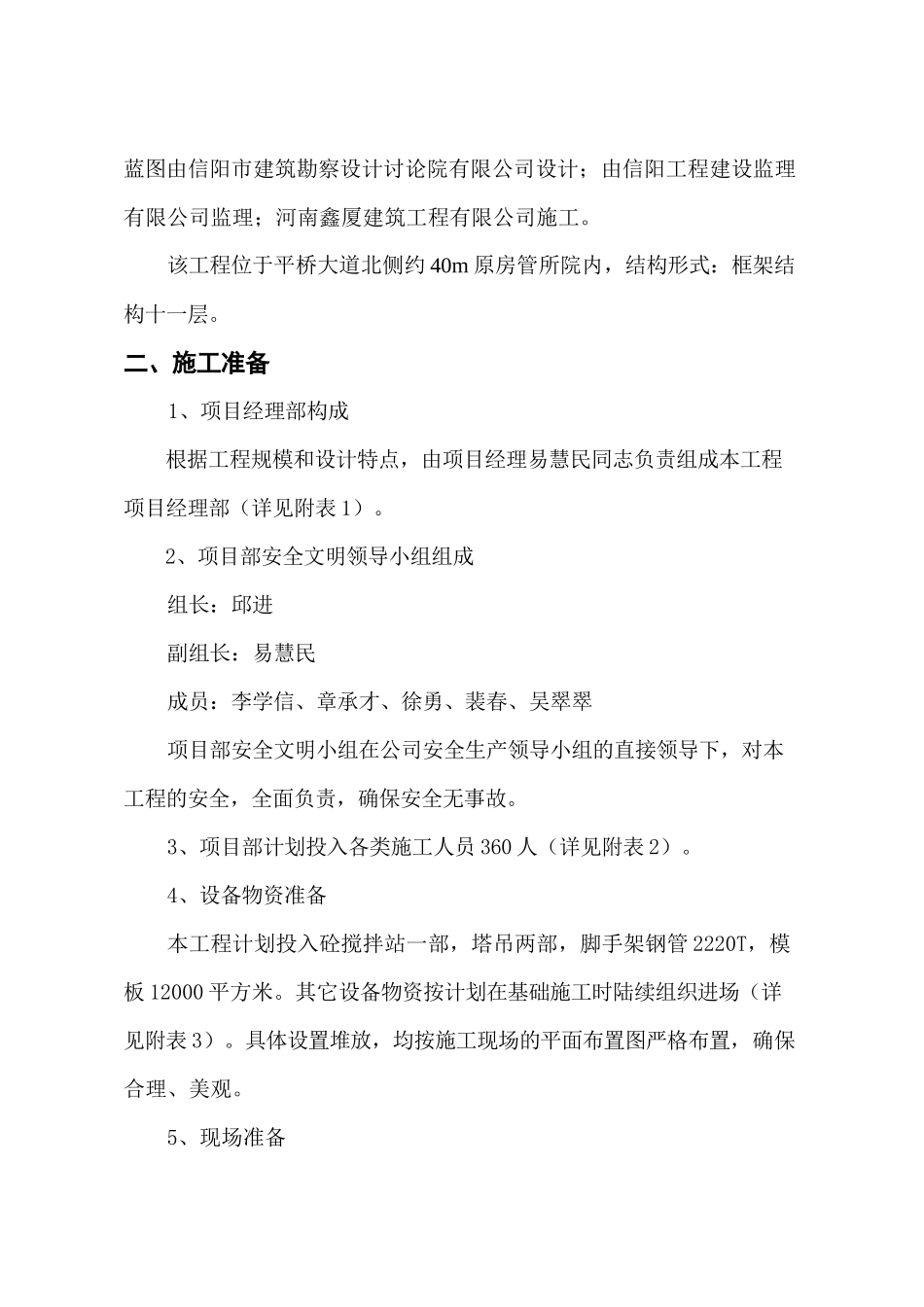

第四章 施工组织设计一、安全文明施工组织设计二、临时用电施工组织设计三、脚手架施工组织设计四、基坑及模板支护施工组织设计五、龙门架安装拆卸方案六、重大环节隐患施工措施GCB-6.4-12平桥公局公共租赁房二期安全文明施工组织设计安全文明施工组织设计河南鑫厦建筑工程有限公司二 0 一四年三月二十六日一、工程概况平桥公局公共租赁房二期由信阳市平桥房产管理所投资兴建,施工蓝图由信阳市建筑勘察设计讨论院有限公司设计;由信阳工程建设监理有限公司监理;河南鑫厦建筑工程有限公司施工。该工程位于平桥大道北侧约 40m 原房管所院内,结构形式:框架结构十一层。 二、施工准备 1、项目经理部构成 根据工程规模和设计特点,由项目经理易慧民同志负责组成本工程项目经理部(详见附表 1)。 2、项目部安全文明领导小组组成组长:邱进副组长:易慧民成员:李学信、章承才、徐勇、裴春、吴翠翠项目部安全文明小组在公司安全生产领导小组的直接领导下,对本工程的安全,全面负责,确保安全无事故。3、项目部计划投入各类施工人员 360 人(详见附表 2)。4、设备物资准备本工程计划投入砼搅拌站一部,塔吊两部,脚手架钢管 2220T,模板 12000 平方米。其它设备物资按计划在基础施工时陆续组织进场(详见附表 3)。具体设置堆放,均按施工现场的平面布置图严格布置,确保合理、美观。5、现场准备施工现场已实现四通一平,同时接通施工用水、用电,修建临时设施,均按施工现场的平面布置图严格布置。6、安全设施投入详见(附表 4)三、安全保证措施施工安全执行《建筑施工安全检查评分标准》JGJ59-2024,《施工现场临时用电安全技术法律规范》JGJ46-2024,《建筑施工高处作业安全技术法律规范》JGJ80-91,《龙门架安全技术法律规范》、《门型脚手架安全技术法律规范》JGJ128-2000,《扣件式钢管脚手架安全技术法律规范》JGJ130-2024,《建筑机械使用安全技术规程》 JGJ33-2024。本工程地处信阳市平桥区,平桥大道北侧约 40m 原房管所院内,为制造良好的施工环境,杜绝安全事故,制定以下措施:1、施工区采纳围墙封闭,在两路交叉口处设进出施工区大门。施工区内沿建筑物外围设安全通道,通道设 3—4 米宽,用钢管架设,顶部铺设脚手板,脚手板上部再铺一层防水雨布,并用角钢及螺栓固定。同时在现场醒目位置设立各类明显的安全标语、安全标志和安全警示牌。加强与甲方协作,确保无关人员不进入施工现场。2、健全现场消防制度,...
