XXXX 不稳定边坡防治工程专项施工方案目 录一、工程概况 1二、编制依据 2三、施工准备 21、施工组织机构 22、施工人员安排 23、机械设备、试验检测与测量仪器配置情况 3四、施工计划 61、施工总体安排 6五、施工阶段 61、施工程序 62、施工工艺 93、施工方法 12六、工序报检 161、钻孔 162、锚索的制作和插入 163、注浆 164、钢筋笼 175、混凝土 176、拉 17七、质量控制措施 171、质量保证体系 17八、安全生产保证措施 201、安全保证体系 202、雨季夜间施工措施 20九、环境保护 22十、文明施工 22 XXXX 不稳定边坡防治工程锚固施工技术方案一、工程概况1、设计情况XXXX 不稳定边坡防治工程位于 XXXX,共有 A、B、C 三个区域

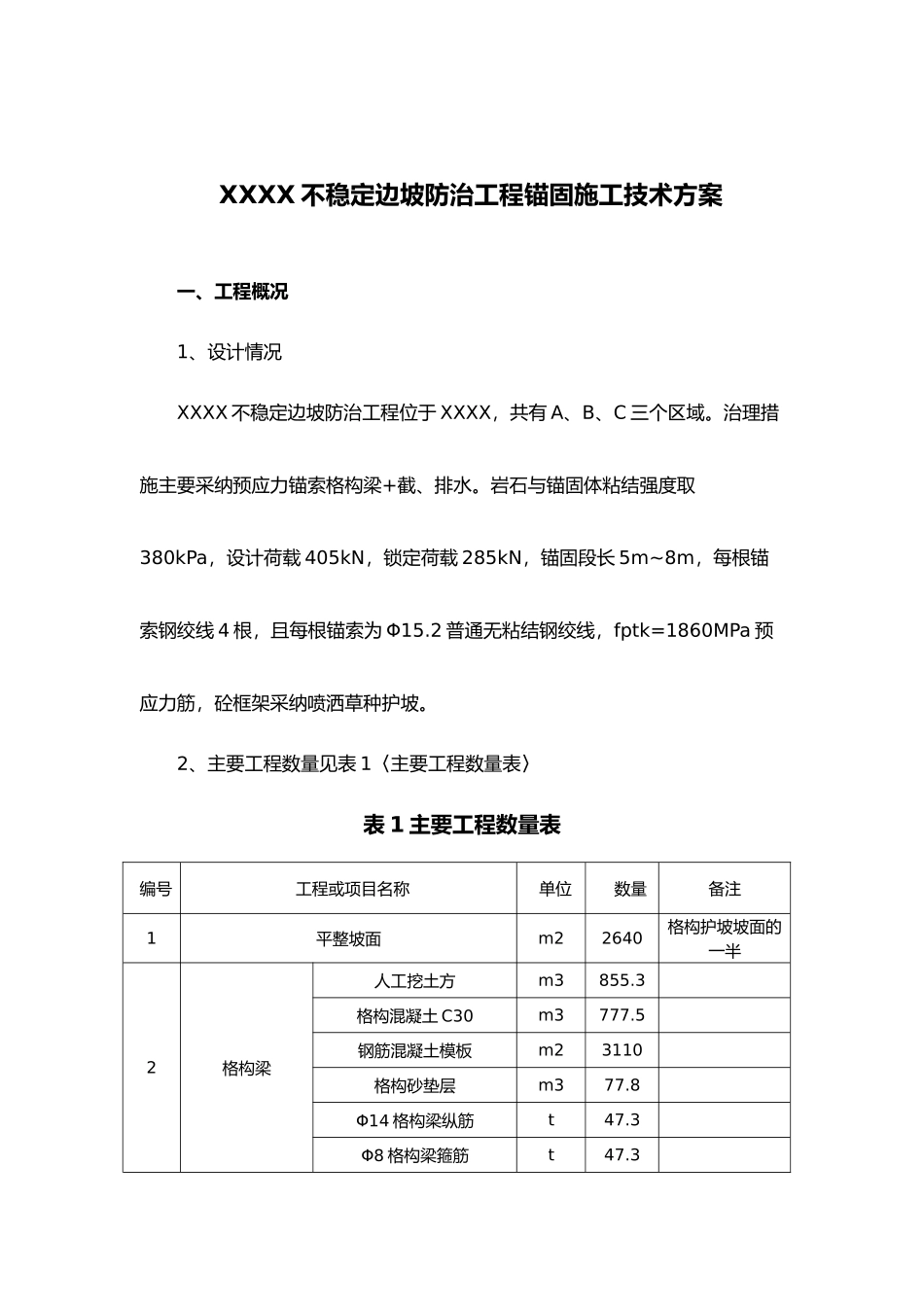

治理措施主要采纳预应力锚索格构梁+截、排水
岩石与锚固体粘结强度取380kPa,设计荷载 405kN,锁定荷载 285kN,锚固段长 5m~8m,每根锚索钢绞线 4 根,且每根锚索为 Φ15
2 普通无粘结钢绞线,fptk=1860MPa 预应力筋,砼框架采纳喷洒草种护坡
2、主要工程数量见表 1〈主要工程数量表〉表 1 主要工程数量表编号工程或项目名称单位数量备注1平整坡面m22640格构护坡坡面的一半2格构梁人工挖土方m3855
3格构混凝土 C30m3777
5钢筋混凝土模板m23110格构砂垫层m377
8Φ14 格构梁纵筋t47
3Φ8 格构梁箍筋t47
3格构间喷洒草种m352803预应力锚索Φ15
2 锚索t26
76每孔 4 束,每束超出 1
2m锚索水泥砂浆m390
05锚座砼 C30m310
46锚座砼 C30m35
29锚座钢筋t2
28Φ150 锚索成孔m5655入岩 30%计OVM15-4 锚具套357人工开挖土方m3123
84排水工程C20 混凝土m336砂浆抹面厚
