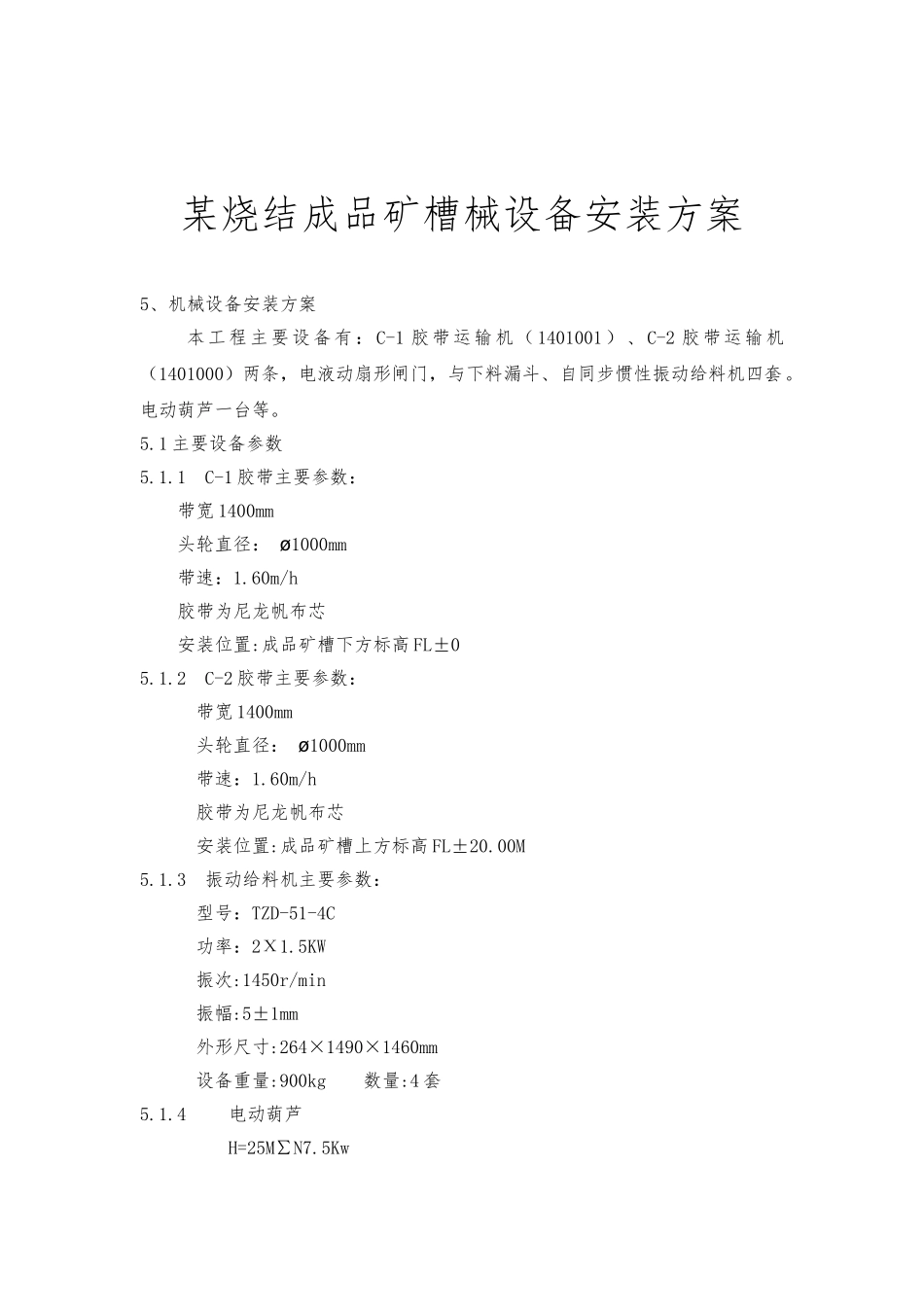

某烧结成品矿槽械设备安装方案5、机械设备安装方案本工程主要设备有:C-1 胶带运输机(1401001)、C-2 胶带运输机(1401000)两条,电液动扇形闸门,与下料漏斗、自同步惯性振动给料机四套
电动葫芦一台等
1 主要设备参数5
1 C-1 胶带主要参数:带宽 1400mm头轮直径: 1000mmø 带速:1
60m/h胶带为尼龙帆布芯 安装位置:成品矿槽下方标高 FL±0 5
2 C-2 胶带主要参数:带宽 1400mm头轮直径: 1000mmø带速:1
60m/h胶带为尼龙帆布芯 安装位置:成品矿槽上方标高 FL±20
3 振动给料机主要参数:型号:TZD-51-4C功率:2Χ1
5KW 振次:1450r/min 振幅:5±1mm 外形尺寸:264×1490×1460mm设备重量:900kg 数量:4 套5
4电动葫芦H=25M∑N7

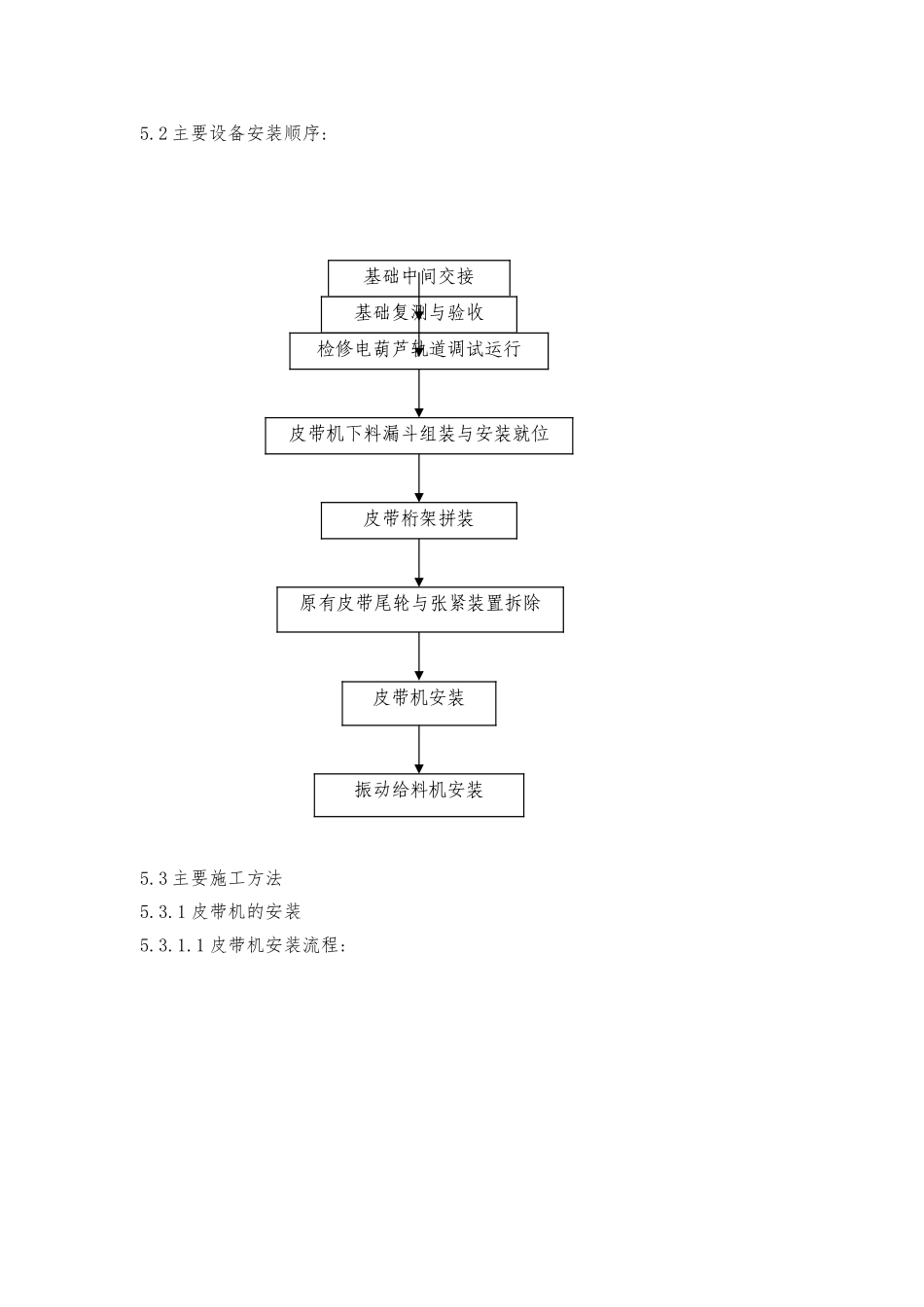

2 主要设备安装顺序:5
3 主要施工方法5
1 皮带机的安装5

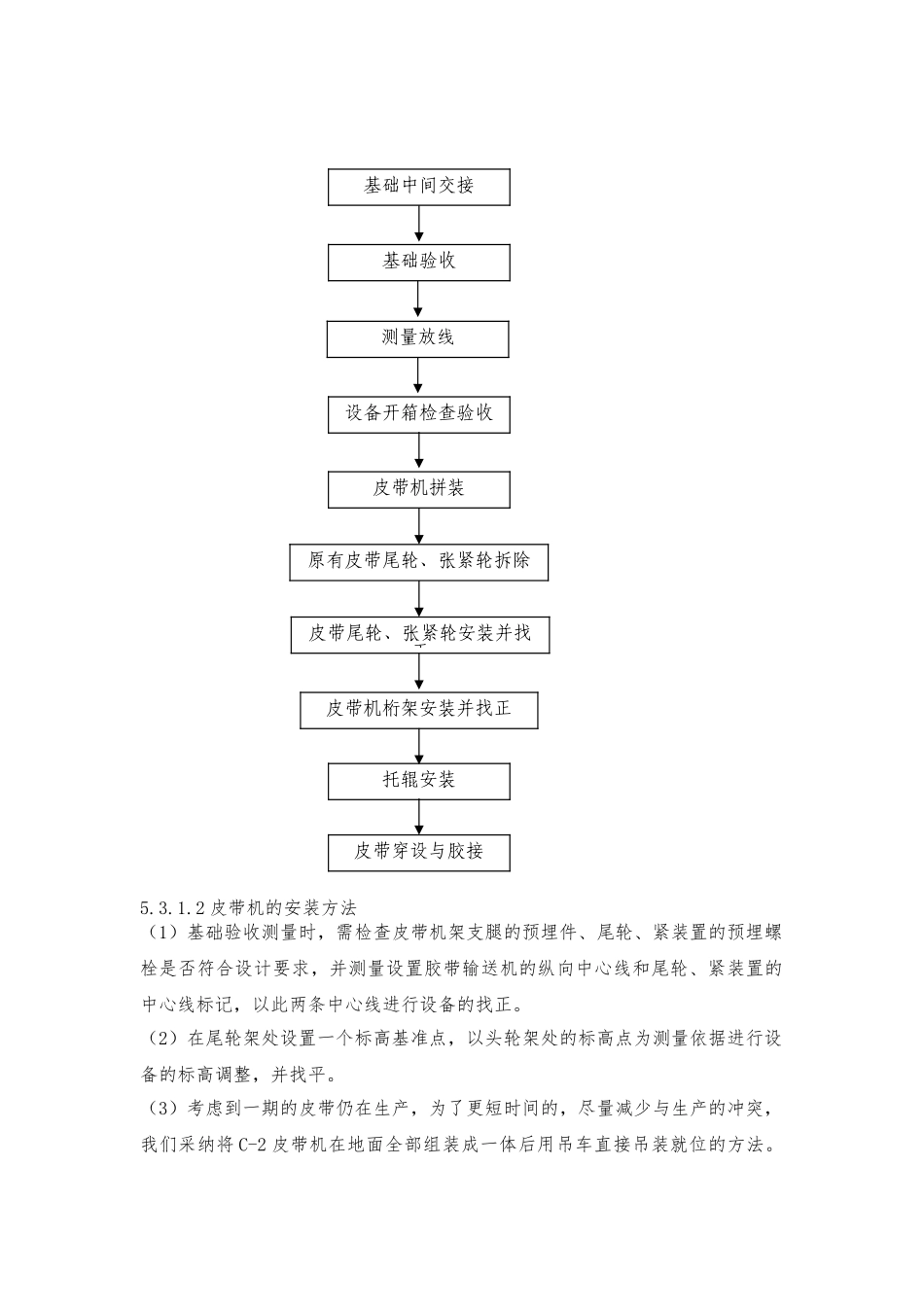

1 皮带机安装流程:基础中间交接基础复测与验收检修电葫芦轨道调试运行原有皮带尾轮与张紧装置拆除皮带桁架拼装皮带机下料漏斗组装与安装就位皮带机安装振动给料机安装5
2 皮带机的安装方法(1)基础验收测量时,需检查皮带机架支腿的预埋件、尾轮、紧装置的预埋螺栓是否符合设计要求,并测量设置胶带输送机的纵向中心线和尾轮、紧装置的中心线标记,以此两条中心线进行设备的找正
(2)在尾轮架处设置一个标高基准点,以头轮架处的标高点为测量依据进行设备的标高调整,并找平
(3)考虑到一期的皮带仍在生产,为了更短时间的,尽量减少与生产的冲突,我们采纳将 C-2 皮带机在地面全部组装成一体后用吊车直接吊装就位的方法
基础中间交接基础验收测量放线设备开箱检查验收皮带机拼装原有皮带尾轮、张紧轮拆除皮带尾轮、张紧轮安装并找正皮带机桁架安装并
