新建 XXXX 至 XXXX 铁路先期开工段站前工程施工总价承包(S1 标)(DK1+250~DK16+000)全长 14
75 公里桥涵工程施工作业指导书(DK4+4711-1
5 框架箱涵)二○一六年一月二十六日DK4+471 框架箱涵首件施工方案1、工程概况本段线路新建线路长 14
75km,其中路基长度为 13
715km,占正线长度的 92
298%;大中桥全长 0
70793km,占正线长度的4
700%,隧道长度为 0
324km,占正线长度的 2
根 据 规 要 求 , 我 部 计 划 于 2024 年 4 月 1 日 开 工 , 进 行DK4+471 框架箱涵施工

2、设计情况本 涵 ( DK4+471 , 1-1
5m 框 架 箱 涵 ) 涵 顶 最 大 填 土 高1
6m,最小填土高 0
85m,涵洞基底位于花岗岩层,基本承载力400KPa;涵洞位于 R=1200m 圆曲线段,涵洞涵轴法线与线路正交,基础、翼墙、帽石采纳 C35 砼,涵身采纳 C40 砼,用途为排地表水
3、主要工程数量3-1 主要工程数量表部位工程项目项目说明单位(m3数量基础C35 混凝土(T1,H1,L1)出入口翼墙基础m314
7C35 混凝土(T1,H1,L1)出入口与涵身基础m316
4基础以上C40 钢筋混凝土(T2,H1,L1)涵身m314
4C35 混凝土(T2,H1,L1,M1)翼墙墙身m35
8C35 混凝土(T2,M1)帽石m31
4HPB300 钢筋涵身Kg806HRB400 钢筋Kg1676HRB400 钢筋护面钢筋Kg4184、首件工程目的 4
1 确定施工工艺参数通过首件涵洞施工,确定劳动力、机械设备的最佳组合以与各工序之间的衔接,并依据此指导全线涵洞的施工,确保工程进度和工程质量

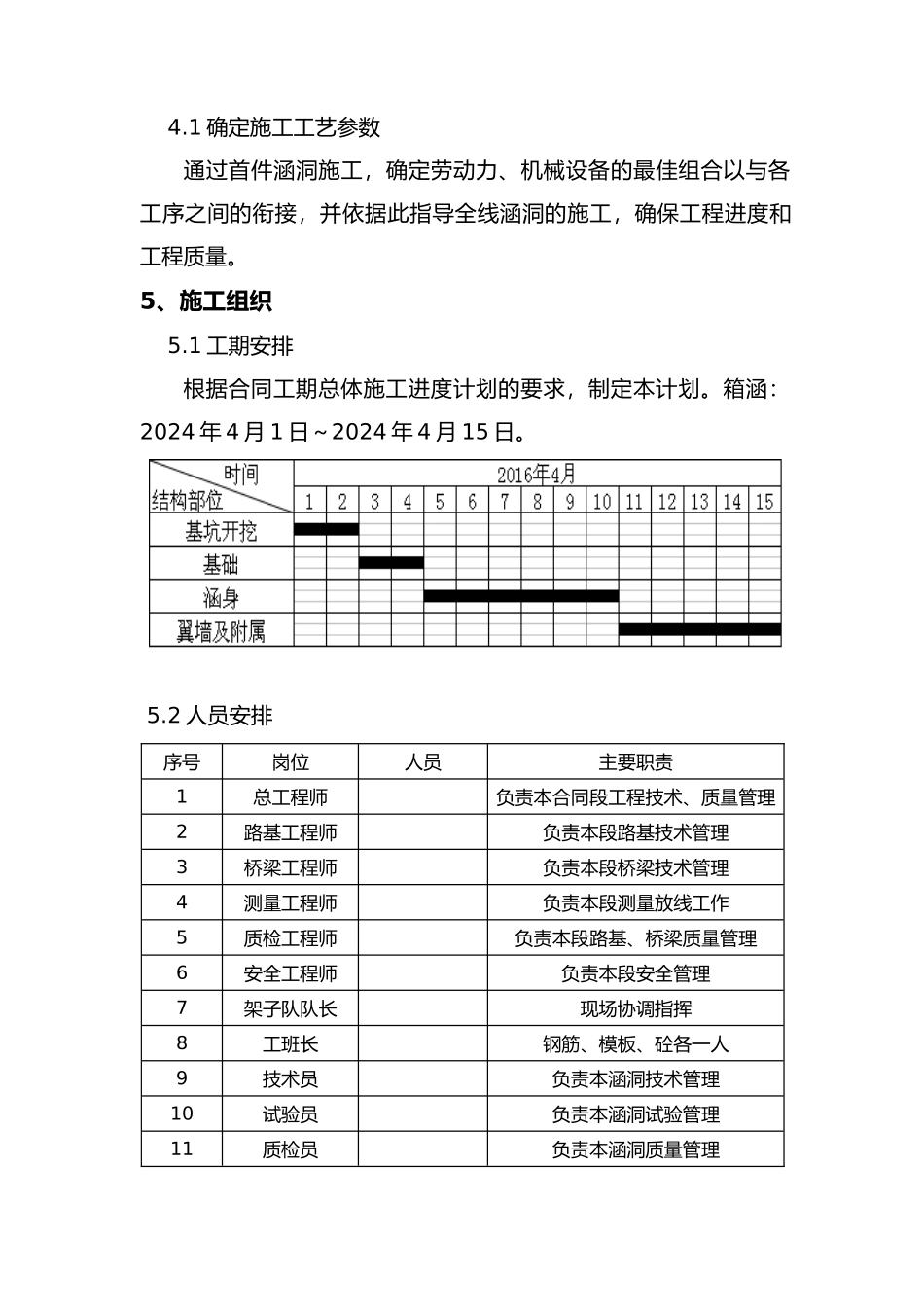

5、施工组织 5
1 工期安排根据合同工期总体施工进度计划的要
