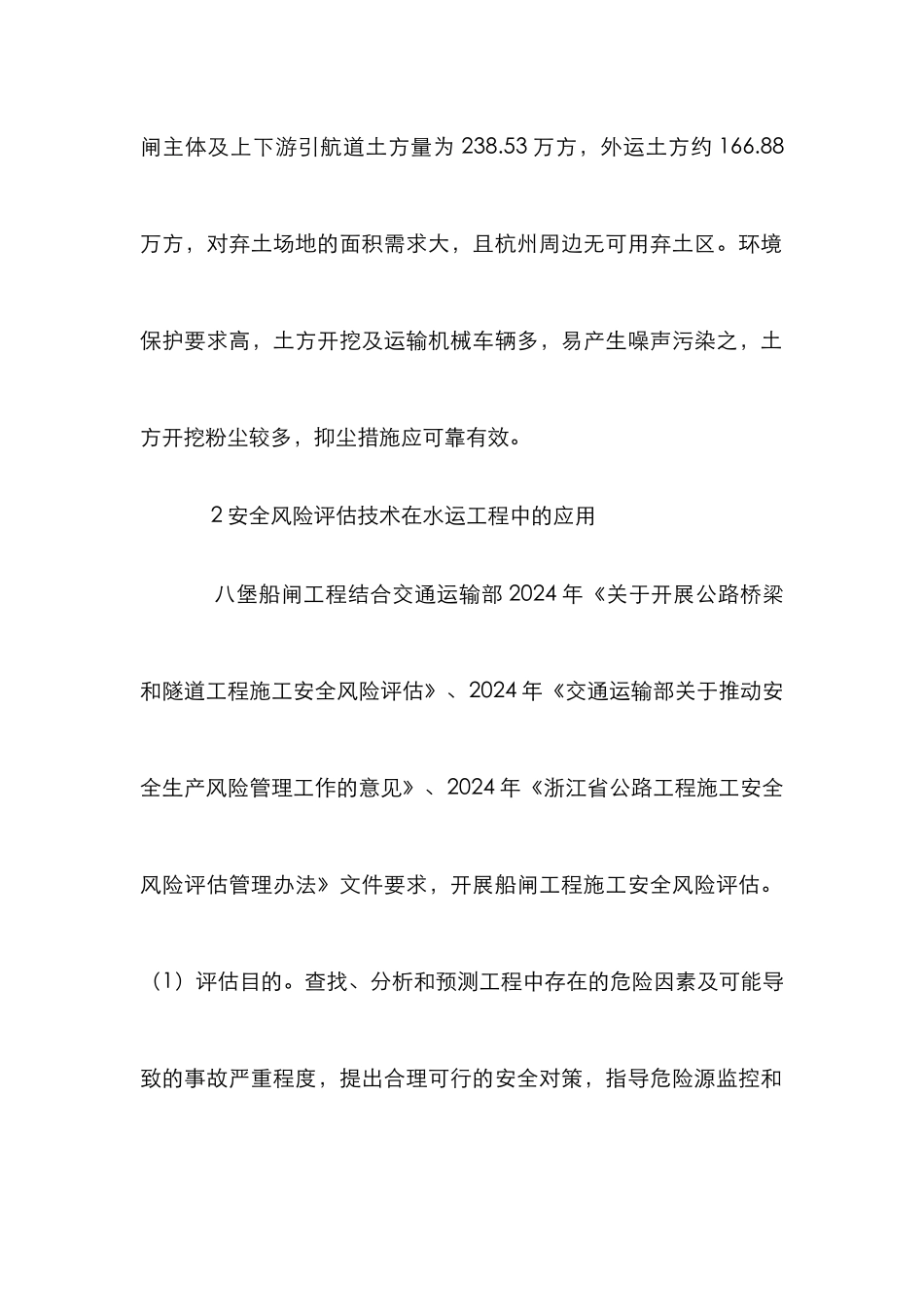

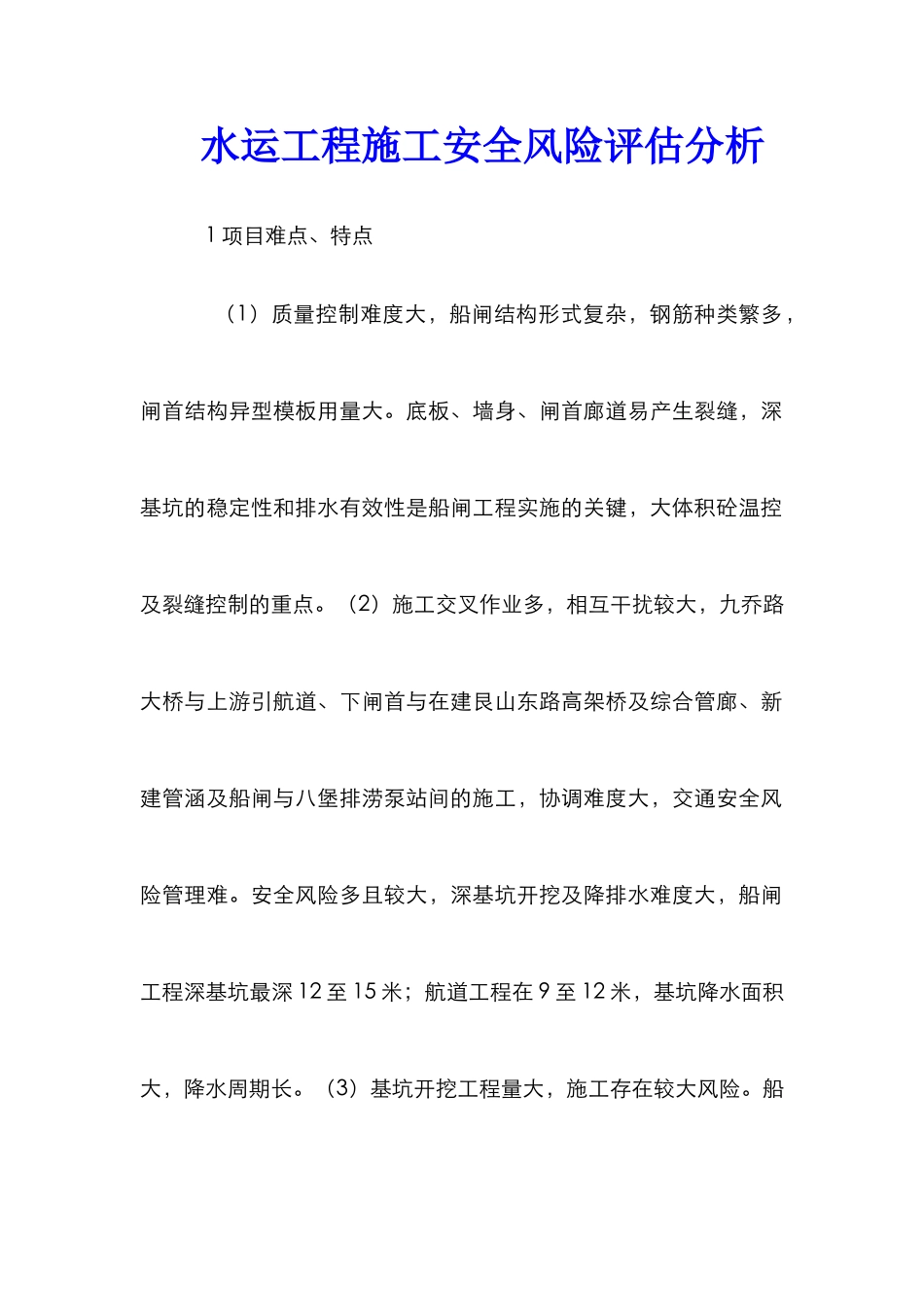

水运工程施工安全风险评估分析 1 项目难点、特点 (1)质量控制难度大,船闸结构形式复杂,钢筋种类繁多,闸首结构异型模板用量大。底板、墙身、闸首廊道易产生裂缝,深基坑的稳定性和排水有效性是船闸工程实施的关键,大体积砼温控及裂缝控制的重点。(2)施工交叉作业多,相互干扰较大,九乔路大桥与上游引航道、下闸首与在建艮山东路高架桥及综合管廊、新建管涵及船闸与八堡排涝泵站间的施工,协调难度大,交通安全风险管理难。安全风险多且较大,深基坑开挖及降排水难度大,船闸工程深基坑最深 12 至 15 米;航道工程在 9 至 12 米,基坑降水面积大,降水周期长。(3)基坑开挖工程量大,施工存在较大风险。船闸主体及上下游引航道土方量为 238.53 万方,外运土方约 166.88万方,对弃土场地的面积需求大,且杭州周边无可用弃土区。环境保护要求高,土方开挖及运输机械车辆多,易产生噪声污染之,土方开挖粉尘较多,抑尘措施应可靠有效。 2 安全风险评估技术在水运工程中的应用 八堡船闸工程结合交通运输部 2024 年《关于开展公路桥梁和隧道工程施工安全风险评估》、2024 年《交通运输部关于推动安全生产风险管理工作的意见》、2024 年《浙江省公路工程施工安全风险评估管理办法》文件要求,开展船闸工程施工安全风险评估。(1)评估目的。查找、分析和预测工程中存在的危险因素及可能导致的事故严重程度,提出合理可行的安全对策,指导危险源监控和事故预防,达到最低事故率、最小损失和最优的安全投资效益,实现安全技术、安全管理的标准化和科学化建设,保障船闸工程建设施工安全。(2)评估的原则。遵循科学性、公正性、合法性、针对性等准则,依据科学的方法、程序及严谨的科学态度全面、准确、客观地开展施工安全风险评估,提出科学的对策措施,作出科学的结论。(3)评估的依据。船闸施工安全风险评估依据国家颁布的相关安全生产法律、法规和安全技术标准,结合《八堡船闸工程施工图设计》、《八堡船闸工程岩土工程勘察报告》、《八堡船闸工程施工组织设计》,参照交通运输部 2024 年《关于开展公路桥梁和隧道工程施工安全风险评估指南(试行)》,采纳了科学评估方式及严谨的评审程序。(4)评估的范围。施工安全风险评估分类为总体风险评估与专项风险评估。a.施工总体风险评估,以船闸工程水工主体结构为评估对象,根据建设规模、地质条件、气候水文、施工工艺、施工环境、资料完整性等,评估船闸工程项目水工...
