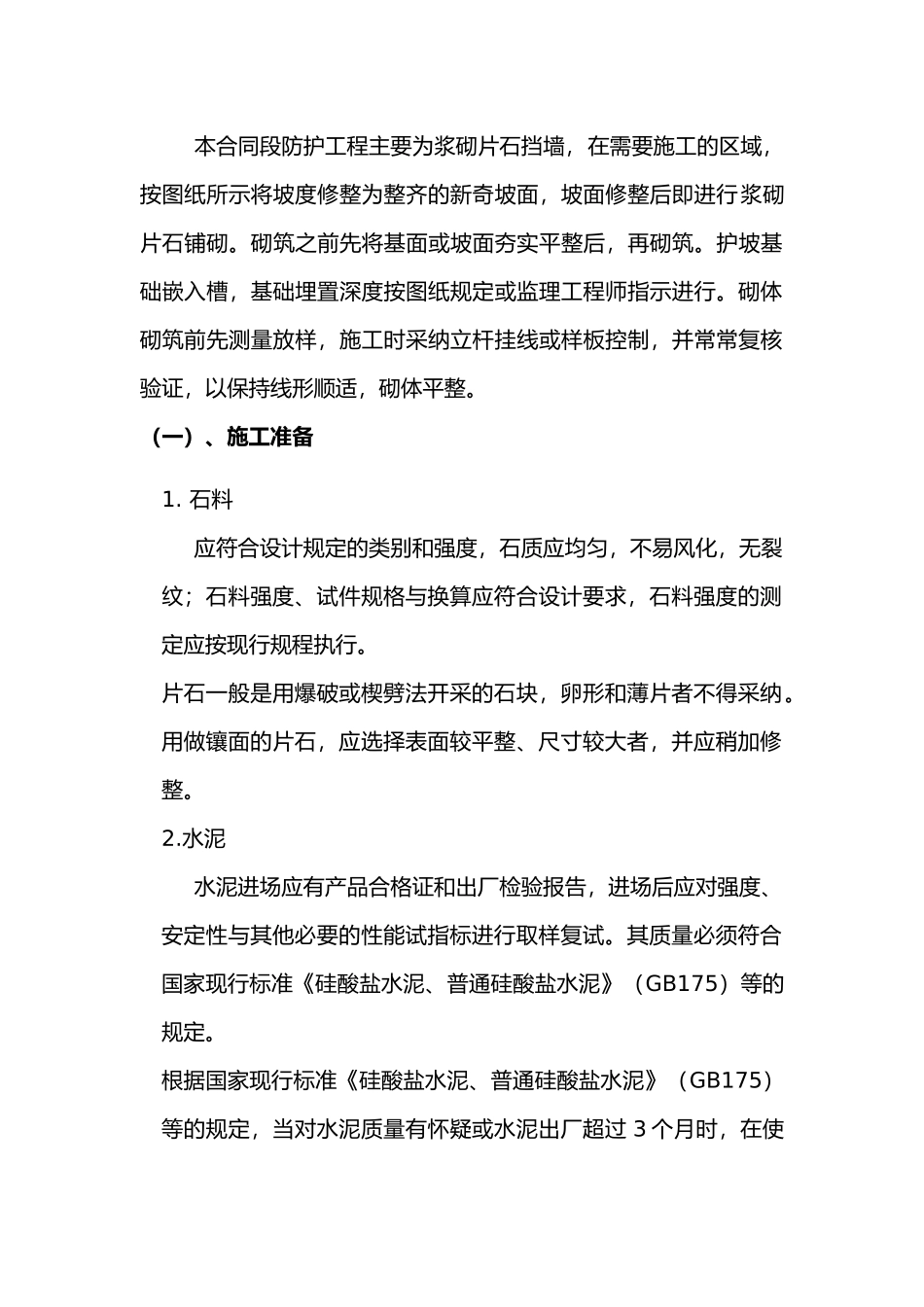

本合同段防护工程主要为浆砌片石挡墙,在需要施工的区域,按图纸所示将坡度修整为整齐的新奇坡面,坡面修整后即进行浆砌片石铺砌
砌筑之前先将基面或坡面夯实平整后,再砌筑
护坡基础嵌入槽,基础埋置深度按图纸规定或监理工程师指示进行
砌体砌筑前先测量放样,施工时采纳立杆挂线或样板控制,并常常复核验证,以保持线形顺适,砌体平整

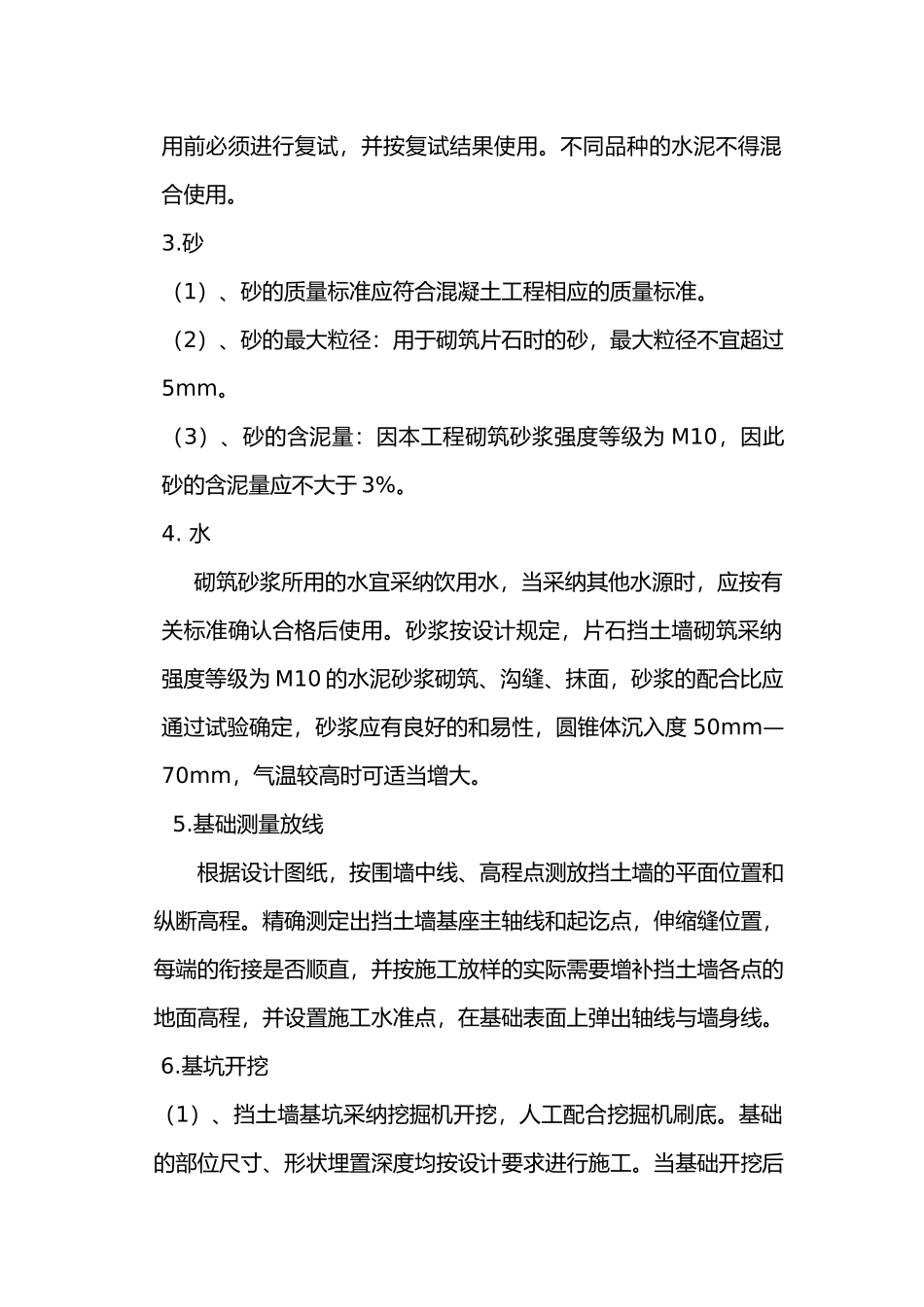

(一)、施工准备1
石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格与换算应符合设计要求,石料强度的测定应按现行规程执行
片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采纳
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整
水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性与其他必要的性能试指标进行取样复试
其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定
根据国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定,当对水泥质量有怀疑或水泥出厂超过 3 个月时,在使用前必须进行复试,并按复试结果使用
不同品种的水泥不得混合使用
砂(1)、砂的质量标准应符合混凝土工程相应的质量标准
(2)、砂的最大粒径:用于砌筑片石时的砂,最大粒径不宜超过5mm
(3)、砂的含泥量:因本工程砌筑砂浆强度等级为 M10,因此砂的含泥量应不大于 3%
水 砌筑砂浆所用的水宜采纳饮用水,当采纳其他水源时,应按有关标准确认合格后使用
砂浆按设计规定,片石挡土墙砌筑采纳强度等级为 M10 的水泥砂浆砌筑、沟缝、抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和易性,圆锥体沉入度 50mm—70mm,气温较高时可适当增大
基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程
精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工
