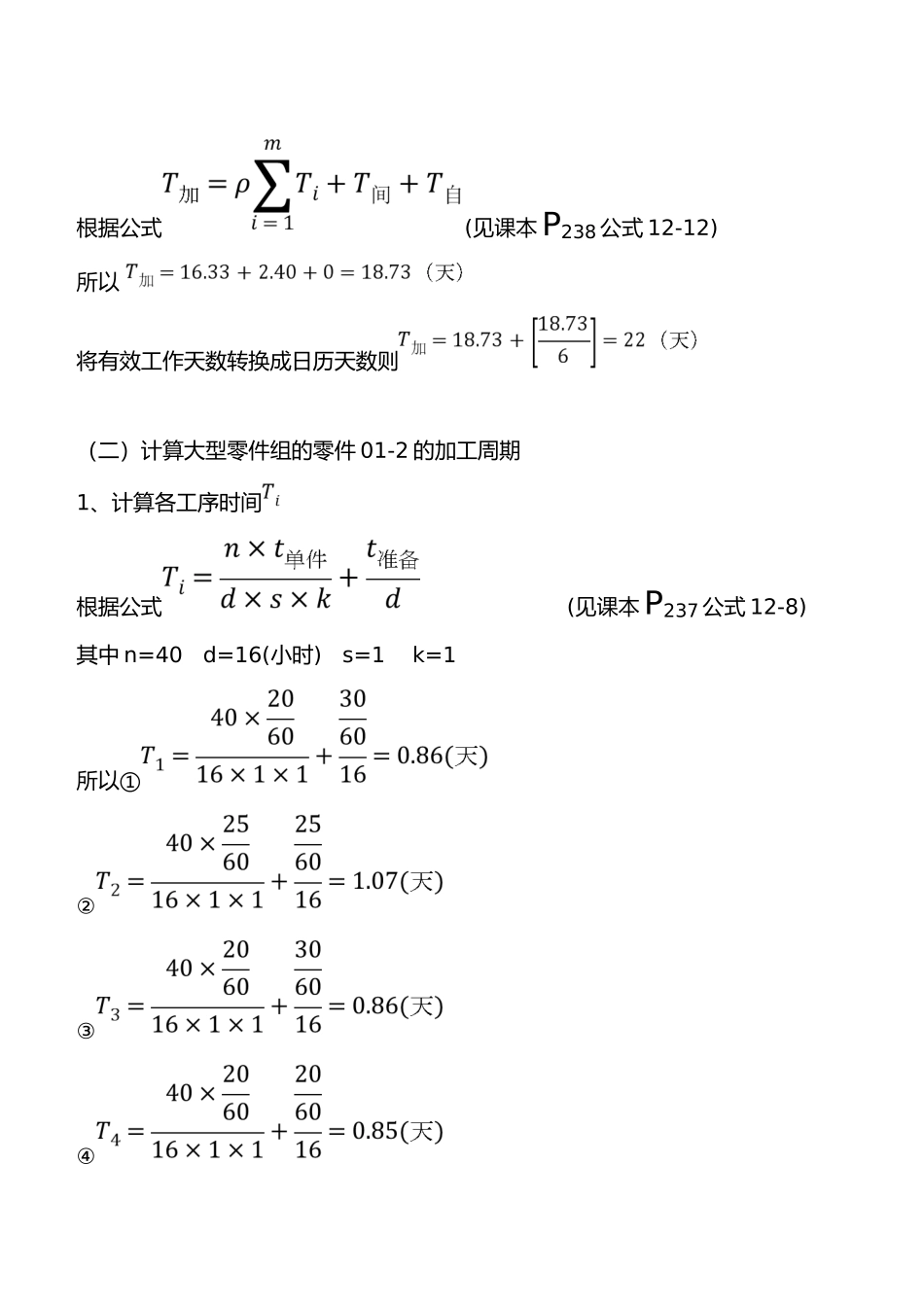

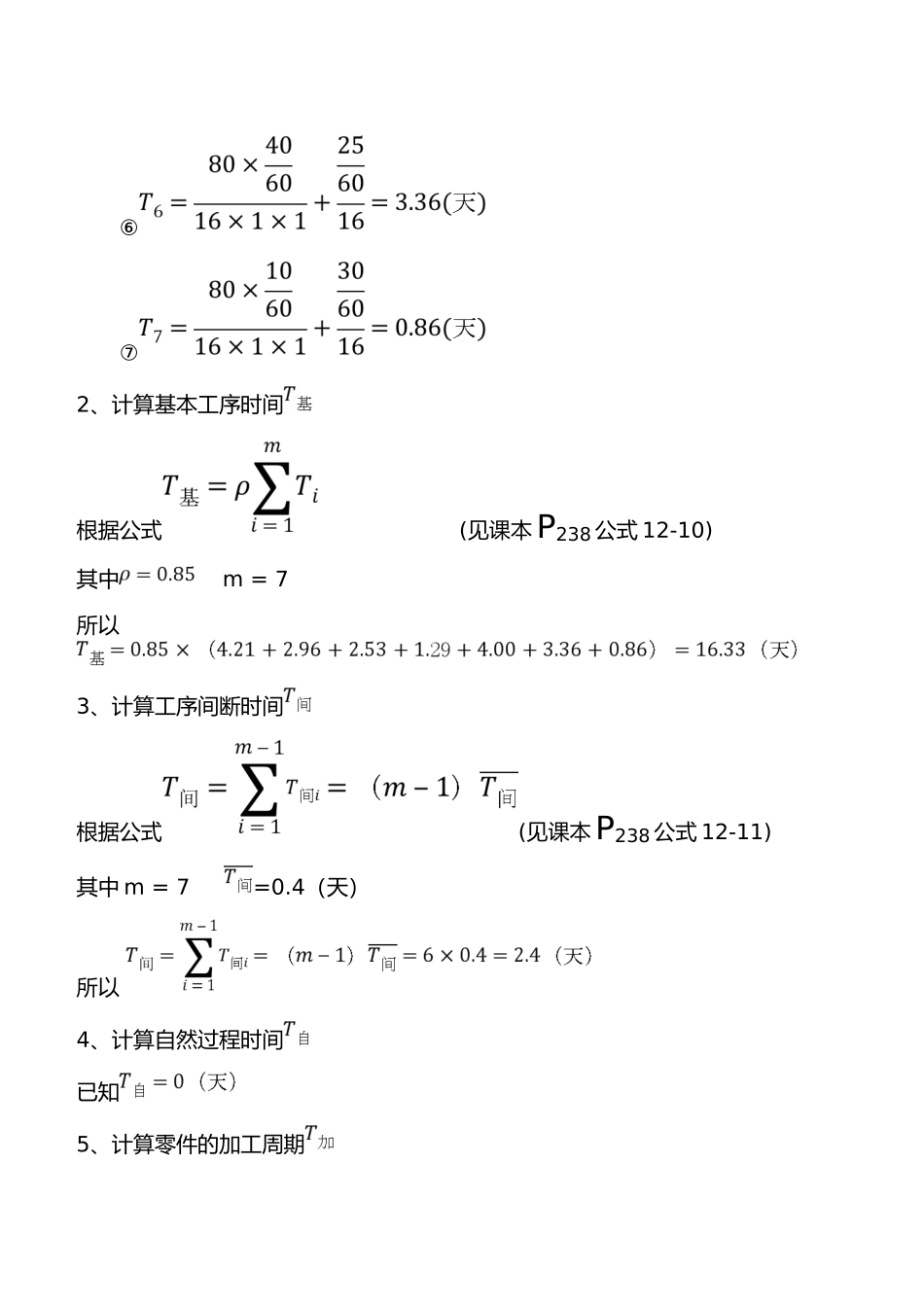

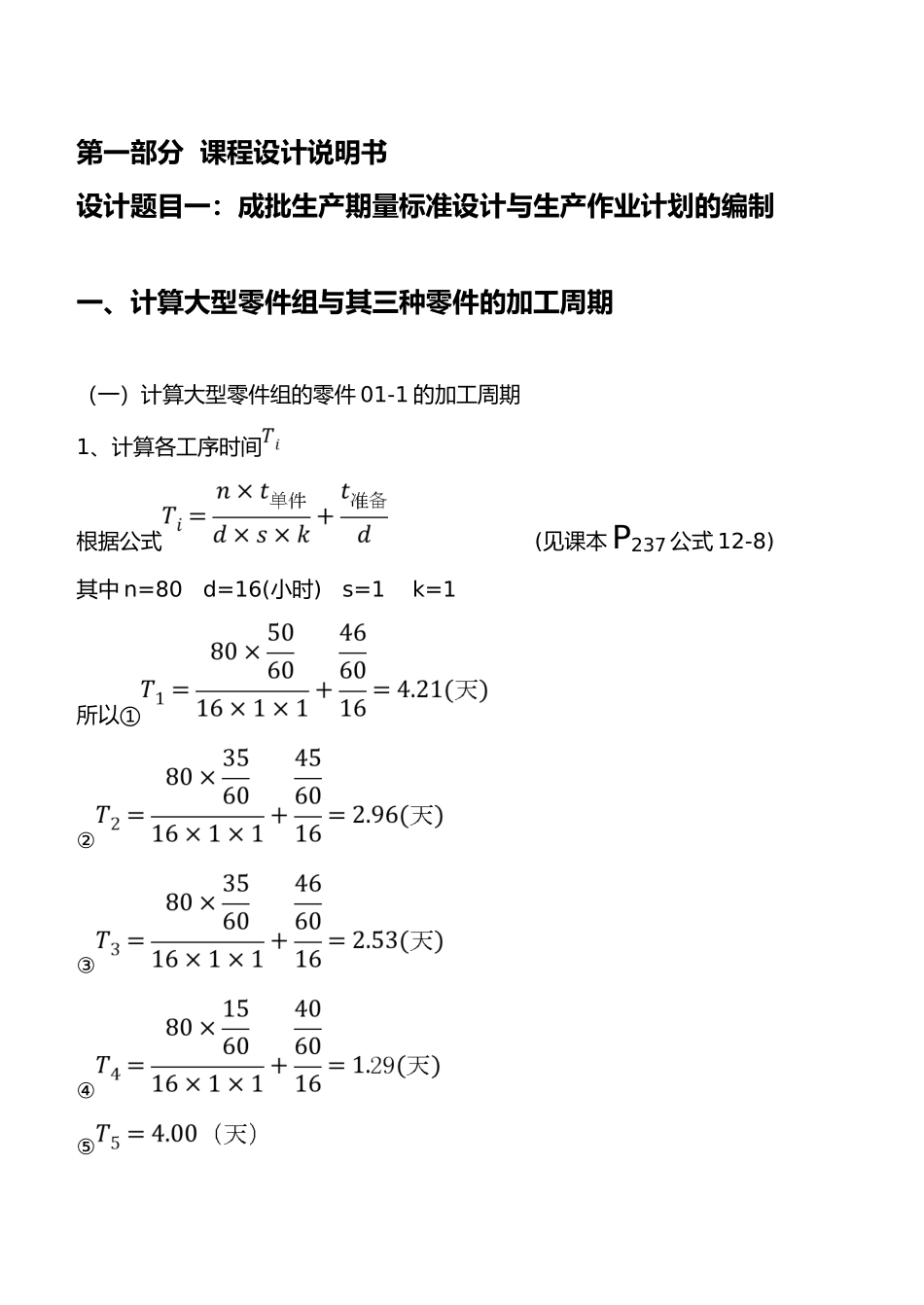

第一部分 课程设计说明书设计题目一:成批生产期量标准设计与生产作业计划的编制一、计算大型零件组与其三种零件的加工周期(一)计算大型零件组的零件 01-1 的加工周期1、计算各工序时间根据公式 (见课本P237 公式 12-8)其中 n=80 d=16(小时) s=1 k=1所以①②③④⑤⑥⑦2、计算基本工序时间根据公式 (见课本P238 公式 12-10)其中 m = 7所以 3、计算工序间断时间根据公式(见课本P238 公式 12-11)其中 m = 7 =0.4(天)所以 4、计算自然过程时间已知5、计算零件的加工周期根据公式(见课本P238 公式 12-12)所以 将有效工作天数转换成日历天数则(二)计算大型零件组的零件 01-2 的加工周期1、计算各工序时间根据公式 (见课本P237 公式 12-8)其中 n=40 d=16(小时) s=1 k=1所以①②③④⑤2、计算基本工序时间根据公式 (见课本P238 公式 12-10)其中 m = 5所以 3、计算工序间断时间根据公式(见课本P238 公式 12-11)其中 m = 5 =0.4(天)所以 4、计算自然过程时间已知5、计算零件的加工周期根据公式(见课本P238 公式 12-12)所以 将有效工作天数转换成日历天数则(三)计算大型零件组的零件 01-3 的加工周期1、计算各工序时间根据公式 (见课本P237 公式 12-8)其中 n=40 d=16(小时) s=1 k=1所以①②③④2、计算基本工序时间根据公式 (见课本P238 公式 12-10)其中 m = 4所以 3、计算工序间断时间根据公式(见课本P238 公式 12-11)其中 m = 4 =0.4(天)所以 4、计算自然过程时间已知5、计算零件的加工周期根据公式(见课本P238 公式 12-12)所以 将有效工作天数转换成日历天数则(四)计算零件组的生产周期经过上面计算可知组周期最长的零件为零件 01-1,,又已知大型零件组的成套期为 6 天,即根据公式 (见课本P238 公式 12-12)所以综上:编制“大型零件加工周期表”,见第二部分设计成果 29 页批表 1。二、计算大型零件组在机械加工车间的生产周期(一)计算大型零件组在机械加工车间的生产周期有上面的计算可知(二)计算各车间的生产提前期根据公式 (见课本P241 公式 12-16) (见课本P241 公式 12-16)设 则 又已知1、计算大型零件组机加、毛坯车间的出产、投入提前期①②③④2、计算中型零件组机加、毛坯车间的出产、投入提前期①②③④3、计算小型零件组机加、毛坯车间的出产、投入提前期①②③④现编制“生产期量标准表”,结果见第二部分设计成果 30...
