1竣尊•御景国际 5#、6#楼机械旋挖桩接桩支模专项施工方案20XX 年 7 月 30 日施工准备1、场地平整对施工现场弃土集中清理,平整场地,做好测量放样及接桩的准备工作

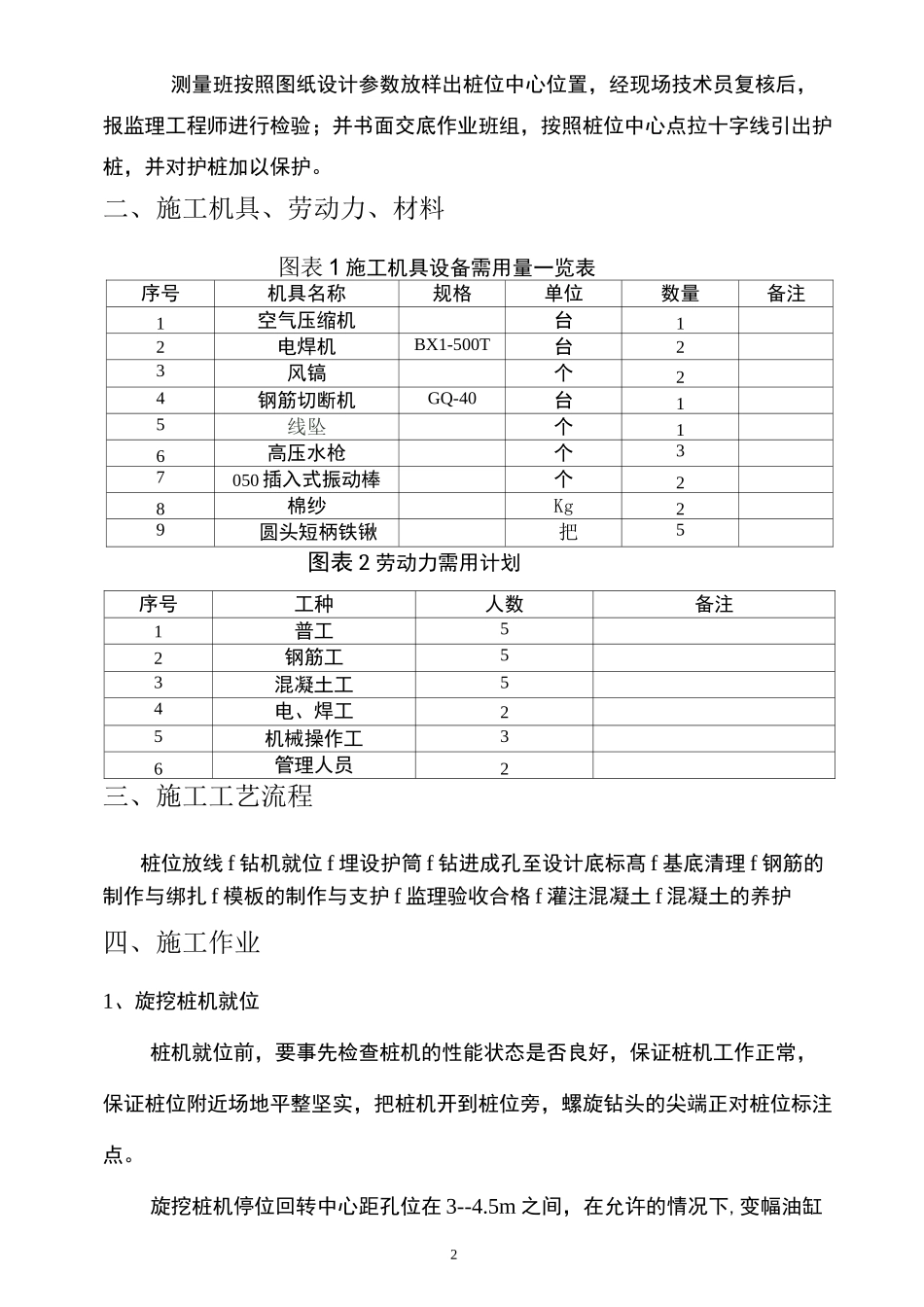

2、测量放样2测量班按照图纸设计参数放样出桩位中心位置,经现场技术员复核后,报监理工程师进行检验;并书面交底作业班组,按照桩位中心点拉十字线引出护桩,并对护桩加以保护
二、施工机具、劳动力、材料图表 1 施工机具设备需用量一览表序号机具名称规格单位数量备注1空气压缩机台12电焊机BX1-500T台23风镐个24钢筋切断机GQ-40台15线坠个16高压水枪个37050 插入式振动棒个28棉纱Kg29圆头短柄铁锹把5图表 2 劳动力需用计划序号工种人数备注1普工52钢筋工53混凝土工54电、焊工25机械操作工36管理人员2三、施工工艺流程桩位放线 f 钻机就位 f 埋设护筒 f 钻进成孔至设计底标髙 f 基底清理 f 钢筋的制作与绑扎 f 模板的制作与支护 f 监理验收合格 f 灌注混凝土 f 混凝土的养护四、施工作业1、旋挖桩机就位桩机就位前,要事先检查桩机的性能状态是否良好,保证桩机工作正常,保证桩位附近场地平整坚实,把桩机开到桩位旁,螺旋钻头的尖端正对桩位标注点
旋挖桩机停位回转中心距孔位在 3--4
5m 之间,在允许的情况下,变幅油缸3尽可能将桅杆缩回,这样可以减小钻机自重和提升下降脉动2、旋挖钻进成孔旋挖桩机成孔首先动力头转动底门镶嵌斗齿的筒式钻斗切削岩土,并将原状岩土装入斗内,然后在由钻机卷扬机和伸缩钻杆将钻斗提出孔外卸土,这样循环往复,不断地取土卸土,直至钻至设计深度
对粘结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆护壁
而对于松散易塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁
成孔前必须检查钻头保径装置,钻头直径,钻头磨损情况,
