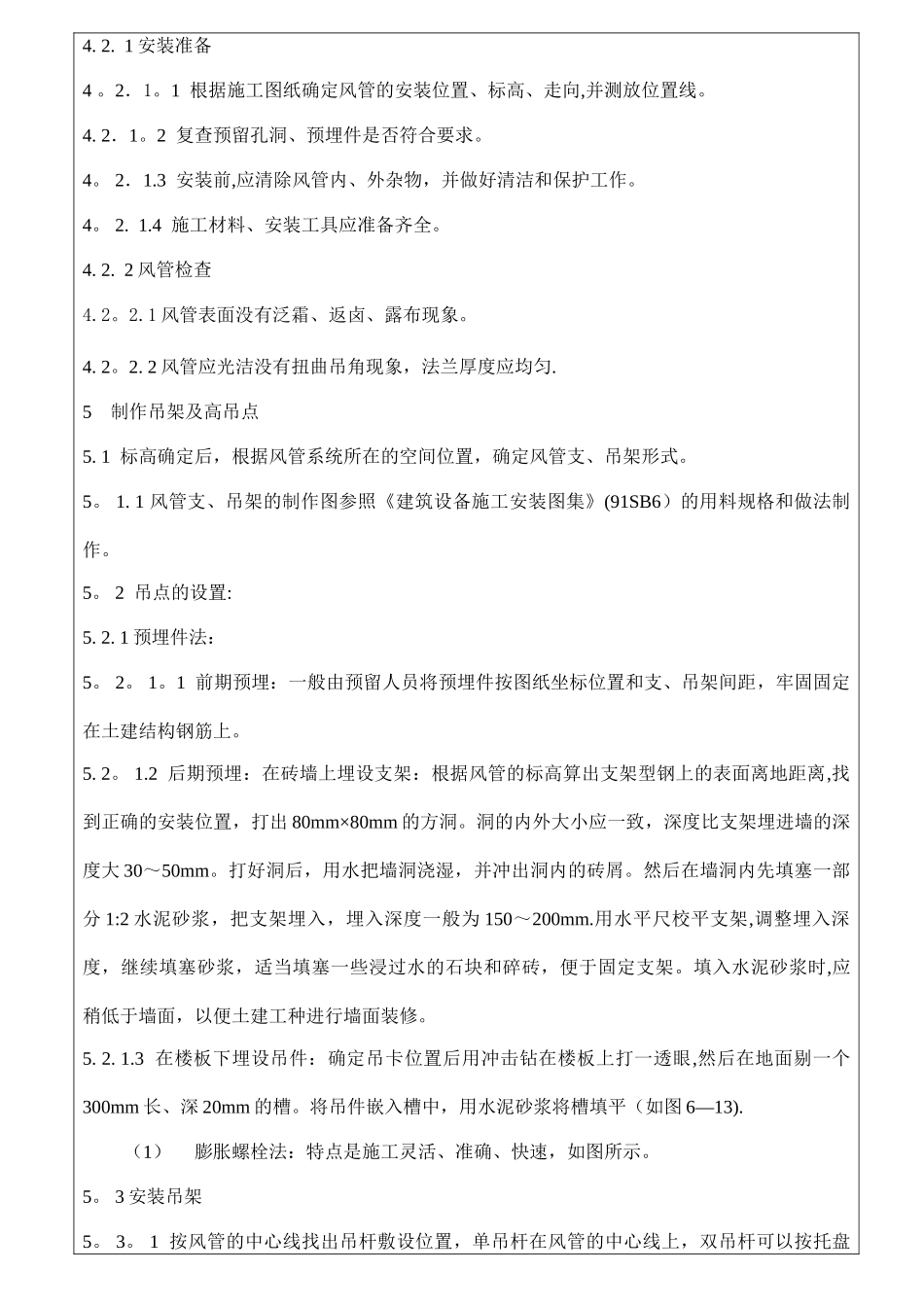

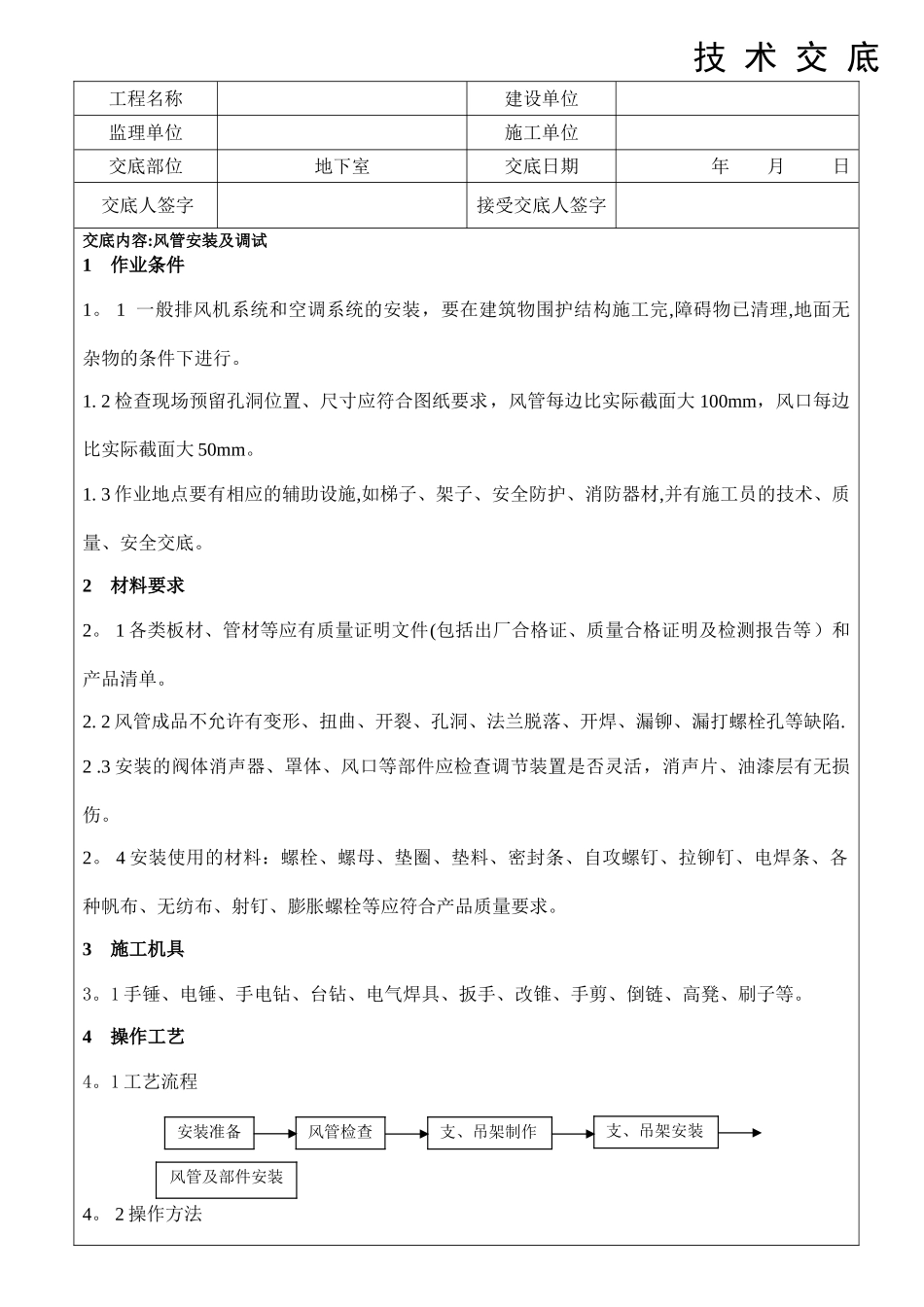

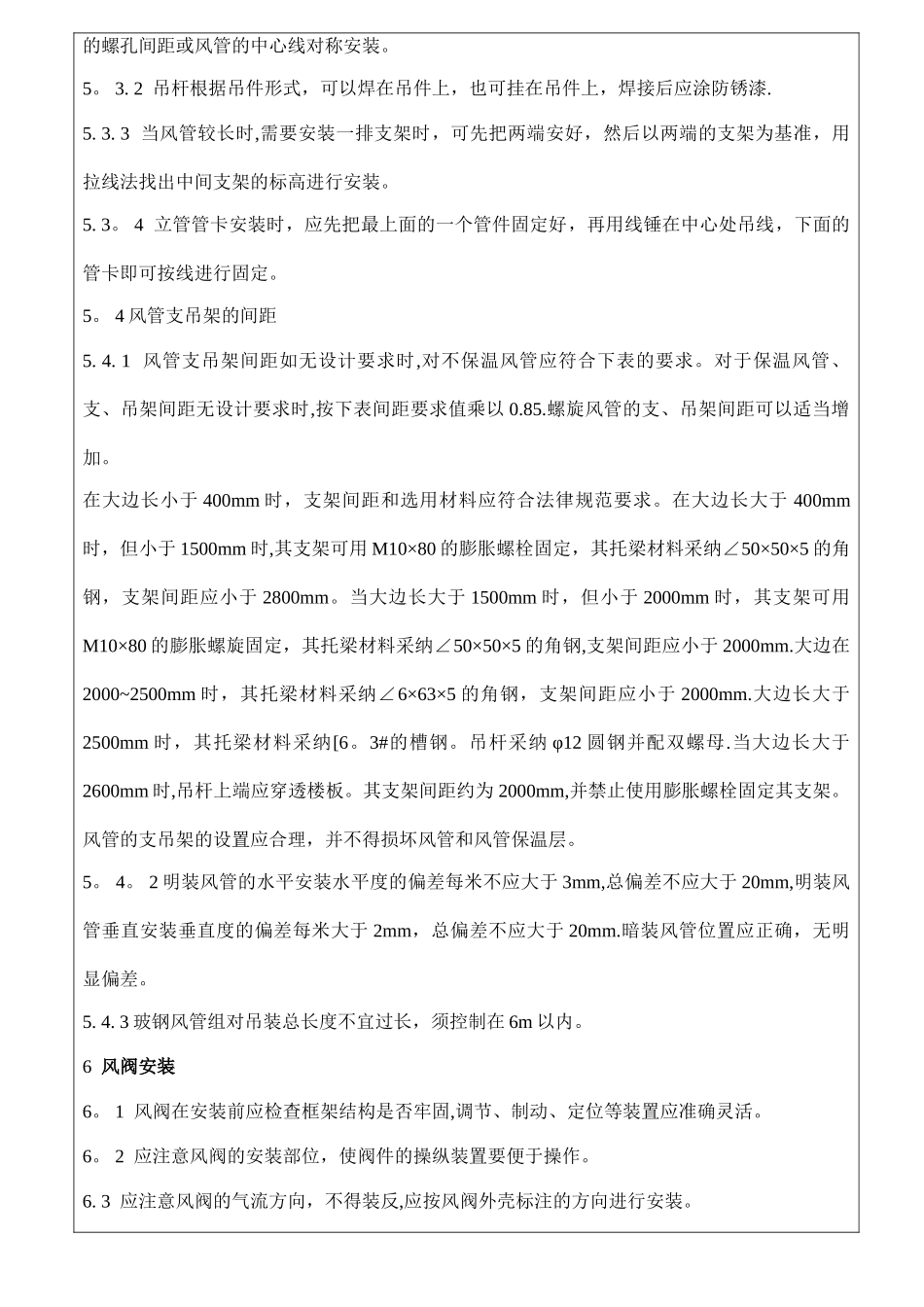

技 术 交 底 工程名称 建设单位 监理单位 施工单位 交底部位地下室交底日期年 月 日交底人签字接受交底人签字交底内容:风管安装及调试1 作业条件1。 1 一般排风机系统和空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。1. 2 检查现场预留孔洞位置、尺寸应符合图纸要求,风管每边比实际截面大 100mm,风口每边比实际截面大 50mm。1. 3 作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。2 材料要求2。 1 各类板材、管材等应有质量证明文件(包括出厂合格证、质量合格证明及检测报告等)和产品清单。2. 2 风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷.2 .3 安装的阀体消声器、罩体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。2。 4 安装使用的材料:螺栓、螺母、垫圈、垫料、密封条、自攻螺钉、拉铆钉、电焊条、各种帆布、无纺布、射钉、膨胀螺栓等应符合产品质量要求。3 施工机具3。1 手锤、电锤、手电钻、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、刷子等。4 操作工艺4。1 工艺流程4。 2 操作方法安装准备风管检查支、吊架制作风管及部件安装支、吊架安装4. 2. 1 安装准备4 。2.1。1 根据施工图纸确定风管的安装位置、标高、走向,并测放位置线。4. 2.1。2 复查预留孔洞、预埋件是否符合要求。4。 2.1.3 安装前,应清除风管内、外杂物,并做好清洁和保护工作。4。 2. 1.4 施工材料、安装工具应准备齐全。4. 2. 2 风管检查4.2。2.1 风管表面没有泛霜、返卤、露布现象。4. 2。2. 2 风管应光洁没有扭曲吊角现象,法兰厚度应均匀.5 制作吊架及高吊点5. 1 标高确定后,根据风管系统所在的空间位置,确定风管支、吊架形式。5。 1. 1 风管支、吊架的制作图参照《建筑设备施工安装图集》(91SB6)的用料规格和做法制作。5。 2 吊点的设置:5. 2. 1 预埋件法:5。 2。 1。1 前期预埋:一般由预留人员将预埋件按图纸坐标位置和支、吊架间距,牢固固定在土建结构钢筋上。5. 2。 1.2 后期预埋:在砖墙上埋设支架:根据风管的标高算出支架型钢上的表面离地距离,找到正确的安装位置,打出 80mm×80mm 的方洞。洞的内外大小应一致,深度比支架埋进墙的深度大 30~50mm。打好洞后,用水把墙洞浇湿,并冲出洞内的砖屑。然后在墙洞内先填塞一...
