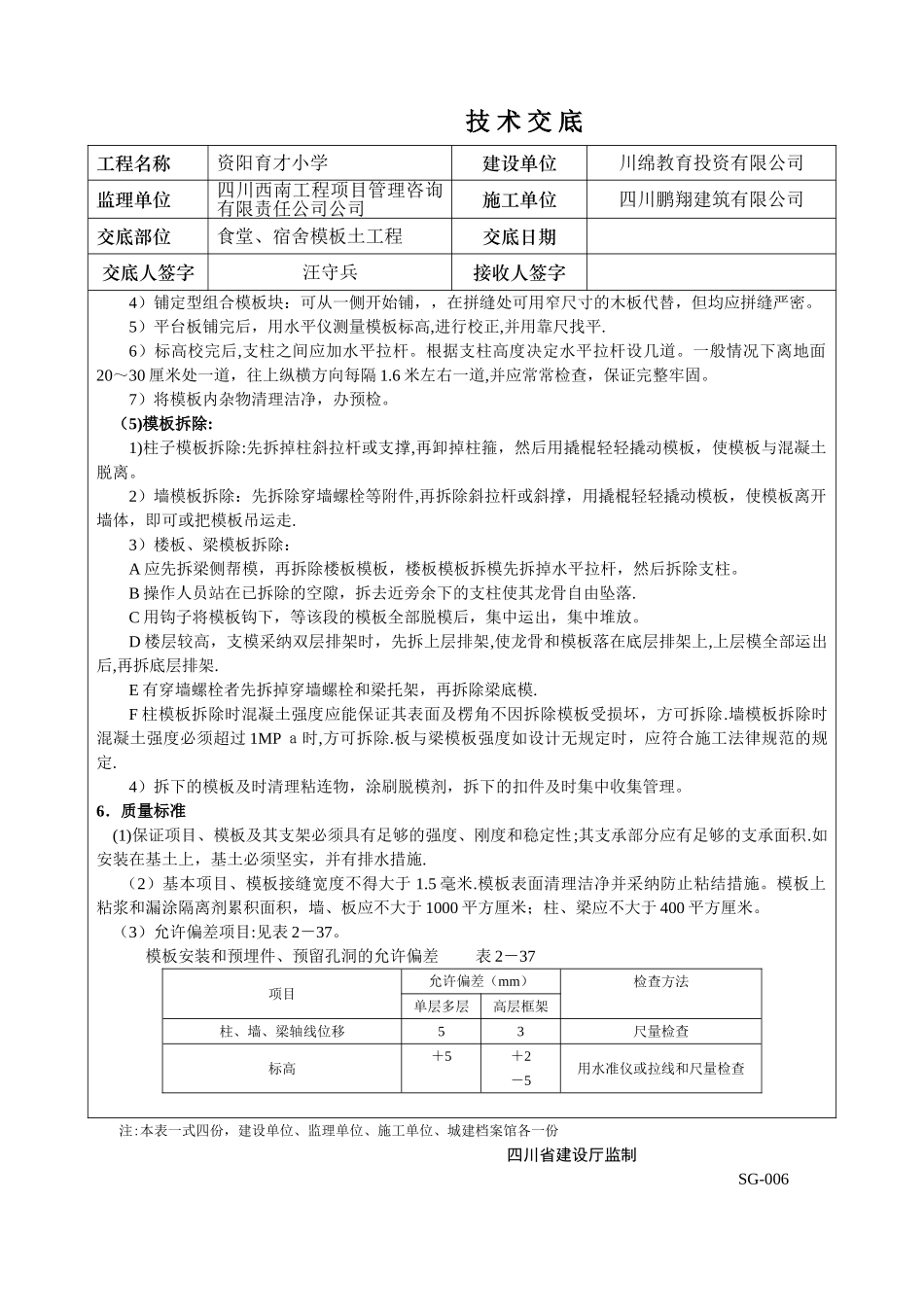

SG-006 技 术 交 底 工程名称资阳育才小学建设单位川绵教育投资有限公司监理单位四川西南工程项目管理咨询有限责任公司公司施工单位四川鹏翔建筑有限公司交底部位食堂、宿舍模板土工程交底日期交底人签字汪守兵接收人签字交底内容:(1)安装柱模板: 工艺流程:弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑→办预检1)按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以便保证柱轴线边线与标高的准确,或者根据放线位置,在柱四边离地 5~8 cm处的主筋上焊接支杆,从四面顶住模板以防止位移
2)安装柱箍;柱箍可用角钢、钢管等制成,采纳木模板时可用螺栓、方木制作钢木箍,柱箍应根据柱模尺寸、侧压力大小在模板设计中确定柱箍尺寸间距
3)安装柱模的拉杆或斜撑
柱模每边设 2 根拉杆,固定于事先预埋在楼板内的钢筋环上
4)将柱模内清理洁净,封闭清理口,办理柱模预检
(2)安装剪力墙模板:弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检1)按位置线安装门洞模板,下预埋件或木砖
2)把预先拼装好的一面模板,按位置线就位,然后安装拉杆或斜撑,安塑料套管和穿墙螺栓,穿墙螺栓规格和间距在模板设计时应明确规定
3)清扫墙面杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,拧紧穿墙螺栓
4)模板安装完毕后,检查一遍扣件,螺栓是否紧固,模板拼缝及下口是否严密
(3)安装梁模板:弹线→支立柱→ 调整标高→ 安装梁底模→ 绑梁钢筋→ 安装侧模 →办预检1)柱子拆模后在混凝土上弹出轴线和水平线
2)安装梁钢支柱之前一般梁支柱采纳双排或多排,支柱的间距应由模板设计规定,一般情况下,间距以 80~120 厘米为宜
支柱上面垫 50×100 厘米方木,支柱加剪力撑和水平拉杆
3)按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,当梁跨度等于及大于4 米时,梁底板按设计要求起
