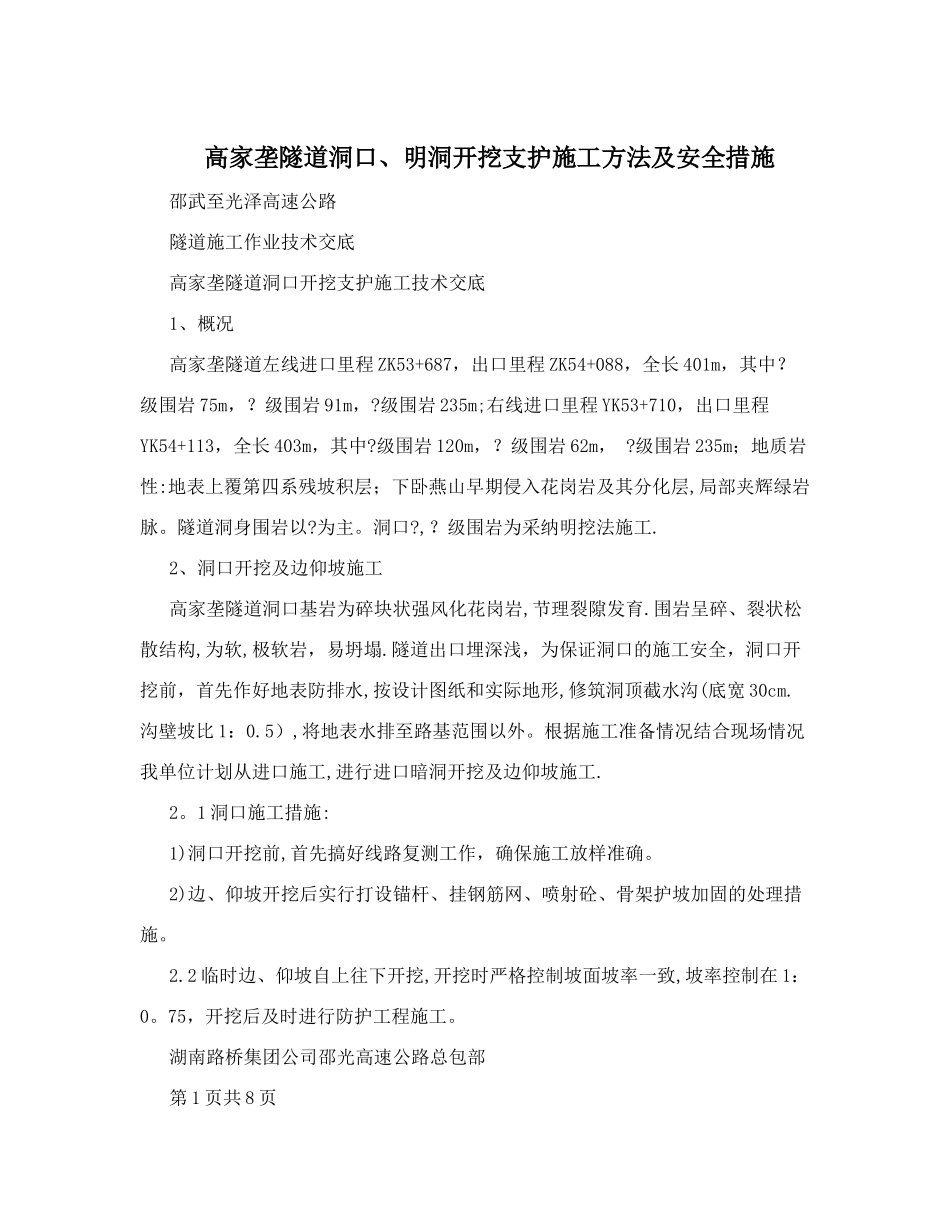

高家垄隧道洞口、明洞开挖支护施工方法及安全措施邵武至光泽高速公路 隧道施工作业技术交底 高家垄隧道洞口开挖支护施工技术交底 1、概况 高家垄隧道左线进口里程 ZK53+687,出口里程 ZK54+088,全长 401m,其中
级围岩 75m,
级围岩 91m,
级围岩 235m;右线进口里程 YK53+710,出口里程YK54+113,全长 403m,其中
级围岩 120m,
级围岩 62m,
级围岩 235m;地质岩性:地表上覆第四系残坡积层;下卧燕山早期侵入花岗岩及其分化层,局部夹辉绿岩脉
隧道洞身围岩以
级围岩为采纳明挖法施工
2、洞口开挖及边仰坡施工 高家垄隧道洞口基岩为碎块状强风化花岗岩,节理裂隙发育
围岩呈碎、裂状松散结构,为软,极软岩,易坍塌
隧道出口埋深浅,为保证洞口的施工安全,洞口开挖前,首先作好地表防排水,按设计图纸和实际地形,修筑洞顶截水沟(底宽 30cm
沟壁坡比 1:0
5),将地表水排至路基范围以外
根据施工准备情况结合现场情况我单位计划从进口施工,进行进口暗洞开挖及边仰坡施工
1 洞口施工措施: 1)洞口开挖前,首先搞好线路复测工作,确保施工放样准确
2)边、仰坡开挖后实行打设锚杆、挂钢筋网、喷射砼、骨架护坡加固的处理措施
2 临时边、仰坡自上往下开挖,开挖时严格控制坡面坡率一致,坡率控制在 1:0
75,开挖后及时进行防护工程施工

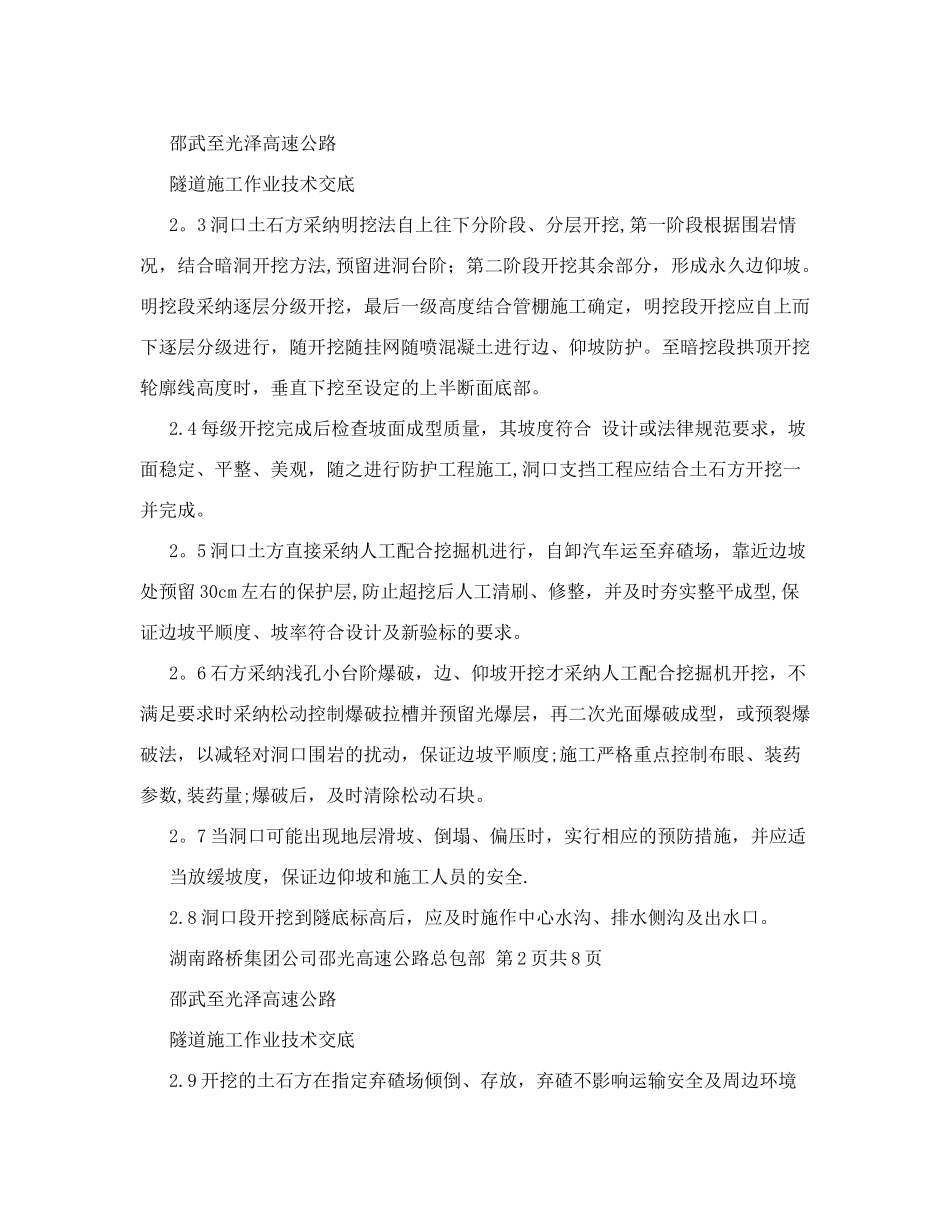

湖南路桥集团公司邵光高速公路总包部 第 1 页共 8 页 邵武至光泽高速公路 隧道施工作业技术交底 2
3 洞口土石方采纳明挖法自上往下分阶段、分层开挖,第一阶段根据围岩情况,结合暗洞开挖方法,预留进洞台阶;第二阶段开挖其余部分,形成永久边仰坡
明挖段采纳逐层分级开挖,最后一级高度结合管棚施工确定,明挖段开挖应自上而下逐层分级进行,随开挖随挂网随喷混凝土进行边、仰坡防护
