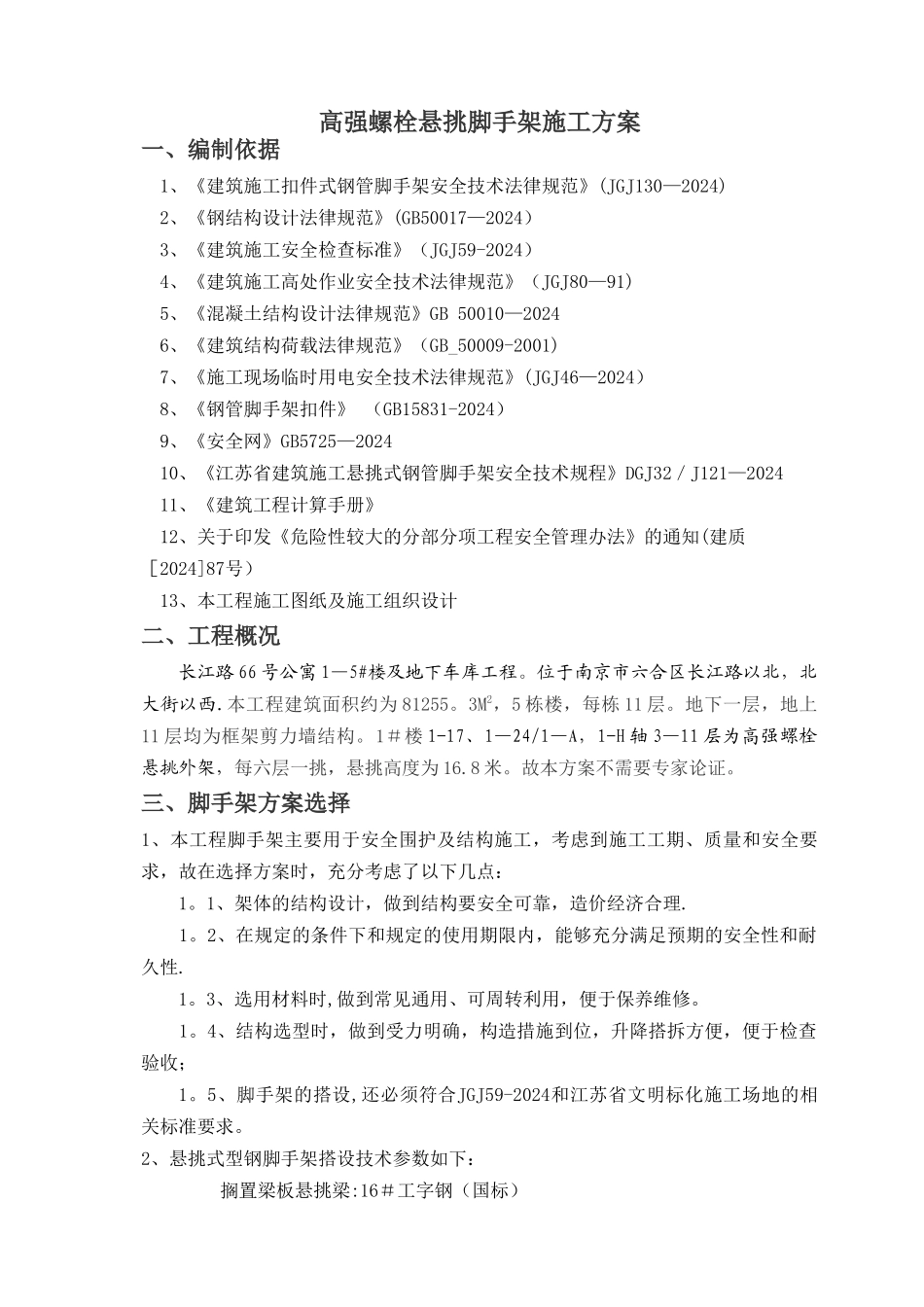

高强螺栓悬挑脚手架施工方案一、编制依据 1、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024) 2、《钢结构设计法律规范》(GB50017—2024) 3、《建筑施工安全检查标准》(JGJ59-2024) 4、《建筑施工高处作业安全技术法律规范》(JGJ80—91) 5、《混凝土结构设计法律规范》GB 50010—2024 6、《建筑结构荷载法律规范》(GB_50009-2001) 7、《施工现场临时用电安全技术法律规范》(JGJ46—2024) 8、《钢管脚手架扣件》 (GB15831-2024) 9、《安全网》GB5725—2024 10、《江苏省建筑施工悬挑式钢管脚手架安全技术规程》DGJ32/J121—2024 11、《建筑工程计算手册》 12、关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质[2024]87号) 13、本工程施工图纸及施工组织设计二、工程概况长江路 66 号公寓 1—5#楼及地下车库工程。位于南京市六合区长江路以北,北大街以西.本工程建筑面积约为 81255。3M2,5 栋楼,每栋 11 层。地下一层,地上11 层均为框架剪力墙结构。1#楼 1-17、1—24/1—A,1-H 轴 3—11 层为高强螺栓悬挑外架,每六层一挑,悬挑高度为 16.8 米。故本方案不需要专家论证。三、脚手架方案选择1、本工程脚手架主要用于安全围护及结构施工,考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑了以下几点: 1。1、架体的结构设计,做到结构要安全可靠,造价经济合理. 1。2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性. 1。3、选用材料时,做到常见通用、可周转利用,便于保养维修。 1。4、结构选型时,做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;1。5、脚手架的搭设,还必须符合JGJ59-2024和江苏省文明标化施工场地的相关标准要求。2、悬挑式型钢脚手架搭设技术参数如下:搁置梁板悬挑梁:16#工字钢(国标)立杆纵距:1。5m立杆横距:0.8m步距: 1.8m连墙件: 二步三跨四、 施工进度计划、劳动力安排、材料质量要求 1、施工进度计划: 脚手架的施工紧密配合主体结构施工的进度,立杆顶端高出主体结构施工面一步架高. 2、劳动力安排:序号姓名性别职务/工种证书编号备注有效期1季奉金男架子工苏F022024005649全面负责2024.122黄远才男架子工苏 F022024024648登高作业2024.123刘玉兴男架子工苏 F022024003458登高作业2024.124马江华男架子工苏 F022024001316登高作业2024.65陈长江男架子工苏 F022024001332登高作业20...
