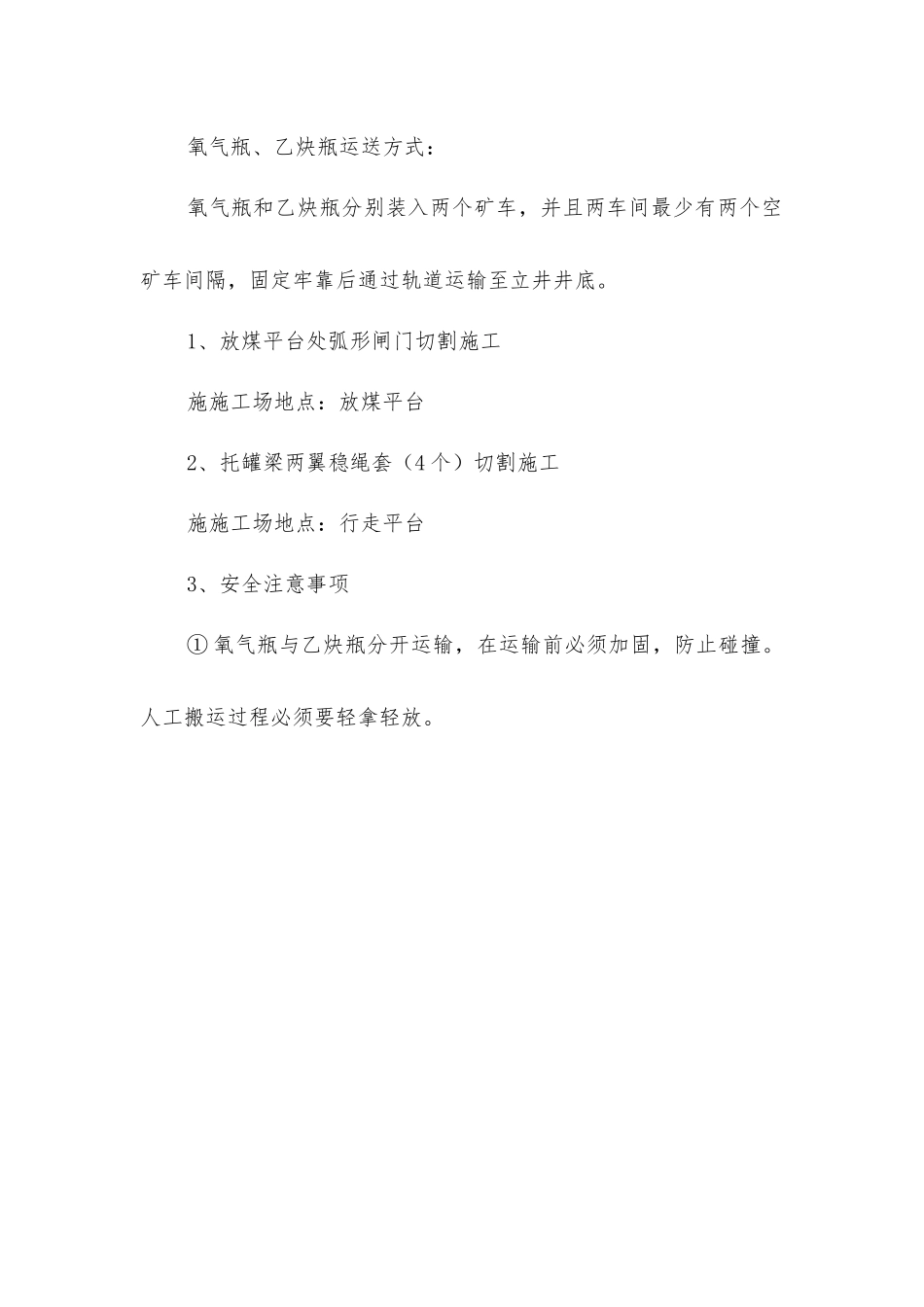

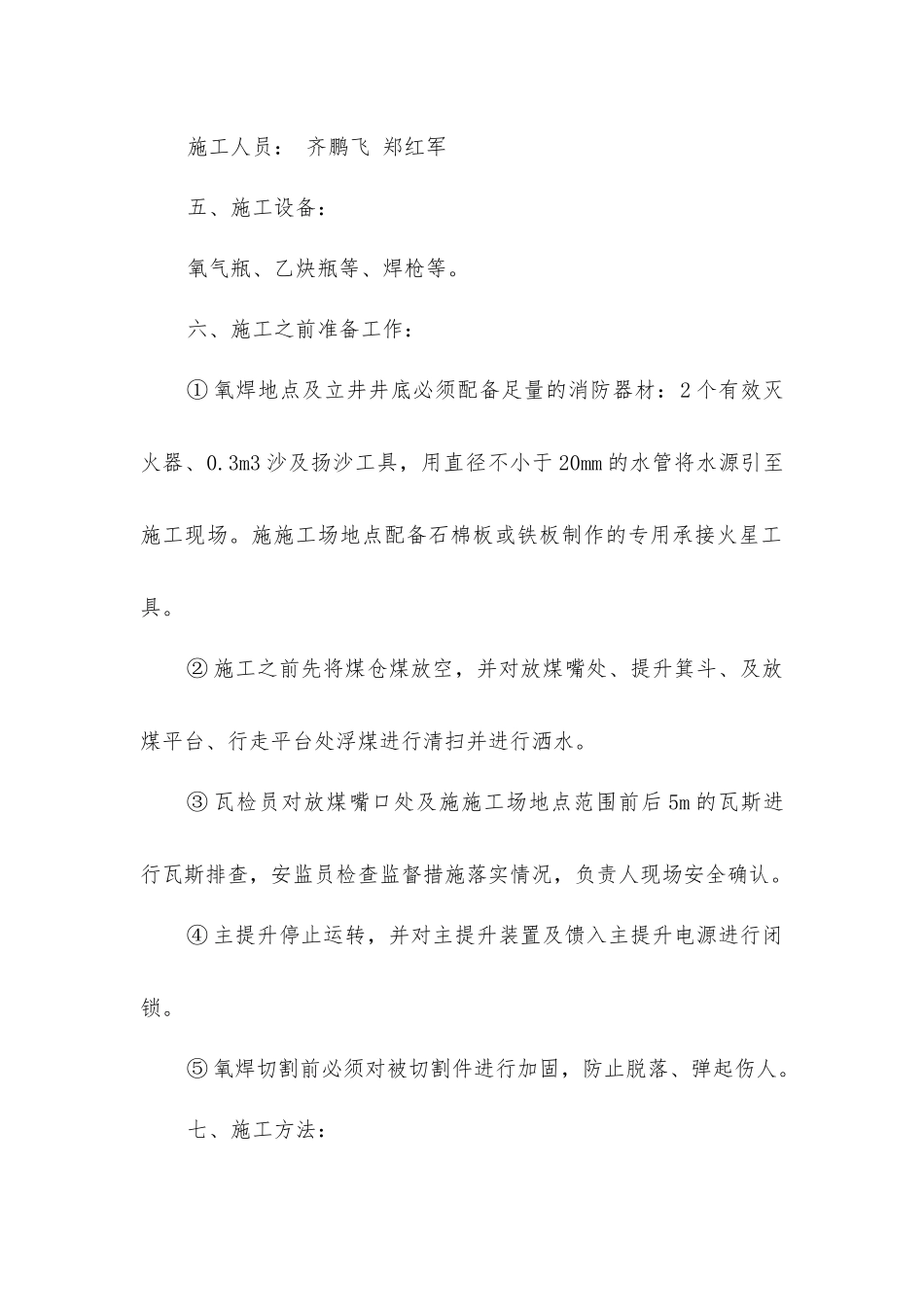

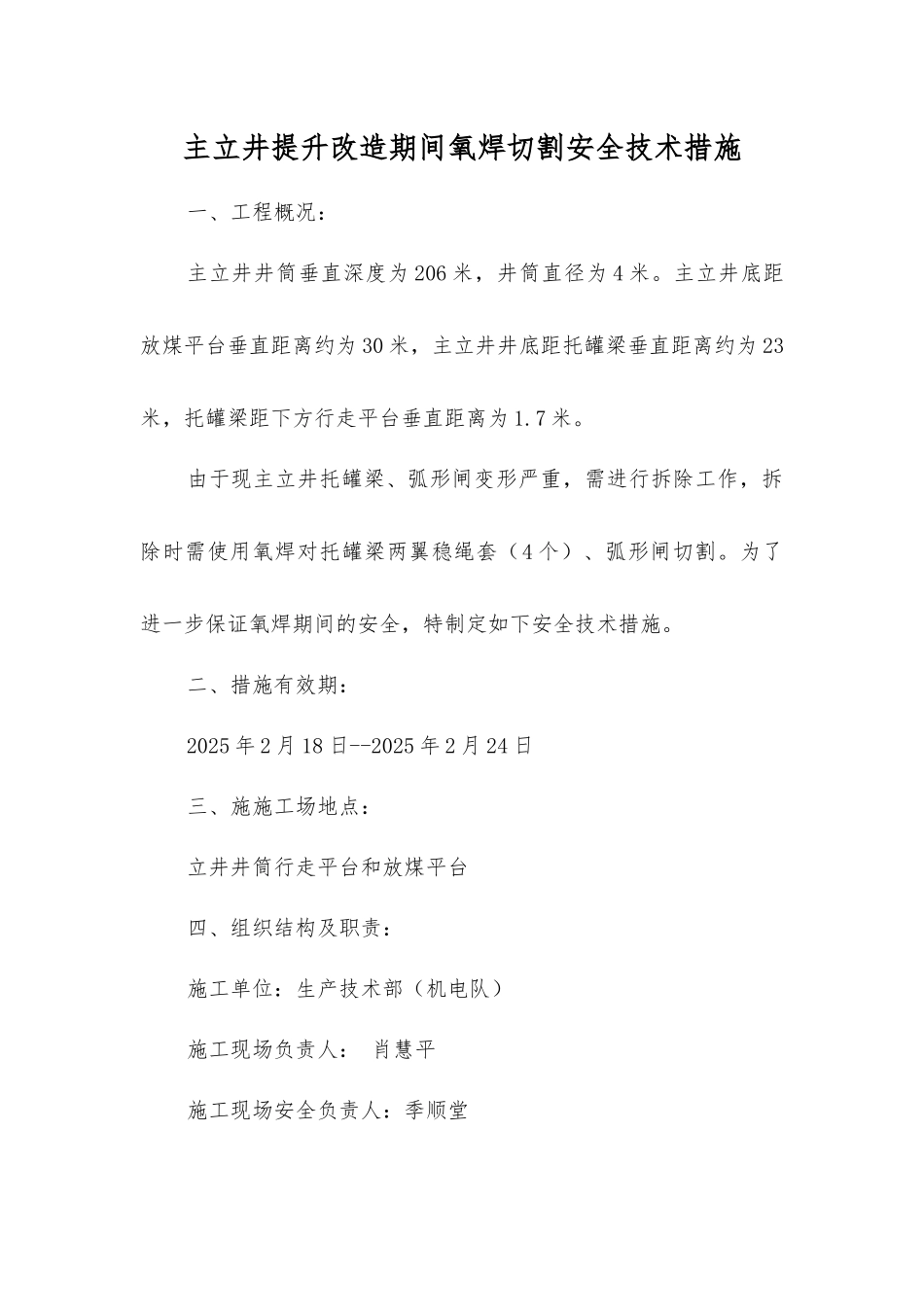

主立井提升改造期间氧焊切割安全技术措施一、工程概况:主立井井筒垂直深度为 206 米,井筒直径为 4 米。主立井底距放煤平台垂直距离约为 30 米,主立井井底距托罐梁垂直距离约为 23米,托罐梁距下方行走平台垂直距离为 1.7 米。由于现主立井托罐梁、弧形闸变形严重,需进行拆除工作,拆除时需使用氧焊对托罐梁两翼稳绳套(4 个)、弧形闸切割。为了进一步保证氧焊期间的安全,特制定如下安全技术措施。二、措施有效期:2025 年 2 月 18 日--2025 年 2 月 24 日三、施施工场地点:立井井筒行走平台和放煤平台四、组织结构及职责:施工单位:生产技术部(机电队)施工现场负责人: 肖慧平施工现场安全负责人:季顺堂施工人员: 齐鹏飞 郑红军五、施工设备:氧气瓶、乙炔瓶等、焊枪等。六、施工之前准备工作:① 氧焊地点及立井井底必须配备足量的消防器材:2 个有效灭火器、0.3m3 沙及扬沙工具,用直径不小于 20mm 的水管将水源引至施工现场。施施工场地点配备石棉板或铁板制作的专用承接火星工具。② 施工之前先将煤仓煤放空,并对放煤嘴处、提升箕斗、及放煤平台、行走平台处浮煤进行清扫并进行洒水。③ 瓦检员对放煤嘴口处及施施工场地点范围前后 5m 的瓦斯进行瓦斯排查,安监员检查监督措施落实情况,负责人现场安全确认。④ 主提升停止运转,并对主提升装置及馈入主提升电源进行闭锁。⑤ 氧焊切割前必须对被切割件进行加固,防止脱落、弹起伤人。七、施工方法:氧气瓶、乙炔瓶运送方式:氧气瓶和乙炔瓶分别装入两个矿车,并且两车间最少有两个空矿车间隔,固定牢靠后通过轨道运输至立井井底。1、放煤平台处弧形闸门切割施工施施工场地点:放煤平台2、托罐梁两翼稳绳套(4 个)切割施工施施工场地点:行走平台3、安全注意事项① 氧气瓶与乙炔瓶分开运输,在运输前必须加固,防止碰撞。人工搬运过程必须要轻拿轻放。
