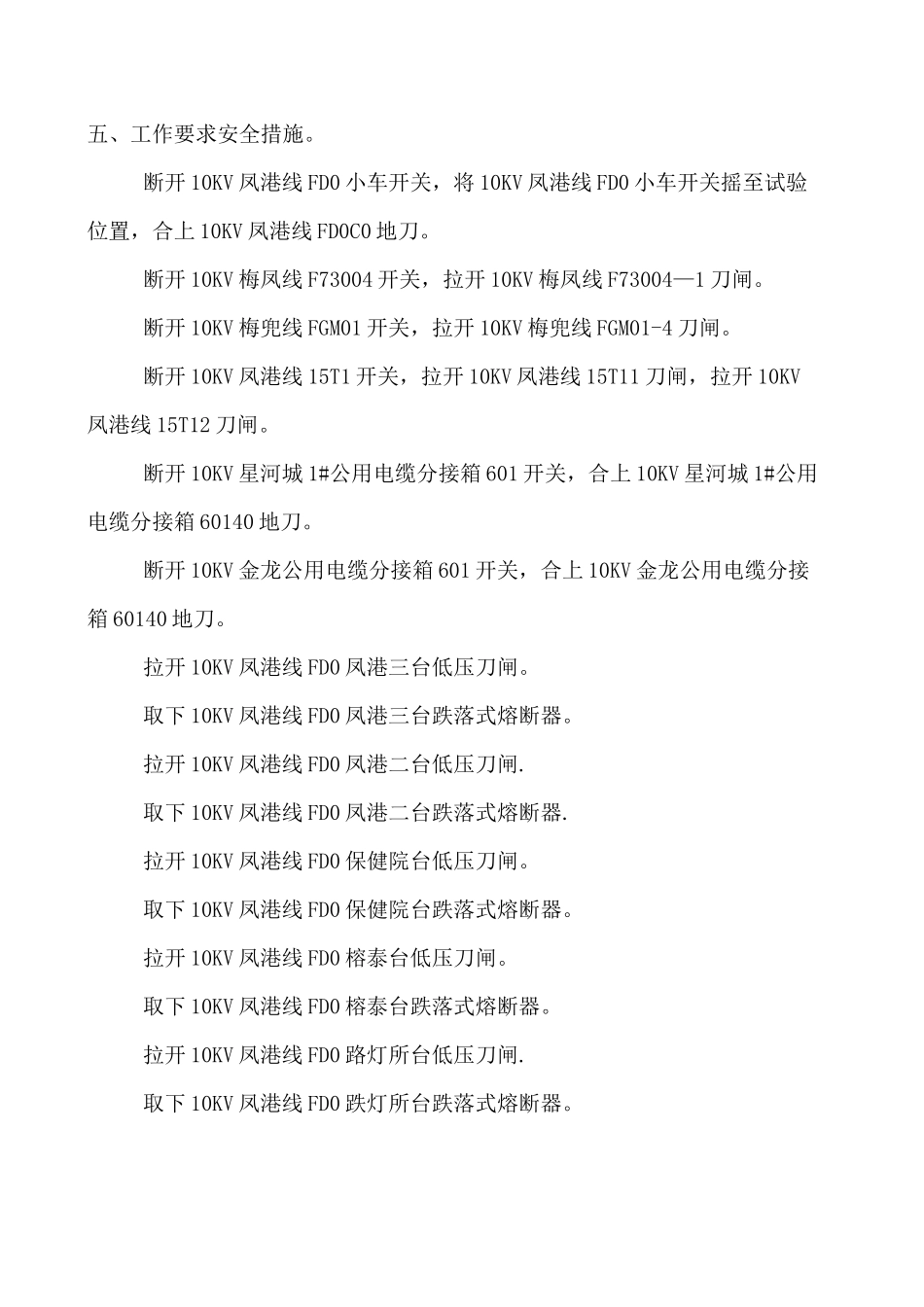

10KV 凤港线改造工程拆旧施工方案 1一、工程简介1。1 拆旧范围:(1)拆除 10KV 凤港线 15T12 刀闸至 28#杆架空线路;拆除 10KV 凤港线 FD0线路 17#杆至梅兜四台架空引线;拆除 10KV 凤港线 FD0 线路 18#杆至泰和台架空引线;拆除 10KV 凤港线 FD0 线路 25#杆至胜雅台架空引线;拆除 10KV 凤港线 FD0 线路 27#杆至华都台架空引线;拆除 10KV 凤港线 FD0 线路 28#杆至永信台架空引线,拆除 10KV 梅凤线 F73 线路大桥支线梅兜三台引下线。1。2 本次拆旧涉及工作量如下:本工程拆除水泥杆 14 基,架空线约 1521m,其中钢绞线 LGJ—35mm2768M,10KV 绝缘导线 JKYJ—70mm2753M。二、工期安排时间安排:年月日 06:00 时至 15:30 时。三、人员安排3。1 主要负责人:黄文贵安全负责人:林洁鹏现场指挥:许俊杰现场监护人:候小虎、黄凯鹏、林洁鹏施工人员:队长:候小虎组员:张永明、李强、李玄勤、李步俊、杨智勇、林秀平、候艳军、柴跃军、李军强、任宏军、祁世锋.工作任务:拆除 10KV 凤港线 15T12 刀闸至 28#杆架空线路;拆除 10KV 凤港线 FD0 线路 17#杆至梅兜四台引线;拆除 10KV 凤港线 FD0 线路 18#杆至泰和台引线;拆除 10KV 凤港线 FD0 线路 25#杆至胜雅台引线;拆除 10KV 凤港线 FD0线路 27#杆至华都台引线;拆除 10KV 凤港线 FD0 线路 28#杆至永信台引线,拆除 10KV 梅凤线 F73 线路大桥支线梅兜三台引下线。四、拆除旧 10kV 线路主要机具表序号名称规格单位数量备注1吊车16T部12运输汽车5T部23钢丝绳①9x8m根44钢丝绳①12.5x20.8m根15白棕绳①19x30m根66白棕绳①19x80m根47钢钎根38大锤把29大剪刀把410踩板(脚扣)付1511收线钳把312对讲机台313信号旗副614安全带副1415常用工具套1416围栏副2五、工作要求安全措施。断开 10KV 凤港线 FD0 小车开关,将 10KV 凤港线 FD0 小车开关摇至试验位置,合上 10KV 凤港线 FD0C0 地刀。断开 10KV 梅凤线 F73004 开关,拉开 10KV 梅凤线 F73004—1 刀闸。断开 10KV 梅兜线 FGM01 开关,拉开 10KV 梅兜线 FGM01-4 刀闸。断开 10KV 凤港线 15T1 开关,拉开 10KV 凤港线 15T11 刀闸,拉开 10KV凤港线 15T12 刀闸。断开 10KV 星河城 1#公用电缆分接箱 601 开关,合上 10KV 星河城 1#公用电缆分接箱 60140 地刀。断开 10KV 金龙公用电缆分接箱 601 开关,合上 10KV ...
