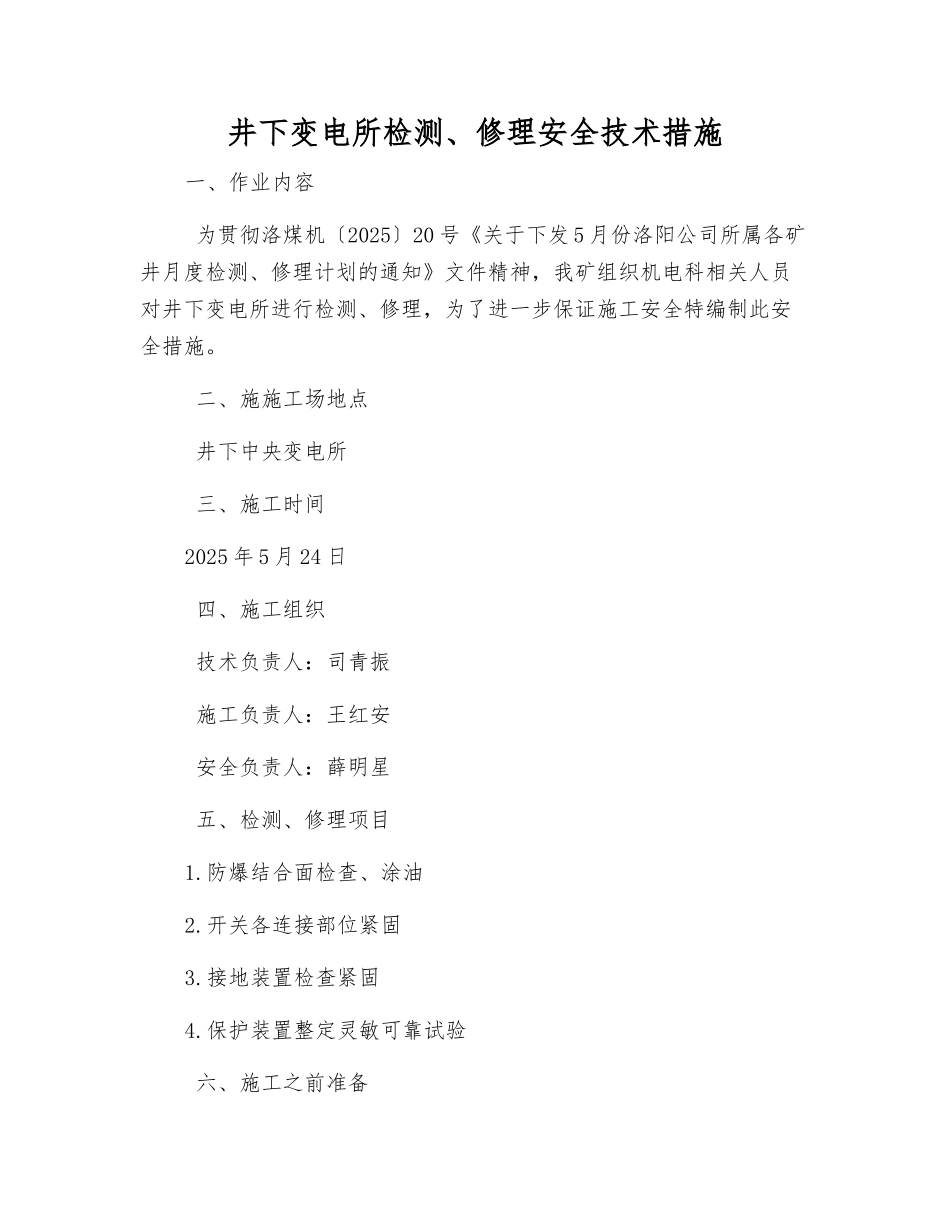

井下变电所检测、修理安全技术措施一、作业内容 为贯彻洛煤机〔2025〕20 号《关于下发 5 月份洛阳公司所属各矿井月度检测、修理计划的通知》文件精神,我矿组织机电科相关人员对井下变电所进行检测、修理,为了进一步保证施工安全特编制此安全措施
二、施施工场地点 井下中央变电所 三、施工时间2025 年 5 月 24 日 四、施工组织 技术负责人:司青振 施工负责人:王红安 安全负责人:薛明星 五、检测、修理项目1
防爆结合面检查、涂油2
开关各连接部位紧固3
接地装置检查紧固4
保护装置整定灵敏可靠试验 六、施工之前准备1、准备好所需要的工具、材料、配件等
2、提前组织并落实好施工人员的分工任务、学习措施,使每个施工人员都明白施工内容并进行签字确认后,方可施工
七、安全措施1、所有施工人员必须听从施工负责统一正确指挥、调动,做到不得进行违规违章作业、不进行违规违章指挥2、本次检测、修理实行先检测、修理一回路,后检测、修理二回路的停电顺序进行检测、修理施工
3、停送电工作由施工负责人负责联系,井下变电所当班变电工操作
4、停电前,施工负责人先同调度室联系,经过同意后方可停电施工
5、停送电时,必须仔细严格执行停送电制度及操作章程,大巷变电所停电后经验电、放电,确认无电后,把高爆本体拉出,并悬挂“有人工作、禁止合闸”牌
6、操作高压时,必须穿戴好劳保用品,且站于绝缘操作台上
7、大巷所变电工把联络高爆断电后,经验电、放电,确认无电后,悬挂“有人工作、禁止合闸”牌
8、没有得到施工负责人的同意,其他人员一律不得摘牌送电
9、井下严禁带电检测、修理,搬移电器设备、电缆
10、大巷变电所在检测、修理期间,闭杂人员一律不准入内
11、施工负责人在联系停送电时,必须可靠,不准约时停送电
12、操作电气设备时,必须“一人工作 一人监护”
13、施工完毕后,经检查无误后,由施工负责人向矿调
