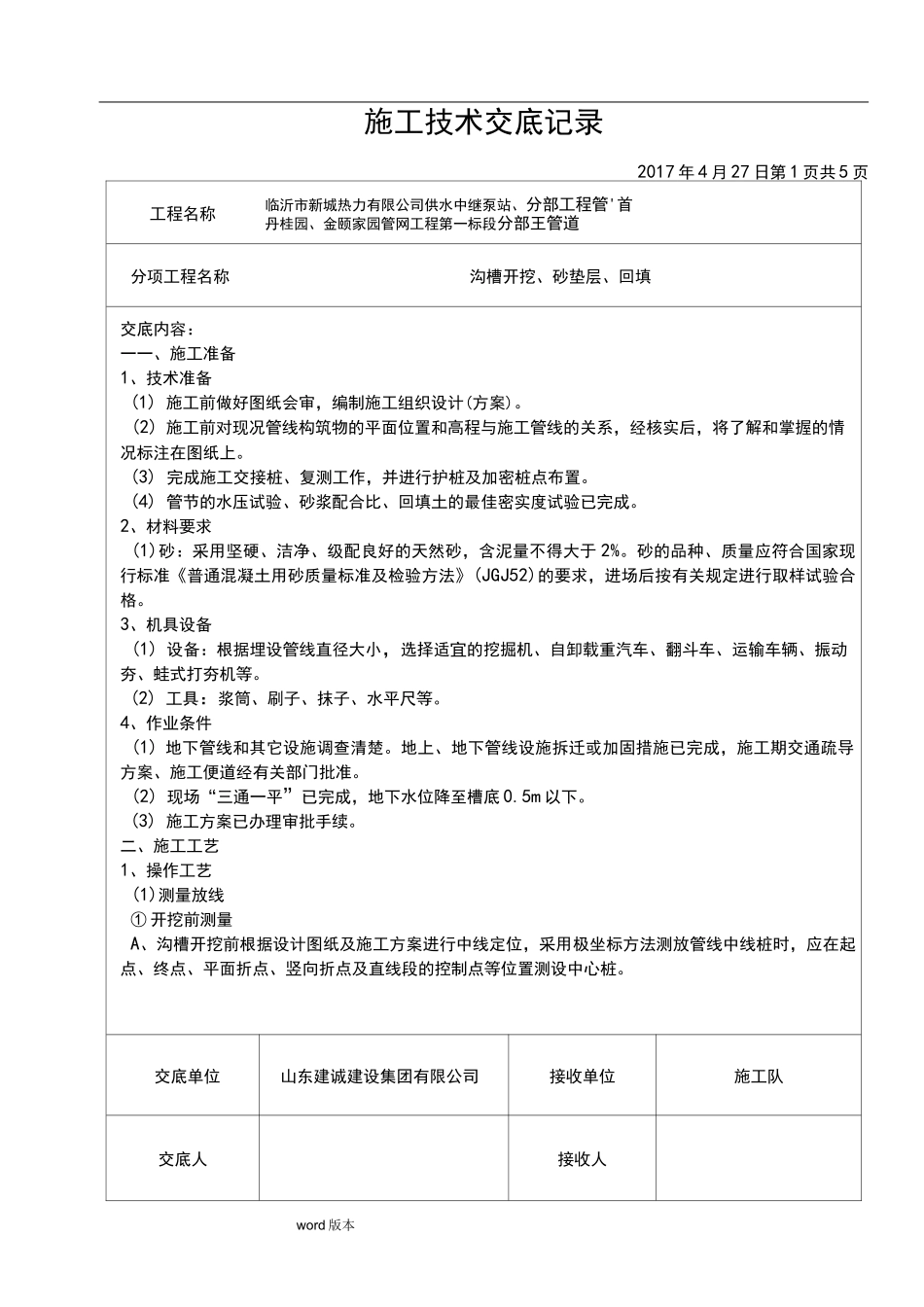

word 版本施工技术交底记录2017 年 4 月 27 日第 1 页共 5 页工程名称临沂市新城热力有限公司供水中继泵站、分部工程管'首丹桂园、金颐家园管网工程第一标段分部王管道分项工程名称沟槽开挖、砂垫层、回填交底内容:一一、施工准备1、技术准备(1) 施工前做好图纸会审,编制施工组织设计(方案)
(2) 施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上
(3) 完成施工交接桩、复测工作,并进行护桩及加密桩点布置
(4) 管节的水压试验、砂浆配合比、回填土的最佳密实度试验已完成
2、材料要求(1)砂:采用坚硬、洁净、级配良好的天然砂,含泥量不得大于 2%
砂的品种、质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ52)的要求,进场后按有关规定进行取样试验合格
3、机具设备(1) 设备:根据埋设管线直径大小,选择适宜的挖掘机、自卸载重汽车、翻斗车、运输车辆、振动夯、蛙式打夯机等
(2) 工具:浆筒、刷子、抹子、水平尺等
4、作业条件(1) 地下管线和其它设施调查清楚
地上、地下管线设施拆迁或加固措施已完成,施工期交通疏导方案、施工便道经有关部门批准
(2) 现场“三通一平”已完成,地下水位降至槽底 0
(3) 施工方案已办理审批手续
二、施工工艺1、操作工艺(1)测量放线① 开挖前测量A、沟槽开挖前根据设计图纸及施工方案进行中线定位,采用极坐标方法测放管线中线桩时,应在起点、终点、平面折点、竖向折点及直线段的控制点等位置测设中心桩
交底单位山东建诚建设集团有限公司接收单位施工队交底人接收人word 版本施工技术交底记录2017 年 4 月 27 日第 2 页共 5 页工程名称临沂市新城热力有限公司供水中继泵站、分部工程管'首丹桂园、金颐家园管网工程第一标段分部王管道分项工程名
