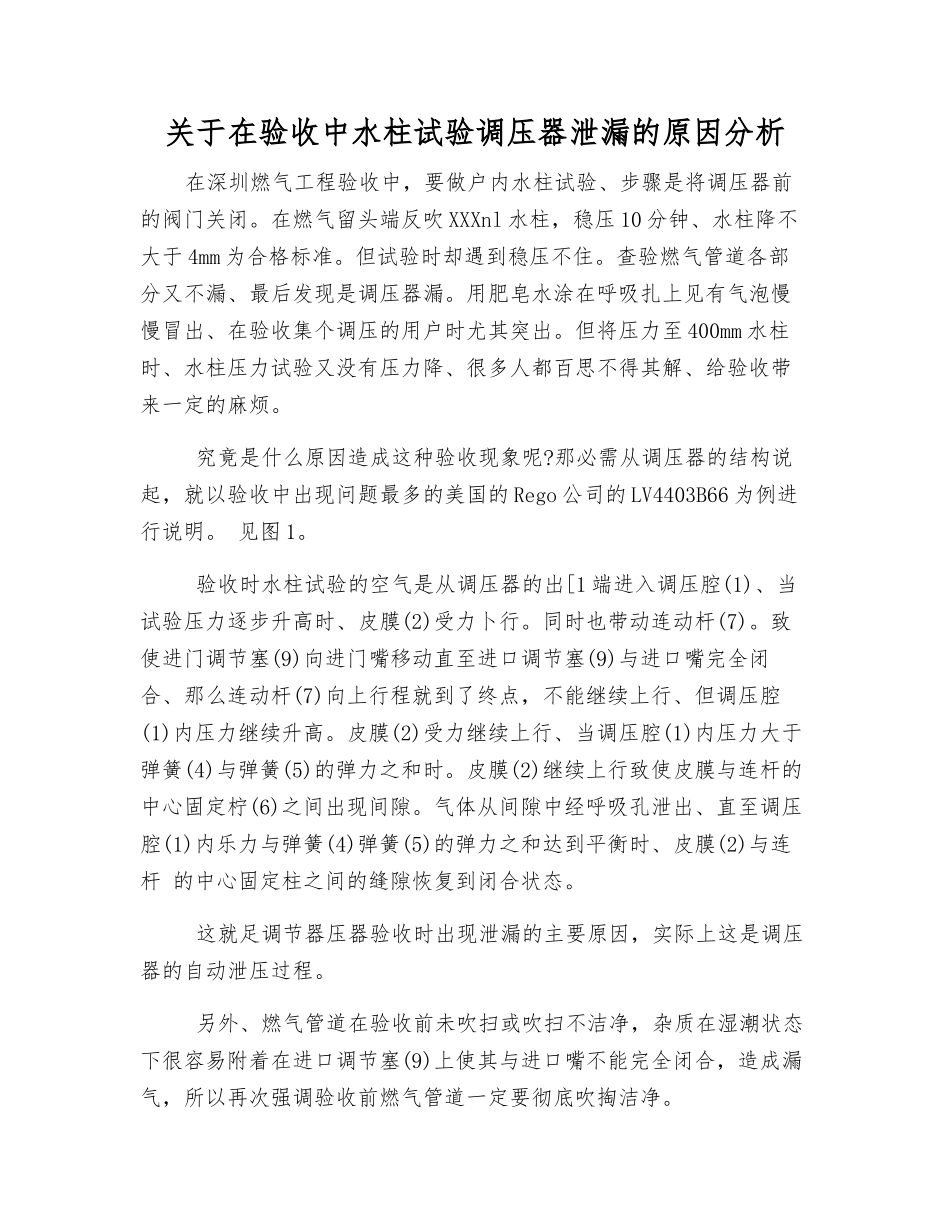

关于在验收中水柱试验调压器泄漏的原因分析在深圳燃气工程验收中,要做户内水柱试验、步骤是将调压器前的阀门关闭
在燃气留头端反吹 XXXnl 水柱,稳压 10 分钟、水柱降不大于 4mm 为合格标准
但试验时却遇到稳压不住
查验燃气管道各部分又不漏、最后发现是调压器漏
用肥皂水涂在呼吸扎上见有气泡慢慢冒出、在验收集个调压的用户时尤其突出
但将压力至 400mm 水柱时、水柱压力试验又没有压力降、很多人都百思不得其解、给验收带来一定的麻烦
究竟是什么原因造成这种验收现象呢
那必需从调压器的结构说起,就以验收中出现问题最多的美国的 Rego 公司的 LV4403B66 为例进行说明
验收时水柱试验的空气是从调压器的出[1 端进入调压腔(1)、当试验压力逐步升高时、皮膜(2)受力卜行
同时也带动连动杆(7)
致使进门调节塞(9)向进门嘴移动直至进口调节塞(9)与进口嘴完全闭合、那么连动杆(7)向上行程就到了终点,不能继续上行、但调压腔(1)内压力继续升高
皮膜(2)受力继续上行、当调压腔(1)内压力大于弹簧(4)与弹簧(5)的弹力之和时
皮膜(2)继续上行致使皮膜与连杆的中心固定柠(6)之间出现间隙
气体从间隙中经呼吸孔泄出、直至调压腔(1)内乐力与弹簧(4)弹簧(5)的弹力之和达到平衡时、皮膜(2)与连杆 的中心固定柱之间的缝隙恢复到闭合状态
这就足调节器压器验收时出现泄漏的主要原因,实际上这是调压器的自动泄压过程
另外、燃气管道在验收前未吹扫或吹扫不洁净,杂质在湿潮状态下很容易附着在进口调节塞(9)上使其与进口嘴不能完全闭合,造成漏气,所以再次强调验收前燃气管道一定要彻底吹掏洁净
还有应当注意调节器在验收前因长时间未能使用、致使调压朋友膜有所僵化、所以在调压器在验收前弹簧、皮膜一定要反复启动、方能开始进入正常工作状态

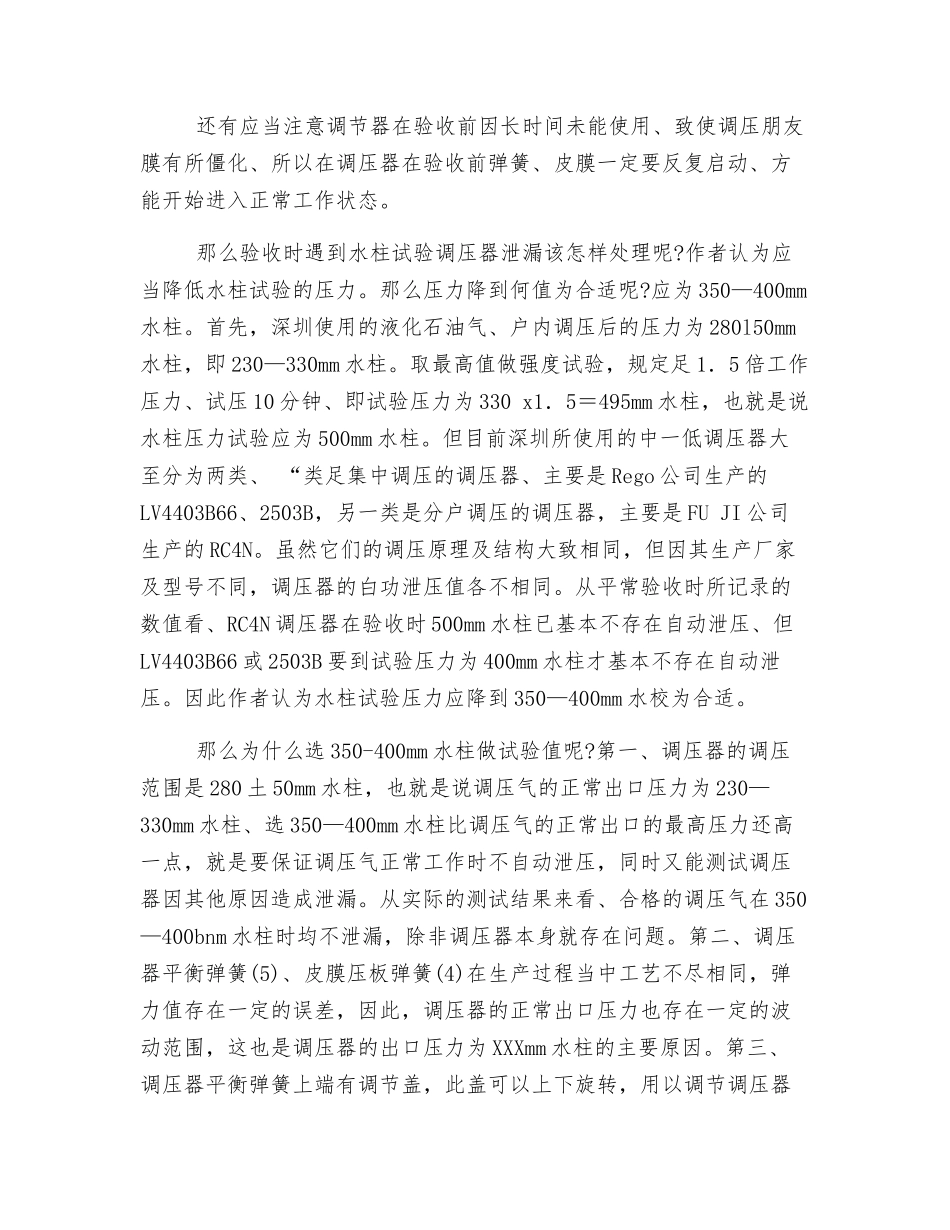

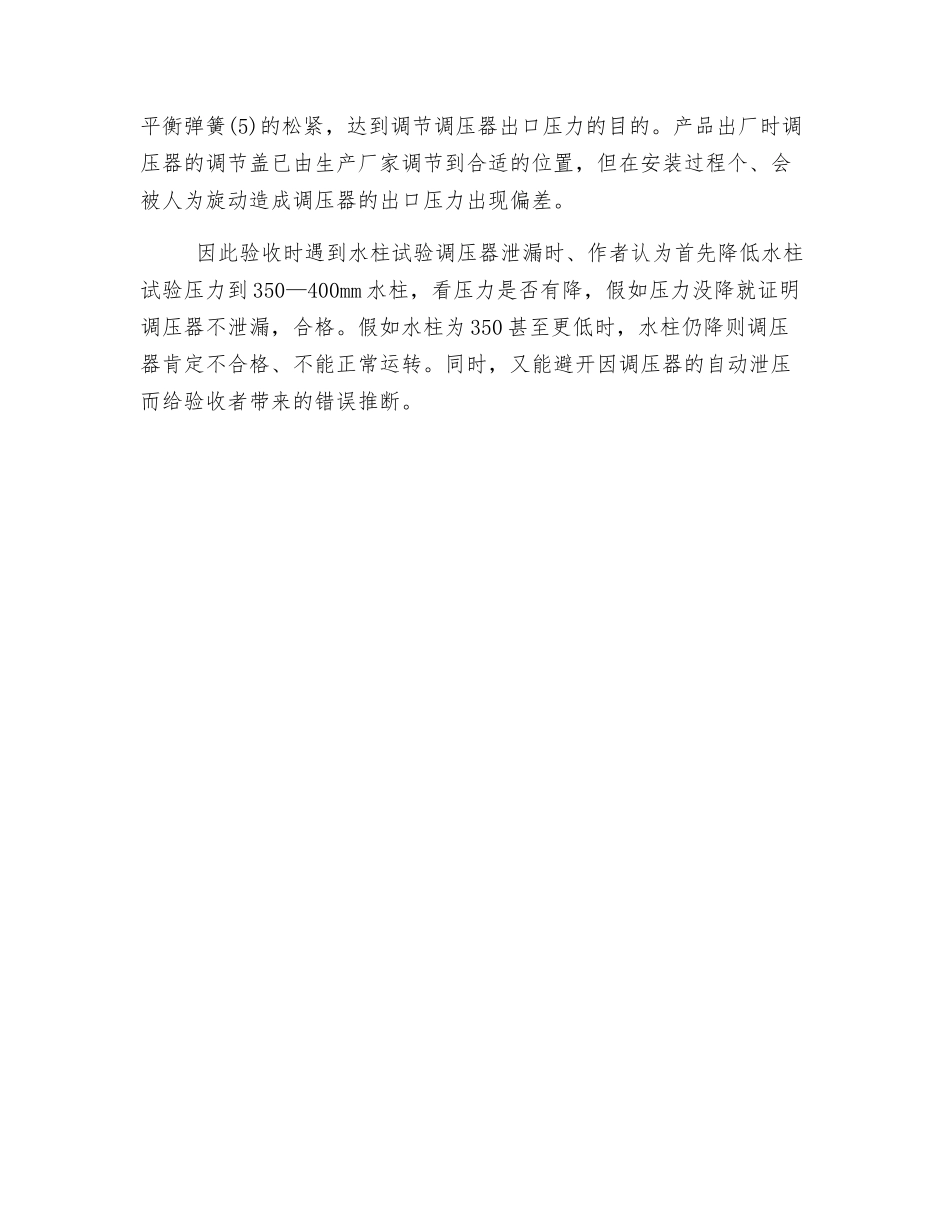

那么验收时遇到水柱试验调压器泄漏该怎样
