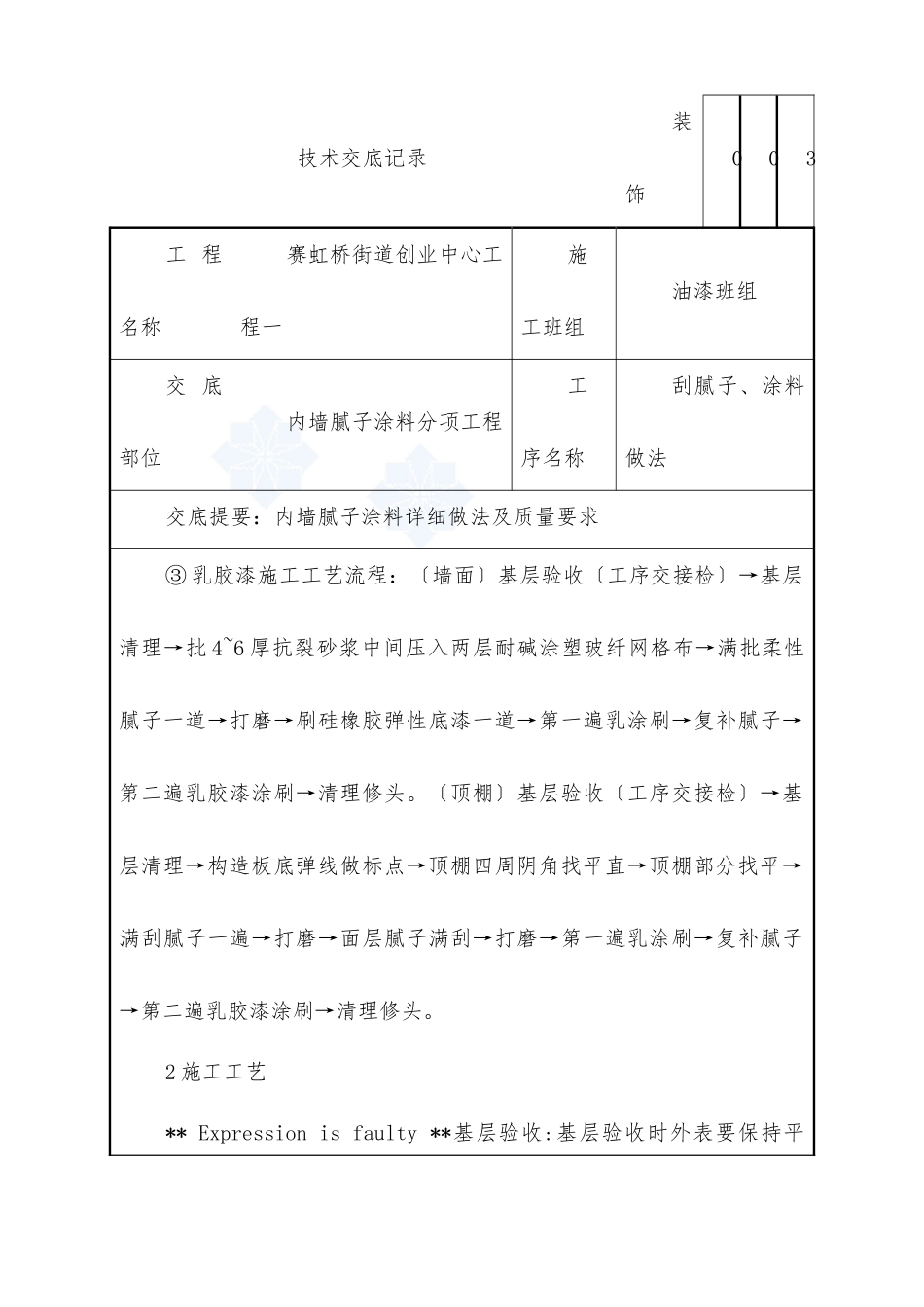

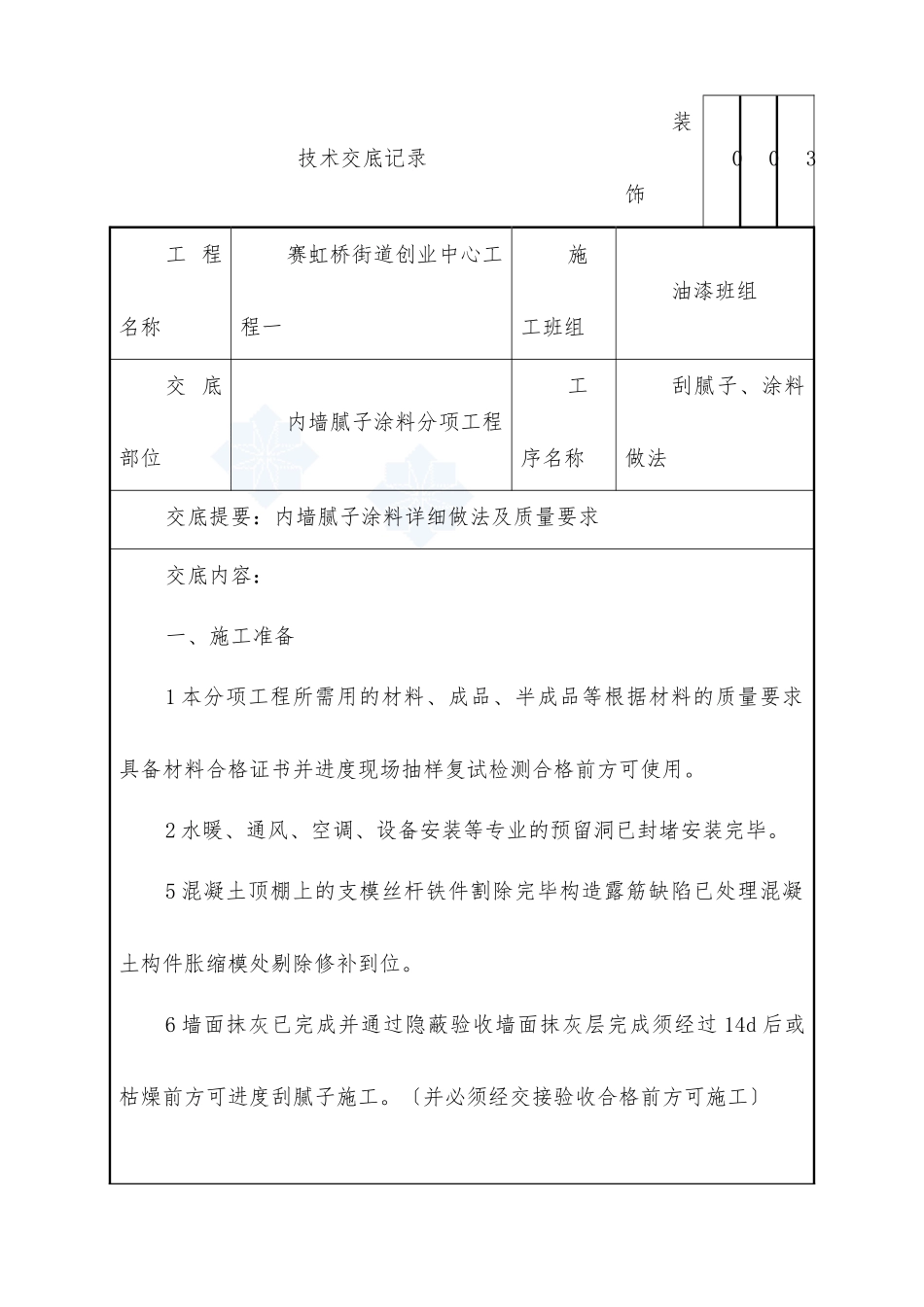

技术交底记录装饰003工 程名称赛虹桥街道创业中心工程一施工班组油漆班组交 底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料详细做法及质量要求交底内容:一、施工准备1 本分项工程所需用的材料、成品、半成品等根据材料的质量要求具备材料合格证书并进度现场抽样复试检测合格前方可使用。2 水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。5 混凝土顶棚上的支模丝杆铁件割除完毕构造露筋缺陷已处理混凝土构件胀缩模处剔除修补到位。6 墙面抹灰已完成并通过隐蔽验收墙面抹灰层完成须经过 14d 后或枯燥前方可进度刮腻子施工。〔并必须经交接验收合格前方可施工〕 技术交底记录装饰003工 程名称赛虹桥街道创业中心工程一施工班组油漆班组交 底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料详细做法及质量要求8 本分项工程所用工具准备就绪。二、施工工艺与工艺流程1 工艺流程① 顶棚刮腻子工艺流程:基层验收〔工序交接检〕→基层清理→构造板底弹线做标点→顶棚四周阴角找平直→顶棚部分找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头。② 墙面刮腻子工艺流程:基层验收〔工序交接检〕→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾修头。 技术交底记录装饰003工 程名称赛虹桥街道创业中心工程一施工班组油漆班组交 底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料详细做法及质量要求③ 乳胶漆施工工艺流程:〔墙面〕基层验收〔工序交接检〕→基层清理→批 4~6 厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→刷硅橡胶弹性底漆一道→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。〔顶棚〕基层验收〔工序交接检〕→基层清理→构造板底弹线做标点→顶棚四周阴角找平直→顶棚部分找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。2 施工工艺** Expression is faulty **基层验收:基层验收时外表要保持平 技术交底记录装饰003工 程名称赛虹桥街道创业中心工程一施工班组油漆班组交 底部位内墙腻子涂料分项工程工序名称刮腻子、涂料做法交底提要:内墙腻子涂料详细做法及质量要求整洁净无浮砂、油污外表凹凸太大的部位要先剔平砂浆补齐脚手架眼要先堵塞严并抹平水暖、通风道通过墙面或顶棚的道...
