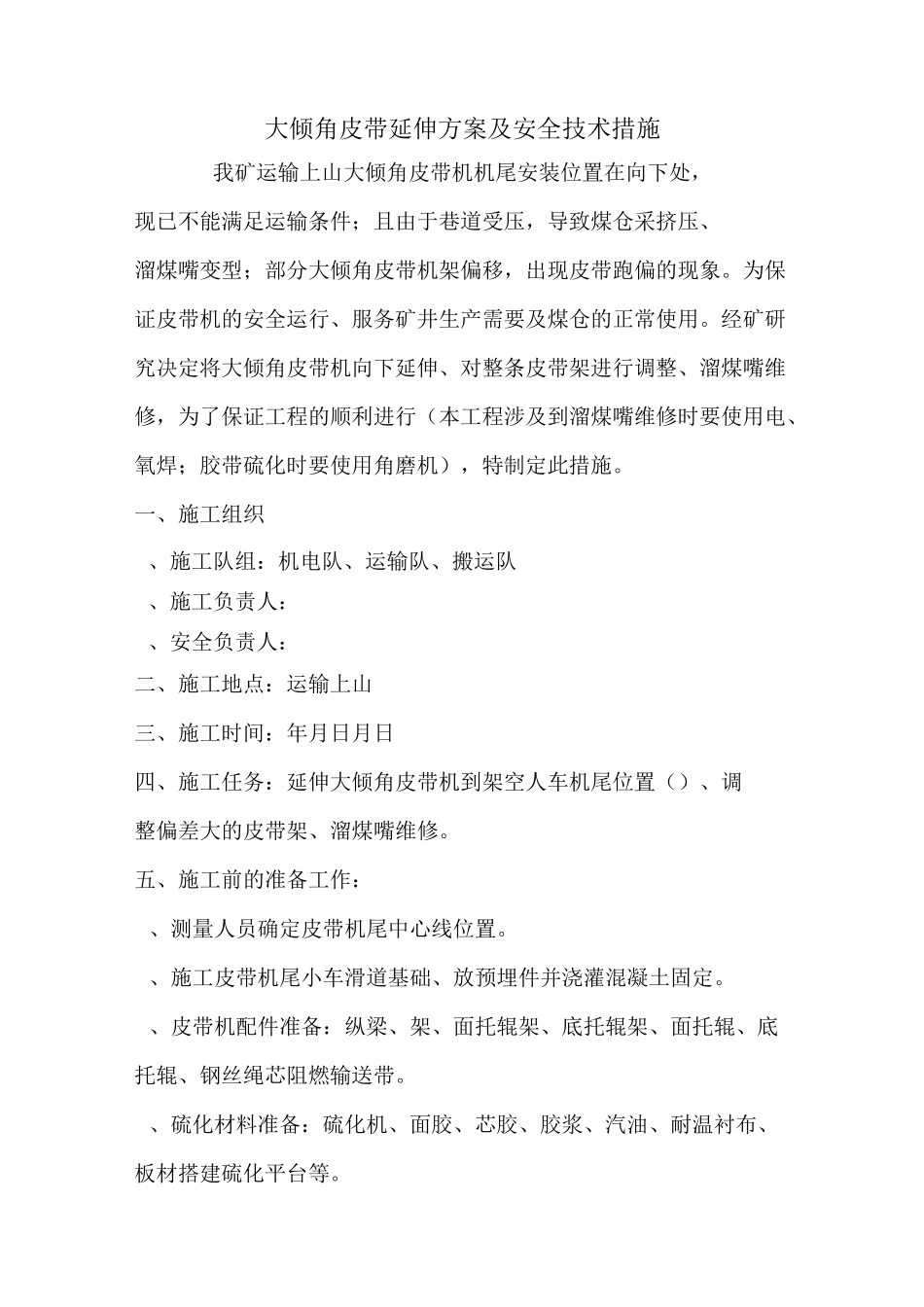

大倾角皮带延伸方案及安全技术措施我矿运输上山大倾角皮带机机尾安装位置在向下处,现已不能满足运输条件;且由于巷道受压,导致煤仓采挤压、溜煤嘴变型;部分大倾角皮带机架偏移,出现皮带跑偏的现象
为保证皮带机的安全运行、服务矿井生产需要及煤仓的正常使用
经矿研究决定将大倾角皮带机向下延伸、对整条皮带架进行调整、溜煤嘴维修,为了保证工程的顺利进行(本工程涉及到溜煤嘴维修时要使用电、氧焊;胶带硫化时要使用角磨机),特制定此措施
一、施工组织、施工队组:机电队、运输队、搬运队、施工负责人:、安全负责人:二、施工地点:运输上山三、施工时间:年月日月日四、施工任务:延伸大倾角皮带机到架空人车机尾位置()、调整偏差大的皮带架、溜煤嘴维修
五、施工前的准备工作:、测量人员确定皮带机尾中心线位置
、施工皮带机尾小车滑道基础、放预埋件并浇灌混凝土固定
、皮带机配件准备:纵梁、架、面托辊架、底托辊架、面托辊、底托辊、钢丝绳芯阻燃输送带
、硫化材料准备:硫化机、面胶、芯胶、胶浆、汽油、耐温衬布、板材搭建硫化平台等

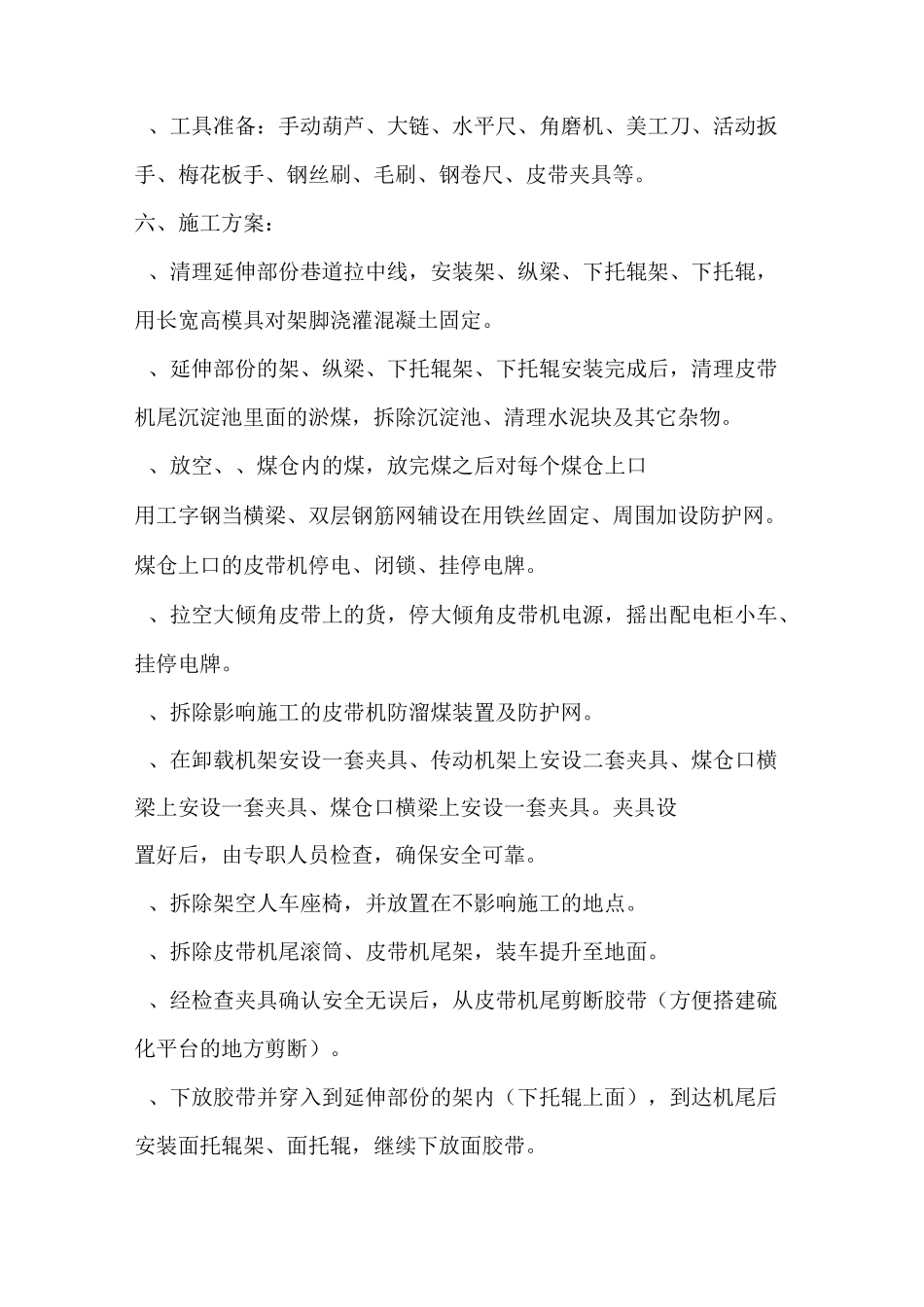

、工具准备:手动葫芦、大链、水平尺、角磨机、美工刀、活动扳手、梅花板手、钢丝刷、毛刷、钢卷尺、皮带夹具等
六、施工方案:、清理延伸部份巷道拉中线,安装架、纵梁、下托辊架、下托辊,用长宽高模具对架脚浇灌混凝土固定
、延伸部份的架、纵梁、下托辊架、下托辊安装完成后,清理皮带机尾沉淀池里面的淤煤,拆除沉淀池、清理水泥块及其它杂物
、放空、、煤仓内的煤,放完煤之后对每个煤仓上口用工字钢当横梁、双层钢筋网辅设在用铁丝固定、周围加设防护网
煤仓上口的皮带机停电、闭锁、挂停电牌
、拉空大倾角皮带上的货,停大倾角皮带机电源,摇出配电柜小车、挂停电牌
、拆除影响施工的皮带机防溜煤装置及防护网
、在卸载机架安设一套夹具、传动机架上安设二套夹具、煤仓口横梁上安设一套夹具、煤仓口横梁上安设一套夹具

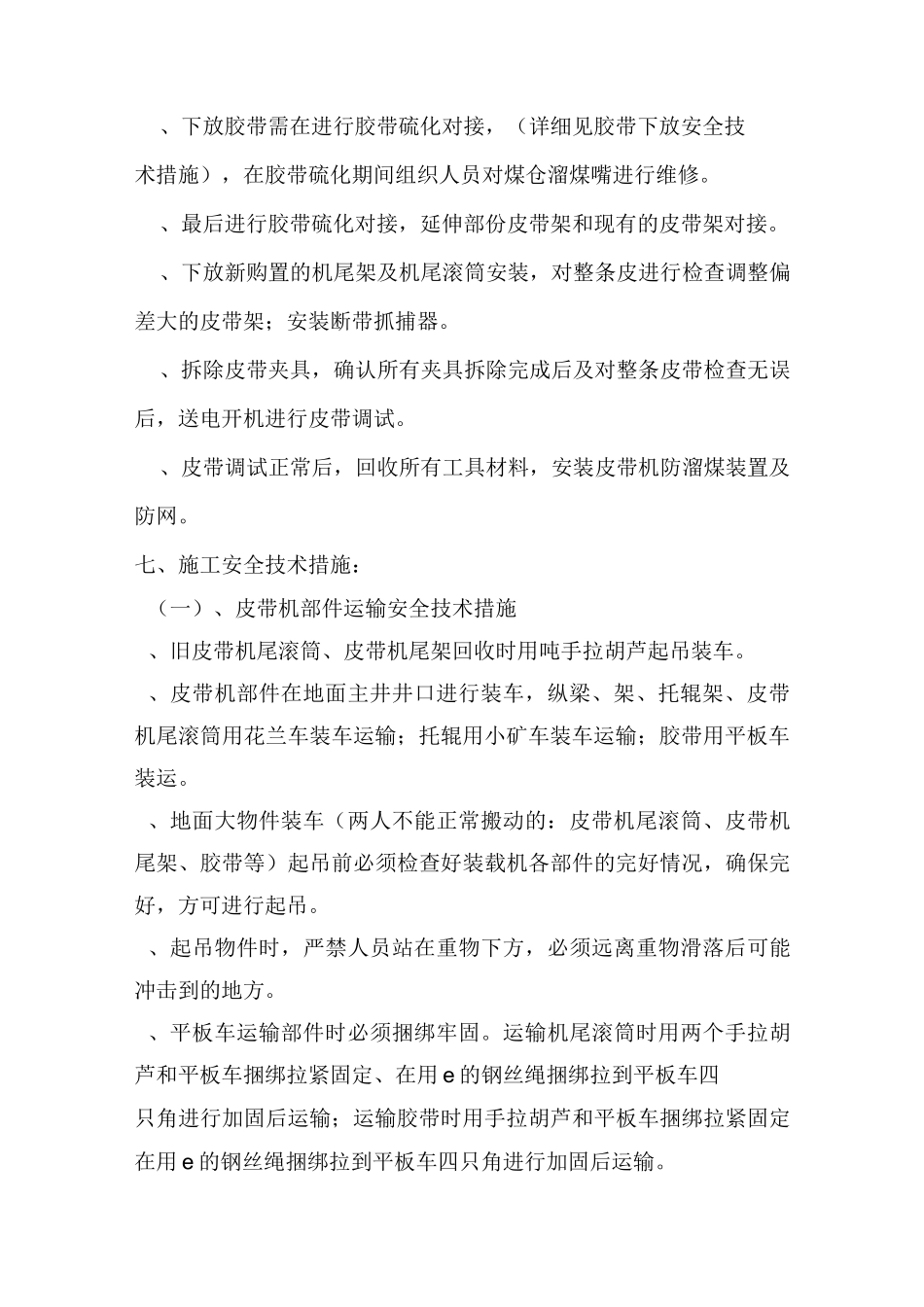

夹具设置好后,由专
