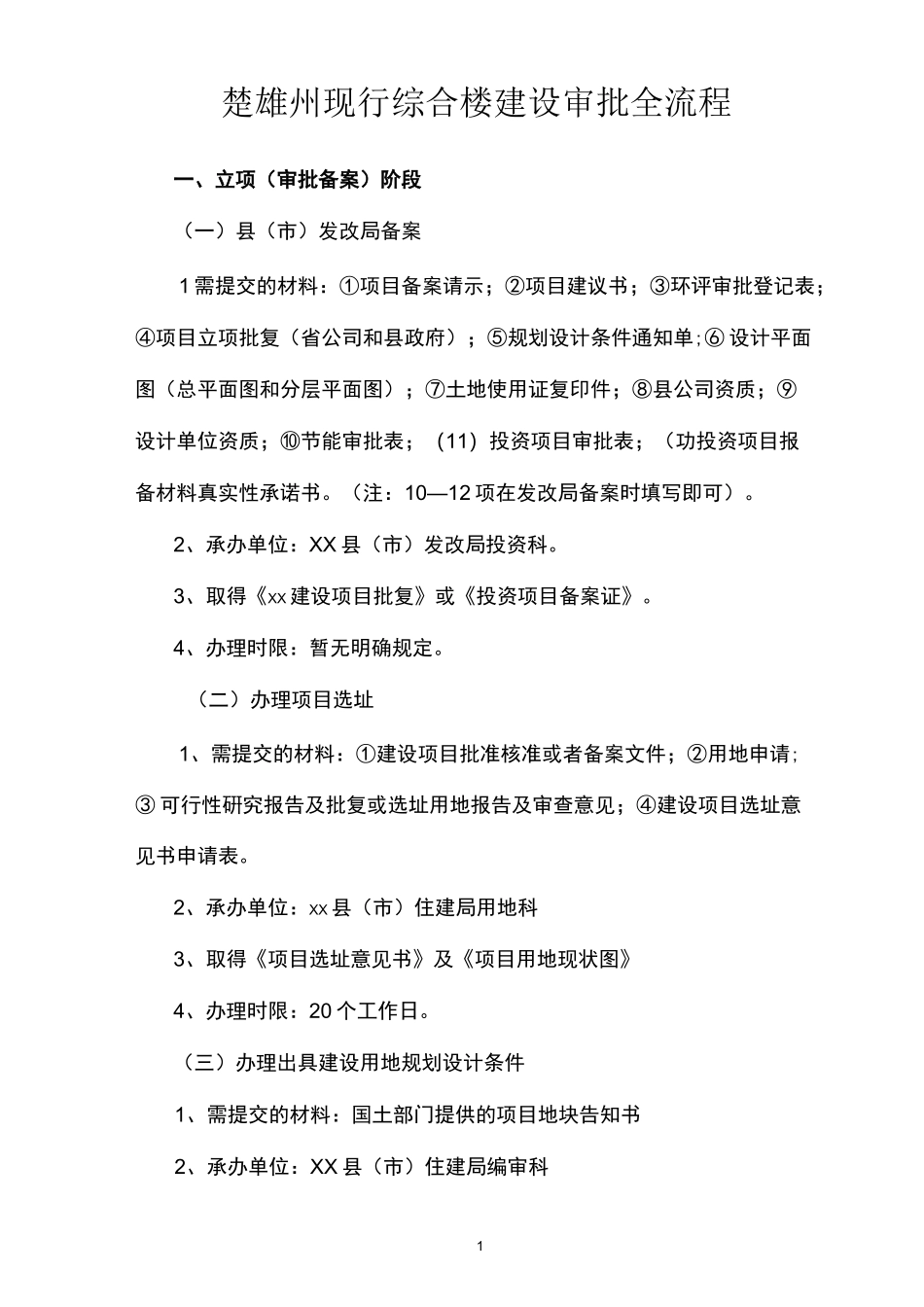

1楚雄州现行综合楼建设审批全流程一、立项(审批备案)阶段(一)县(市)发改局备案1 需提交的材料:①项目备案请示;②项目建议书;③环评审批登记表;④项目立项批复(省公司和县政府);⑤规划设计条件通知单;⑥ 设计平面图(总平面图和分层平面图);⑦土地使用证复印件;⑧县公司资质;⑨设计单位资质;⑩节能审批表;(11)投资项目审批表;(功投资项目报备材料真实性承诺书。(注:10—12 项在发改局备案时填写即可)。2、承办单位:XX 县(市)发改局投资科。3、取得《XX 建设项目批复》或《投资项目备案证》。4、办理时限:暂无明确规定。(二)办理项目选址1、需提交的材料:①建设项目批准核准或者备案文件;②用地申请;③ 可行性硏究报告及批复或选址用地报告及审查意见;④建设项目选址意见书申请表。2、承办单位:XX 县(市)住建局用地科3、取得《项目选址意见书》及《项目用地现状图》4、办理时限:20 个工作日。(三)办理出具建设用地规划设计条件1、需提交的材料:国土部门提供的项目地块告知书2、承办单位:XX 县(市)住建局编审科23、取得《楚雄州 XX 县(市)建设用地规划设计条件通知单》4、办理时限:5 个工作日二、工程设计审批阶段(一)修建性详细规划报批1、需提交的材料:具备审批条件的项目修建性详细规划2、承办单位:XX 县(市)住建局编审科3、取得《修建性详细规划审批书》4、办理时限:3—7 个工作日(二)办理《建设用地规划许可证》1 需提交的材料:①修建性详细规划(评审通过);②申请表;③挂牌确认书;④土地交易合同;2、承办单位:XX 县(市)住建局用地科3、取得《建设用地规划许可证》4、办理时限:20 个工作日三、工程规划许可证审批阶段(一)办理核发建设工程规划许可证1、需提交的材料:① 书面申请;②建设用地规划许可证;③符合规定的建设工程设计方案(修建性详细规划、施工图);④《民用建筑防空地下室易地建设许可证》;⑤土地交易合同。2、承办单位:XX 县(市)住建局工程科3、取得《建设工程规划许可证》34、办理时限:20 个工作日(二)办理施工图设计文件审查备案1 需提交的材料:①施工图审查报告;②施工图审查合格书;③施工图审查合同。2、承办单位:XX 县(市)住建局建管科3、取得在审查表上签章4、办理时限:2 个工作日1、提交资料:工程规划许可证,领取建设审批表2、XX 县(市)人防3、取得人防许可证4、办理时限:申报当日五、审报环评报告1、...
