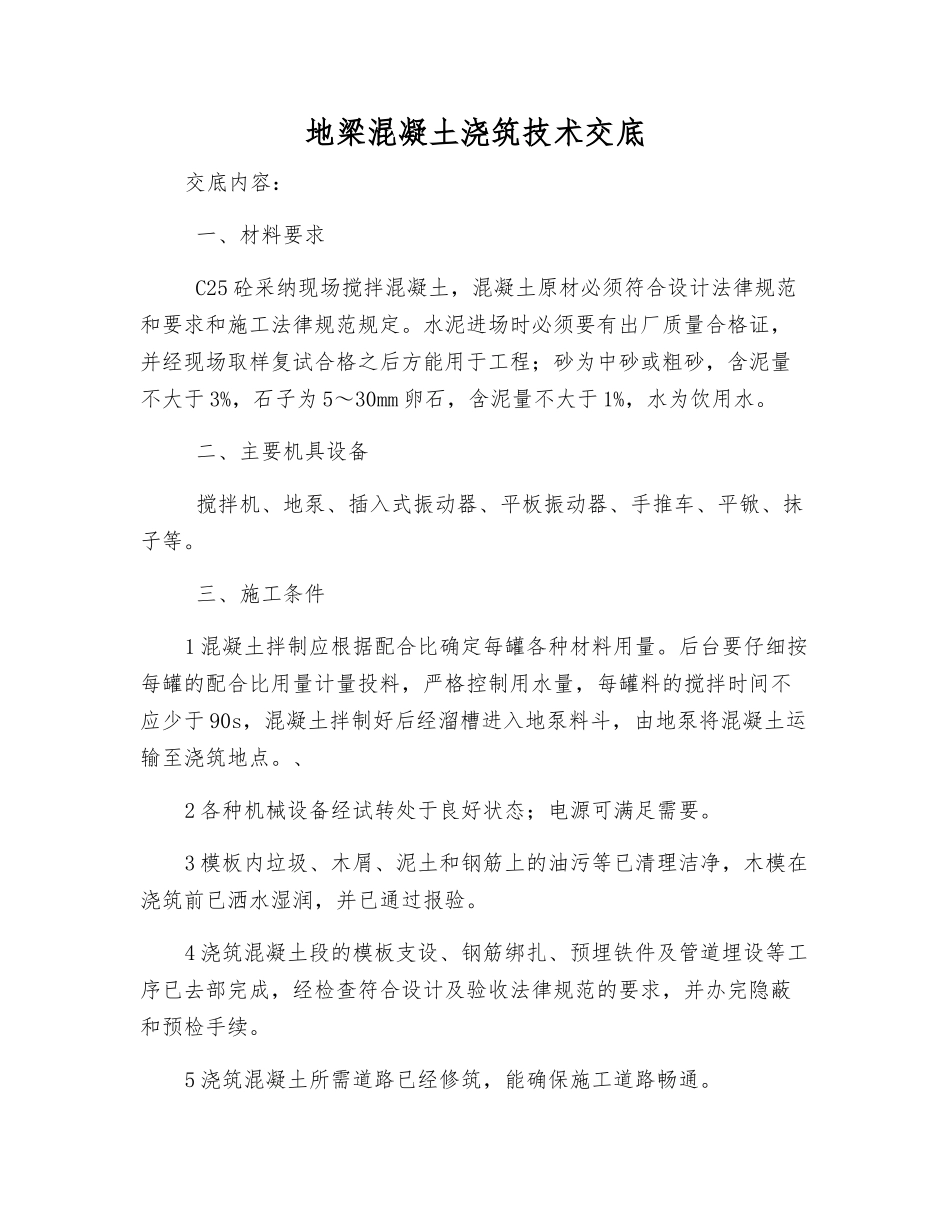

地梁混凝土浇筑技术交底交底内容: 一、材料要求 C25 砼采纳现场搅拌混凝土,混凝土原材必须符合设计法律规范和要求和施工法律规范规定
水泥进场时必须要有出厂质量合格证,并经现场取样复试合格之后方能用于工程;砂为中砂或粗砂,含泥量不大于 3%,石子为 5~30mm 卵石,含泥量不大于 1%,水为饮用水
二、主要机具设备 搅拌机、地泵、插入式振动器、平板振动器、手推车、平锨、抹子等
三、施工条件1 混凝土拌制应根据配合比确定每罐各种材料用量
后台要仔细按每罐的配合比用量计量投料,严格控制用水量,每罐料的搅拌时间不应少于 90s,混凝土拌制好后经溜槽进入地泵料斗,由地泵将混凝土运输至浇筑地点

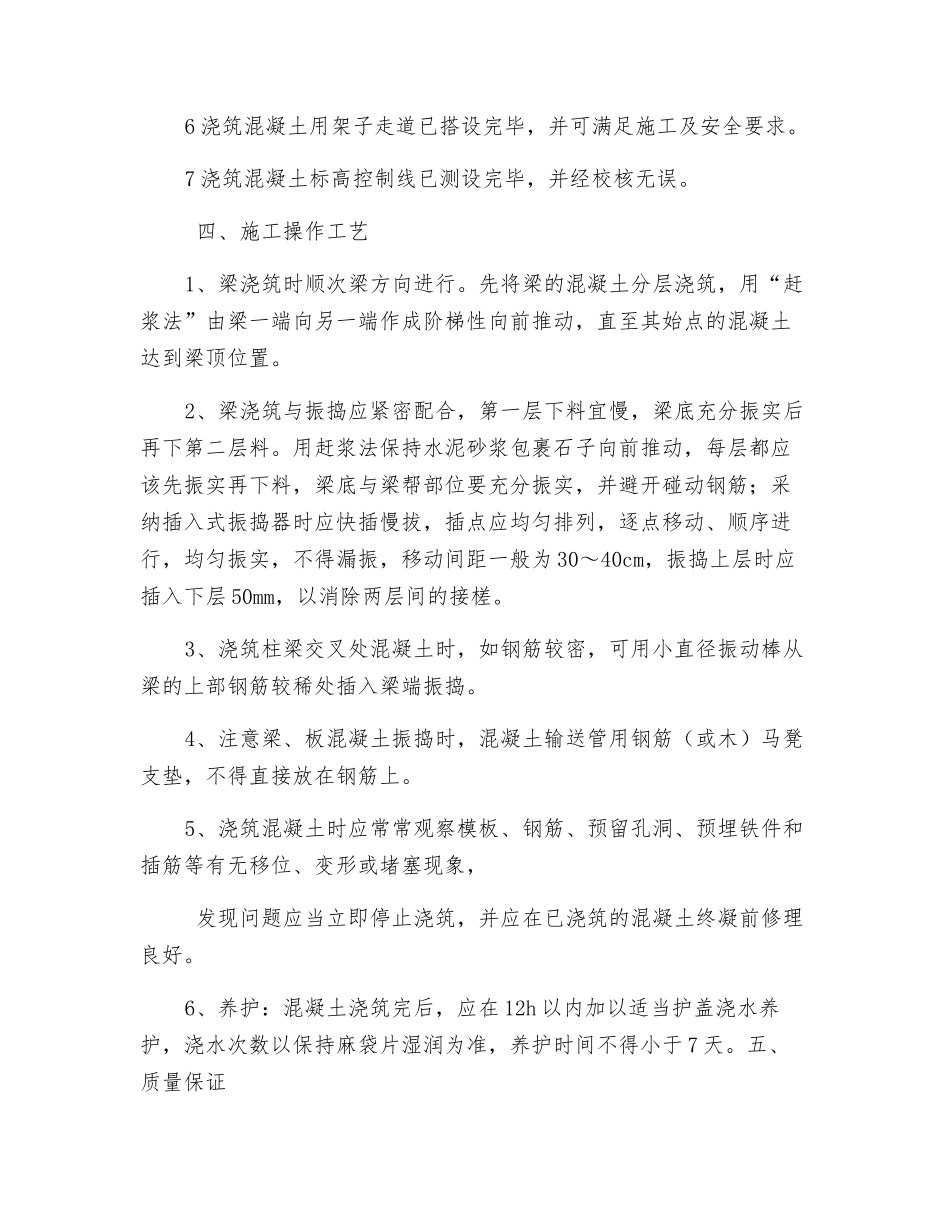

、2 各种机械设备经试转处于良好状态;电源可满足需要
3 模板内垃圾、木屑、泥土和钢筋上的油污等已清理洁净,木模在浇筑前已洒水湿润,并已通过报验
4 浇筑混凝土段的模板支设、钢筋绑扎、预埋铁件及管道埋设等工序已去部完成,经检查符合设计及验收法律规范的要求,并办完隐蔽和预检手续
5 浇筑混凝土所需道路已经修筑,能确保施工道路畅通
6 浇筑混凝土用架子走道已搭设完毕,并可满足施工及安全要求
7 浇筑混凝土标高控制线已测设完毕,并经校核无误
四、施工操作工艺1、梁浇筑时顺次梁方向进行
先将梁的混凝土分层浇筑,用“赶浆法”由梁一端向另一端作成阶梯性向前推动,直至其始点的混凝土达到梁顶位置
2、梁浇筑与振捣应紧密配合,第一层下料宜慢,梁底充分振实后再下第二层料
用赶浆法保持水泥砂浆包裹石子向前推动,每层都应该先振实再下料,梁底与梁帮部位要充分振实,并避开碰动钢筋;采纳插入式振捣器时应快插慢拔,插点应均匀排列,逐点移动、顺序进行,均匀振实,不得漏振,移动间距一般为 30~40cm,振捣上层时应插入下层 50mm,以消除两层间的接槎

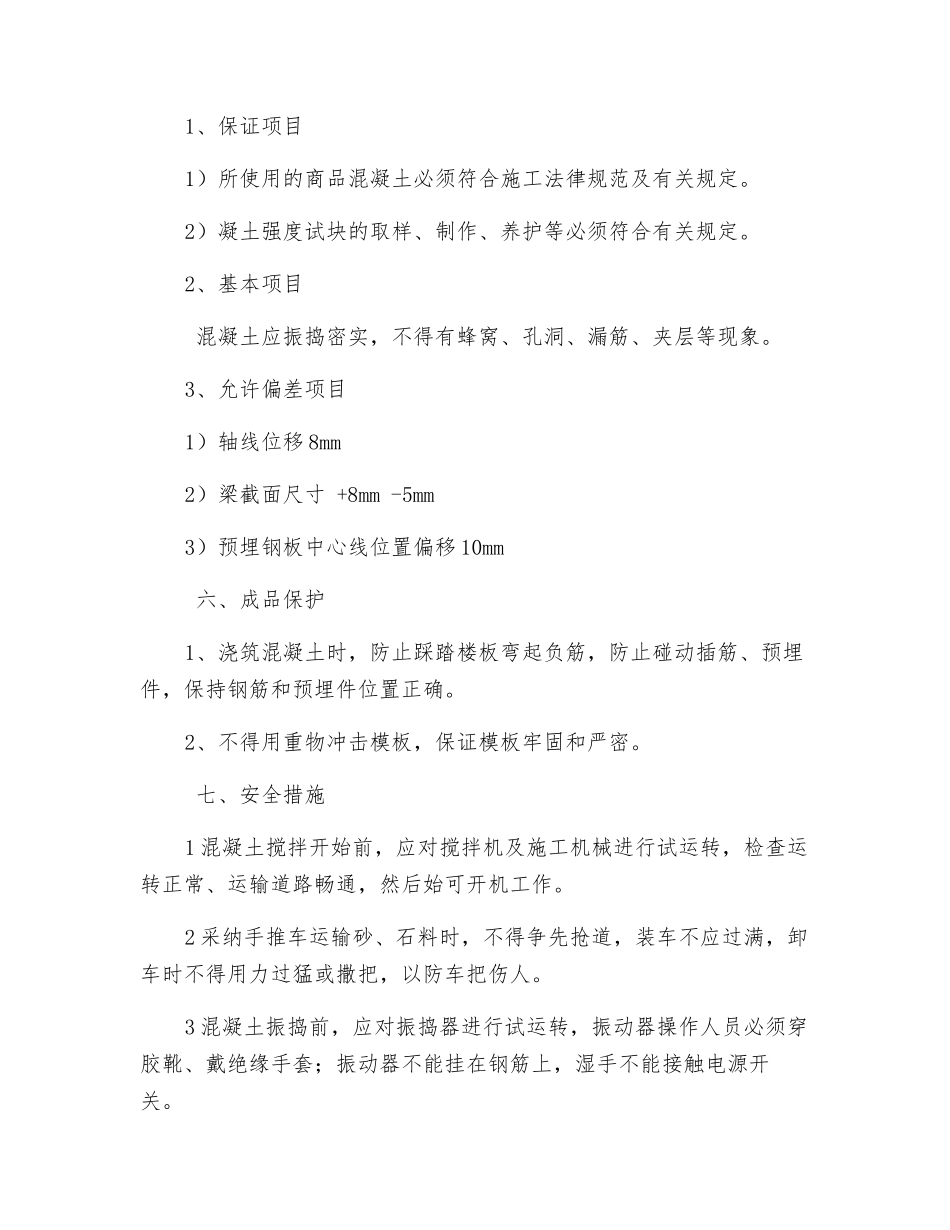

3、浇筑柱梁交叉处混凝土时,如钢筋较密,可用小直径振动棒从梁的上部
