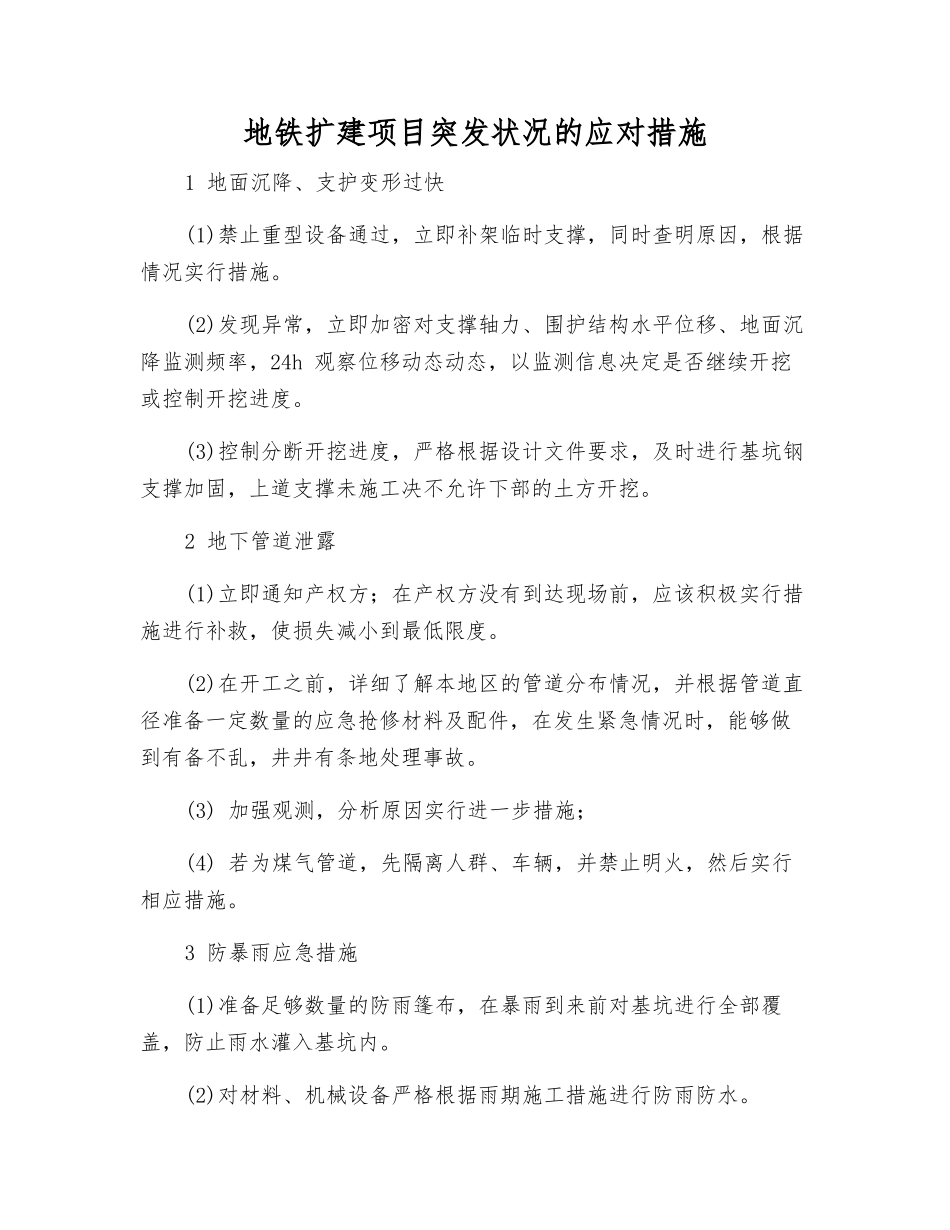

地铁扩建项目突发状况的应对措施1 地面沉降、支护变形过快(1)禁止重型设备通过,立即补架临时支撑,同时查明原因,根据情况实行措施。(2)发现异常,立即加密对支撑轴力、围护结构水平位移、地面沉降监测频率,24h 观察位移动态动态,以监测信息决定是否继续开挖或控制开挖进度。(3)控制分断开挖进度,严格根据设计文件要求,及时进行基坑钢支撑加固,上道支撑未施工决不允许下部的土方开挖。2 地下管道泄露(1)立即通知产权方;在产权方没有到达现场前,应该积极实行措施进行补救,使损失减小到最低限度。(2)在开工之前,详细了解本地区的管道分布情况,并根据管道直径准备一定数量的应急抢修材料及配件,在发生紧急情况时,能够做到有备不乱,井井有条地处理事故。(3) 加强观测,分析原因实行进一步措施;(4) 若为煤气管道,先隔离人群、车辆,并禁止明火,然后实行相应措施。3 防暴雨应急措施(1)准备足够数量的防雨篷布,在暴雨到来前对基坑进行全部覆盖,防止雨水灌入基坑内。(2)对材料、机械设备严格根据雨期施工措施进行防雨防水。4 停电应急措施为了防止停电影响施工,本工程配置 3 台 200kW 柴油发电机,确保工程的应急使用。
