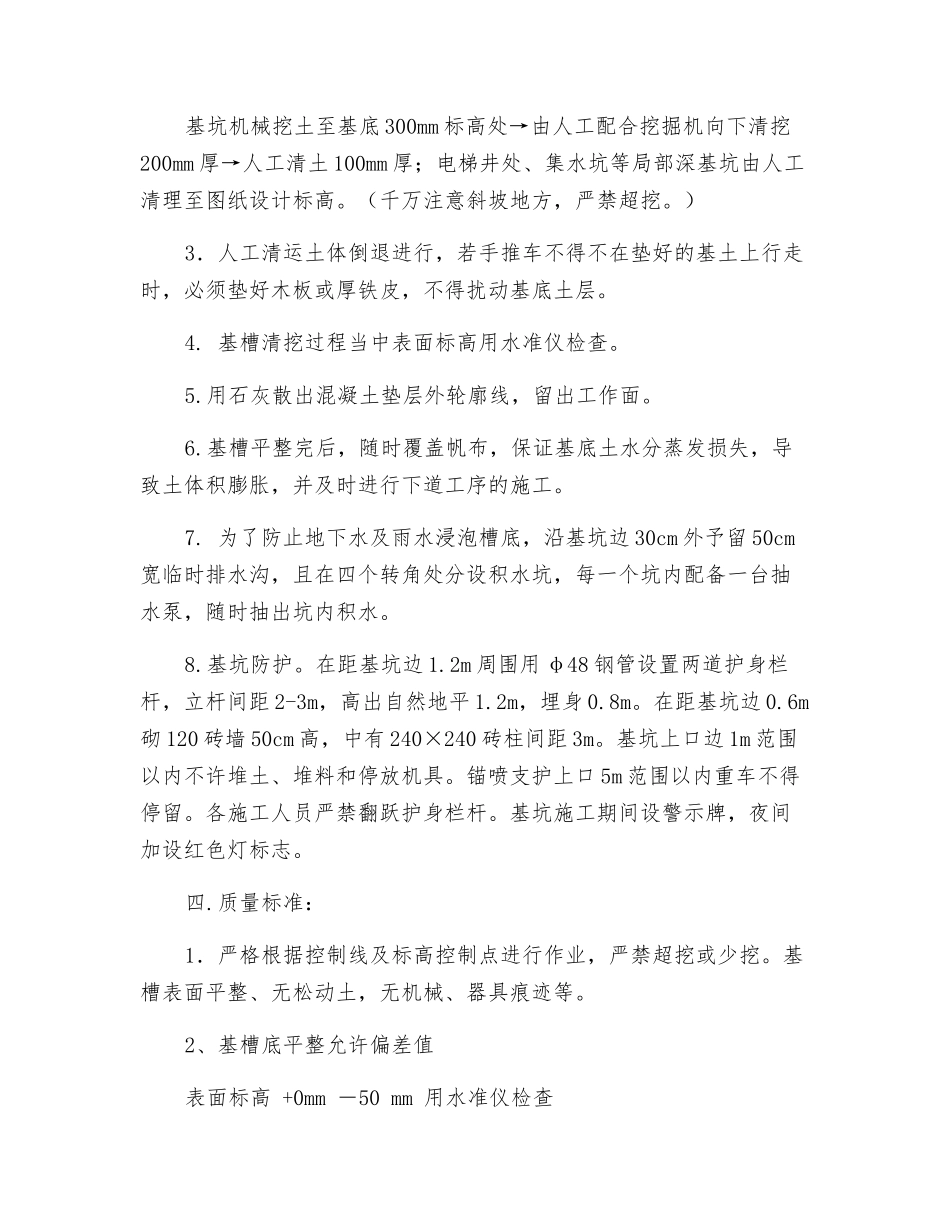

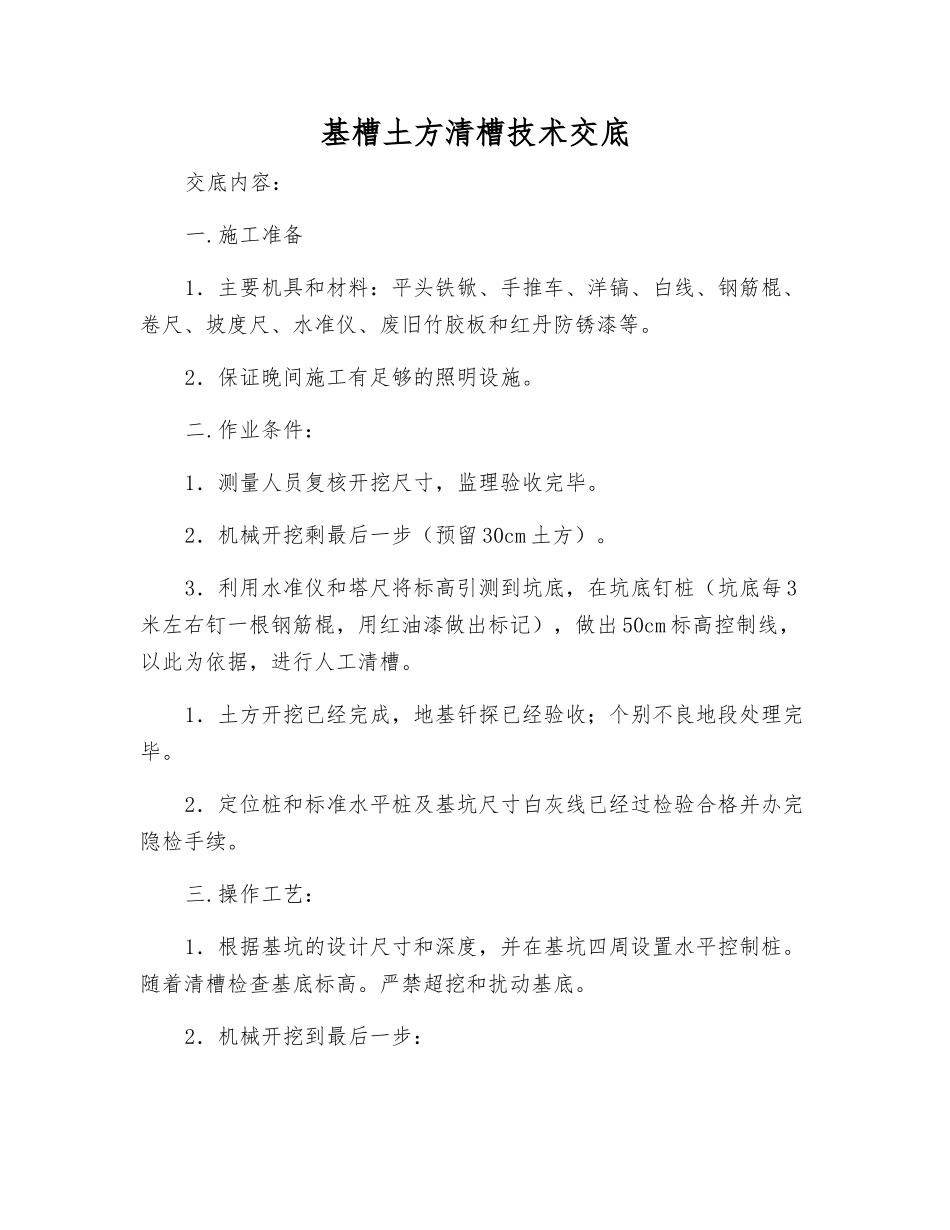

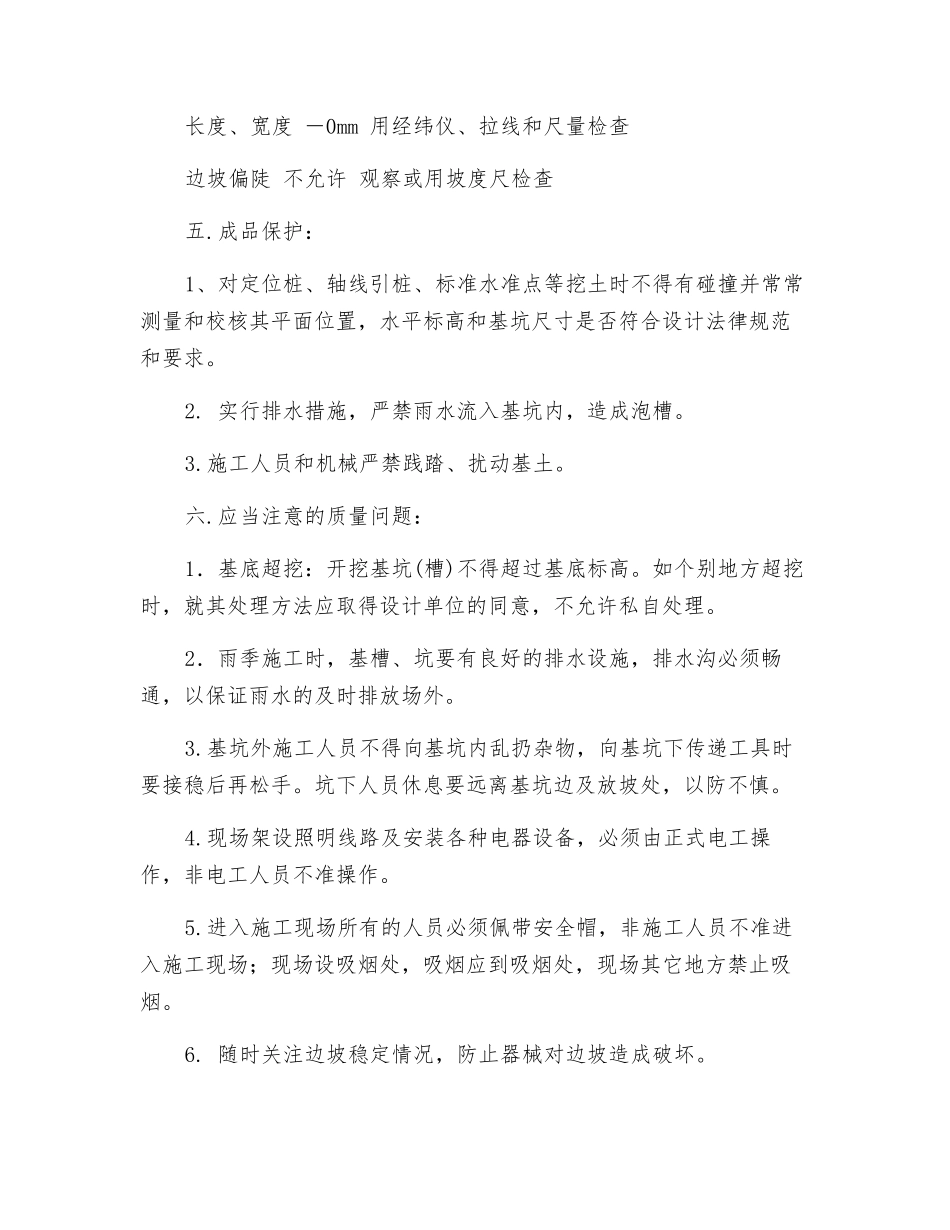

基槽土方清槽技术交底交底内容:一.施工准备1.主要机具和材料:平头铁锨、手推车、洋镐、白线、钢筋棍、卷尺、坡度尺、水准仪、废旧竹胶板和红丹防锈漆等。2.保证晚间施工有足够的照明设施。二.作业条件:1.测量人员复核开挖尺寸,监理验收完毕。2.机械开挖剩最后一步(预留 30cm 土方)。3.利用水准仪和塔尺将标高引测到坑底,在坑底钉桩(坑底每 3米左右钉一根钢筋棍,用红油漆做出标记),做出 50cm 标高控制线,以此为依据,进行人工清槽。1.土方开挖已经完成,地基钎探已经验收;个别不良地段处理完毕。2.定位桩和标准水平桩及基坑尺寸白灰线已经过检验合格并办完隐检手续。三.操作工艺:1.根据基坑的设计尺寸和深度,并在基坑四周设置水平控制桩。随着清槽检查基底标高。严禁超挖和扰动基底。2.机械开挖到最后一步:基坑机械挖土至基底 300mm 标高处→由人工配合挖掘机向下清挖200mm 厚→人工清土 100mm 厚;电梯井处、集水坑等局部深基坑由人工清理至图纸设计标高。(千万注意斜坡地方,严禁超挖。)3.人工清运土体倒退进行,若手推车不得不在垫好的基土上行走时,必须垫好木板或厚铁皮,不得扰动基底土层。4. 基槽清挖过程当中表面标高用水准仪检查。5.用石灰散出混凝土垫层外轮廓线,留出工作面。6.基槽平整完后,随时覆盖帆布,保证基底土水分蒸发损失,导致土体积膨胀,并及时进行下道工序的施工。7. 为了防止地下水及雨水浸泡槽底,沿基坑边 30cm 外予留 50cm宽临时排水沟,且在四个转角处分设积水坑,每一个坑内配备一台抽水泵,随时抽出坑内积水。8.基坑防护。在距基坑边 1.2m 周围用 φ48 钢管设置两道护身栏杆,立杆间距 2-3m,高出自然地平 1.2m,埋身 0.8m。在距基坑边 0.6m砌 120 砖墙 50cm 高,中有 240×240 砖柱间距 3m。基坑上口边 1m 范围以内不许堆土、堆料和停放机具。锚喷支护上口 5m 范围以内重车不得停留。各施工人员严禁翻跃护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志。四.质量标准:1.严格根据控制线及标高控制点进行作业,严禁超挖或少挖。基槽表面平整、无松动土,无机械、器具痕迹等。2、基槽底平整允许偏差值表面标高 +0mm -50 mm 用水准仪检查长度、宽度 -0mm 用经纬仪、拉线和尺量检查边坡偏陡 不允许 观察或用坡度尺检查五.成品保护:1、对定位桩、轴线引桩、标准水准点等挖土时不得有碰撞并常常测量和校核其平面位置,水平标高和基坑尺...
