三角门及通道处技术安全措施JJS1-2025-08-08 一、概况: 根据生产办修护现场会安排, -1025 夏轨石门第二道风门往里 4个三、四角门角子喷层开裂严重处找掉、打锚杆压网包好,然后喷浆
为了进一步确保施工期间安全,特制定以下技术安全措施
二、示意图: 三、修护范围及工作量1、从-1025 夏轨石门里段第二道风门往里三个三角门共 4 个角子(如图 1
4),每个角子往里 3m 范围以内找顶,打锚杆压网、喷浆修护
2、4 号四角门至 5 号四角门吊挂抽采管子帮 18m,开裂浆体采纳风镐全部放掉,然后打锚杆压网、喷浆支护
3、3 号三角门至 5 号四角门对帮有 5m 范围以内喷浆开裂处全部找掉,然后打锚杆、压网喷浆支护
4、找顶、打锚杆压网、喷浆共 50m

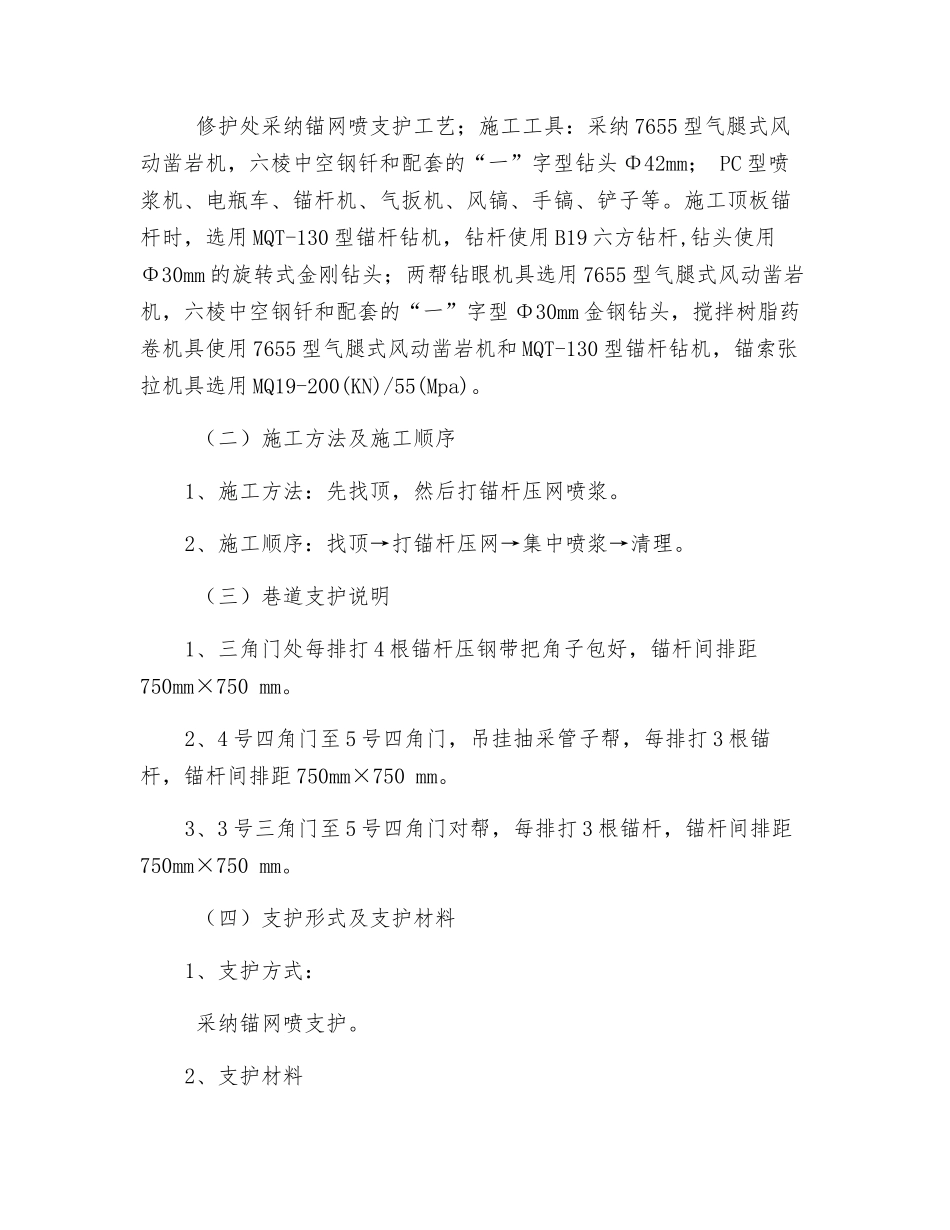

四、施工工艺、施工工具及支护参数、技术要求: (一)施工工艺、施工工序及施工工具: 修护处采纳锚网喷支护工艺;施工工具:采纳 7655 型气腿式风动凿岩机,六棱中空钢钎和配套的“一”字型钻头 Φ42mm; PC 型喷浆机、电瓶车、锚杆机、气扳机、风镐、手镐、铲子等
施工顶板锚杆时,选用 MQT-130 型锚杆钻机,钻杆使用 B19 六方钻杆,钻头使用Φ30mm 的旋转式金刚钻头;两帮钻眼机具选用 7655 型气腿式风动凿岩机,六棱中空钢钎和配套的“一”字型 Φ30mm 金钢钻头,搅拌树脂药卷机具使用 7655 型气腿式风动凿岩机和 MQT-130 型锚杆钻机,锚索张拉机具选用 MQ19-200(KN)/55(Mpa)
(二)施工方法及施工顺序1、施工方法:先找顶,然后打锚杆压网喷浆
2、施工顺序:找顶→打锚杆压网→集中喷浆→清理
(三)巷道支护说明1、三角门处每排打 4 根锚杆压钢带把角子包好,锚杆间排距750mm×750 mm

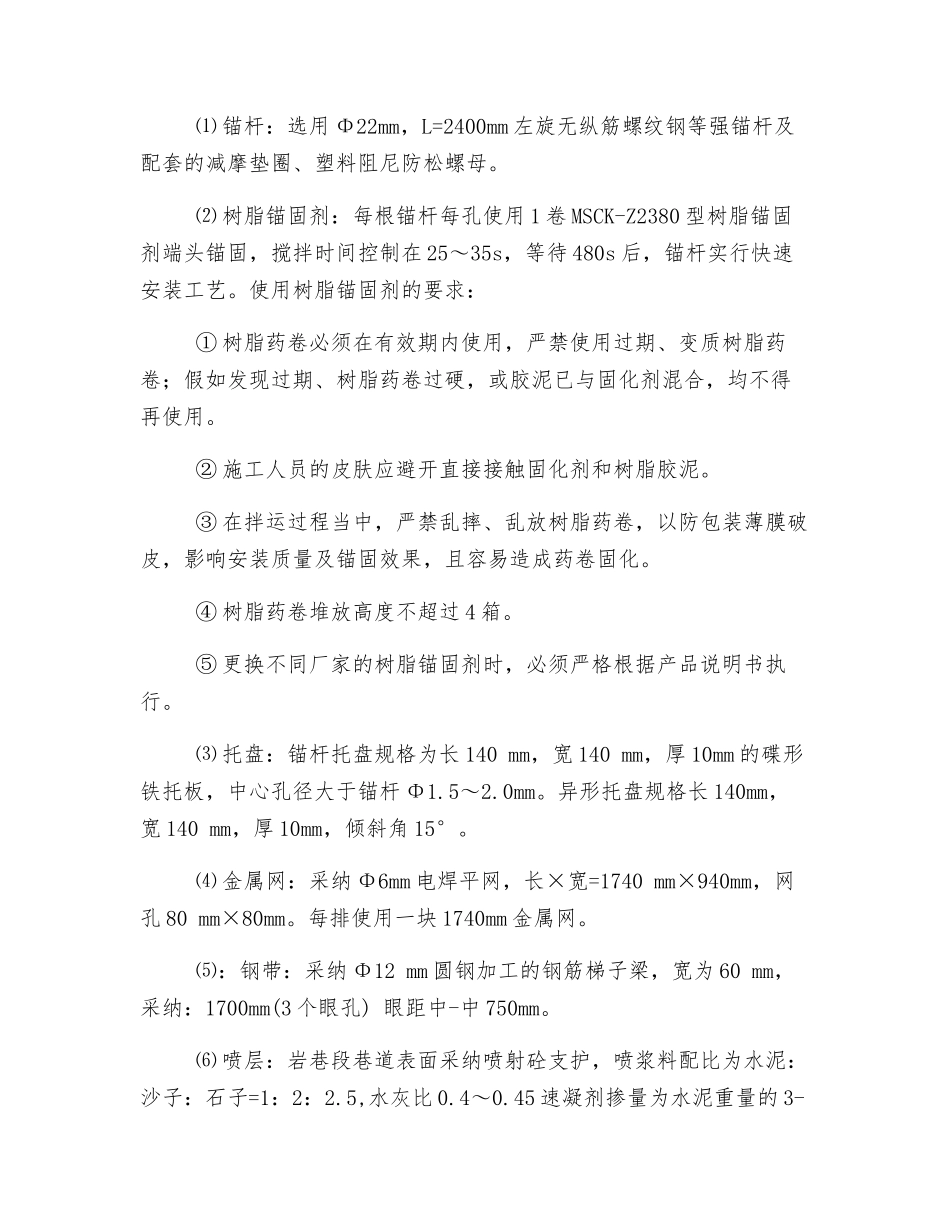

2、4 号四角门至 5 号四角门,吊挂抽采管子帮,每排打 3 根锚杆,
