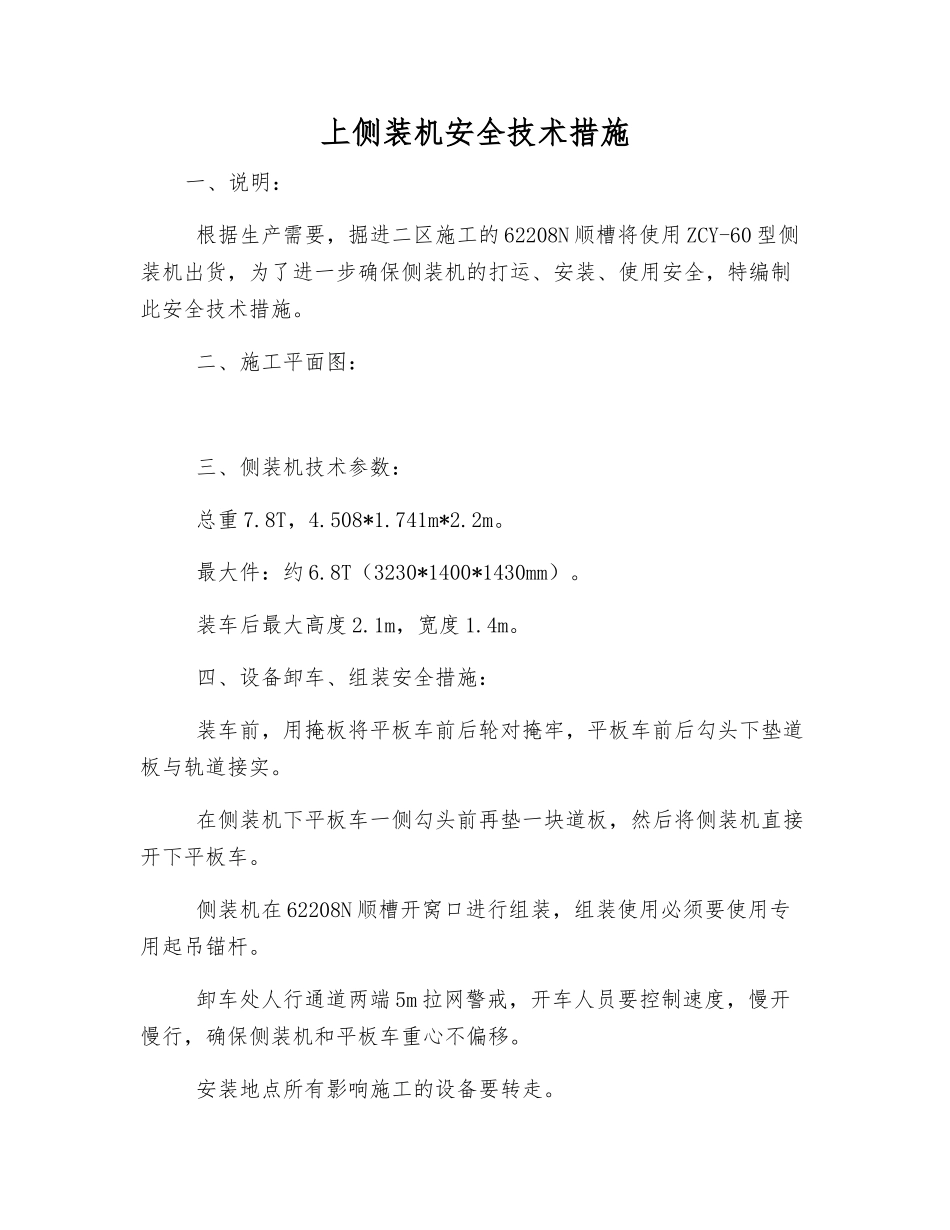

上侧装机安全技术措施一、说明: 根据生产需要,掘进二区施工的 62208N 顺槽将使用 ZCY-60 型侧装机出货,为了进一步确保侧装机的打运、安装、使用安全,特编制此安全技术措施
二、施工平面图: 三、侧装机技术参数: 总重 7
741m*2
最大件:约 6
8T(3230*1400*1430mm)
装车后最大高度 2
1m,宽度 1
四、设备卸车、组装安全措施: 装车前,用掩板将平板车前后轮对掩牢,平板车前后勾头下垫道板与轨道接实
在侧装机下平板车一侧勾头前再垫一块道板,然后将侧装机直接开下平板车
侧装机在 62208N 顺槽开窝口进行组装,组装使用必须要使用专用起吊锚杆
卸车处人行通道两端 5m 拉网警戒,开车人员要控制速度,慢开慢行,确保侧装机和平板车重心不偏移
安装地点所有影响施工的设备要转走

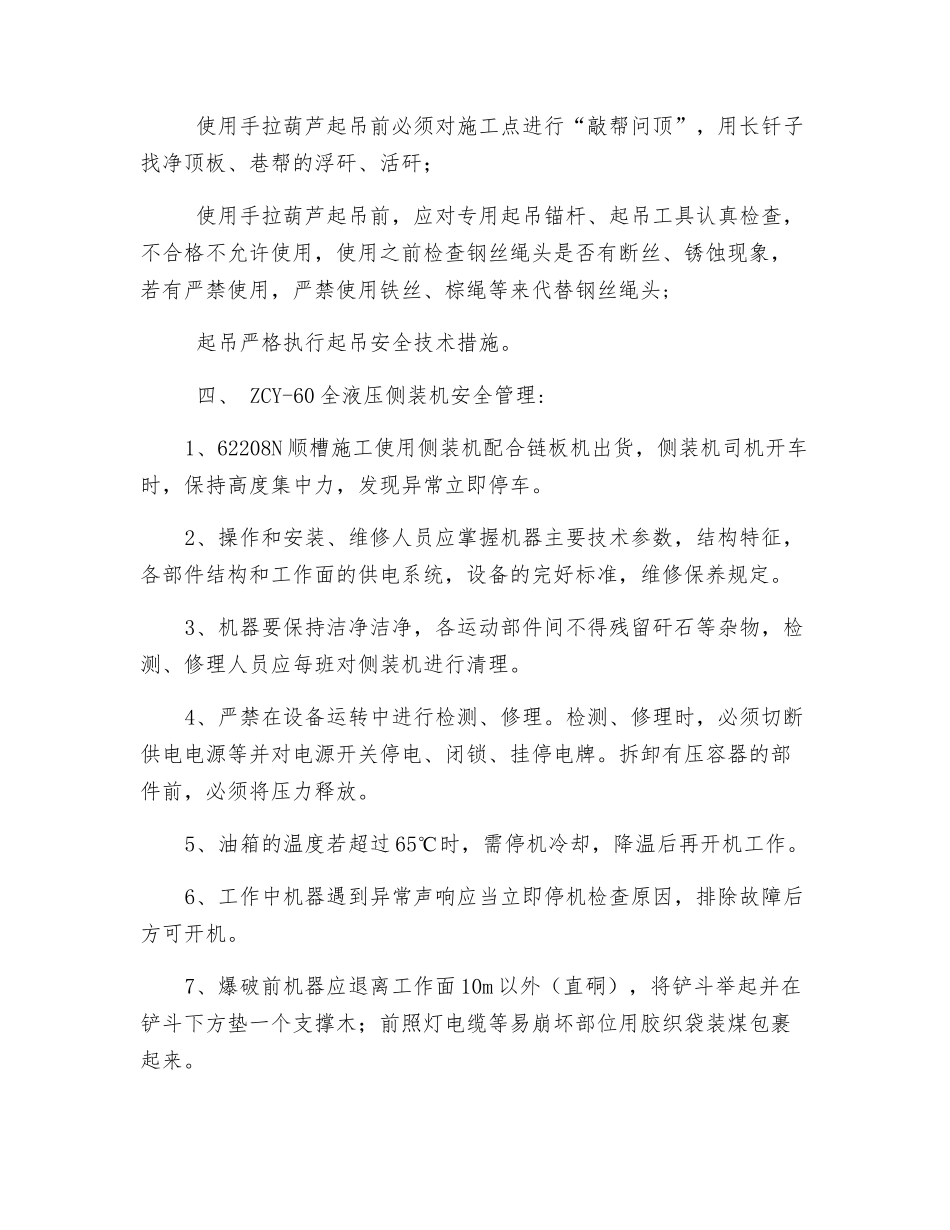

使用手拉葫芦起吊前必须对施工点进行“敲帮问顶”,用长钎子找净顶板、巷帮的浮矸、活矸; 使用手拉葫芦起吊前,应对专用起吊锚杆、起吊工具认真检查,不合格不允许使用,使用之前检查钢丝绳头是否有断丝、锈蚀现象,若有严禁使用,严禁使用铁丝、棕绳等来代替钢丝绳头; 起吊严格执行起吊安全技术措施
四、 ZCY-60 全液压侧装机安全管理:1、62208N 顺槽施工使用侧装机配合链板机出货,侧装机司机开车时,保持高度集中力,发现异常立即停车
2、操作和安装、维修人员应掌握机器主要技术参数,结构特征,各部件结构和工作面的供电系统,设备的完好标准,维修保养规定
3、机器要保持洁净洁净,各运动部件间不得残留矸石等杂物,检测、修理人员应每班对侧装机进行清理
4、严禁在设备运转中进行检测、修理
检测、修理时,必须切断供电电源等并对电源开关停电、闭锁、挂停电牌
拆卸有压容器的部件前,必须将压力释放

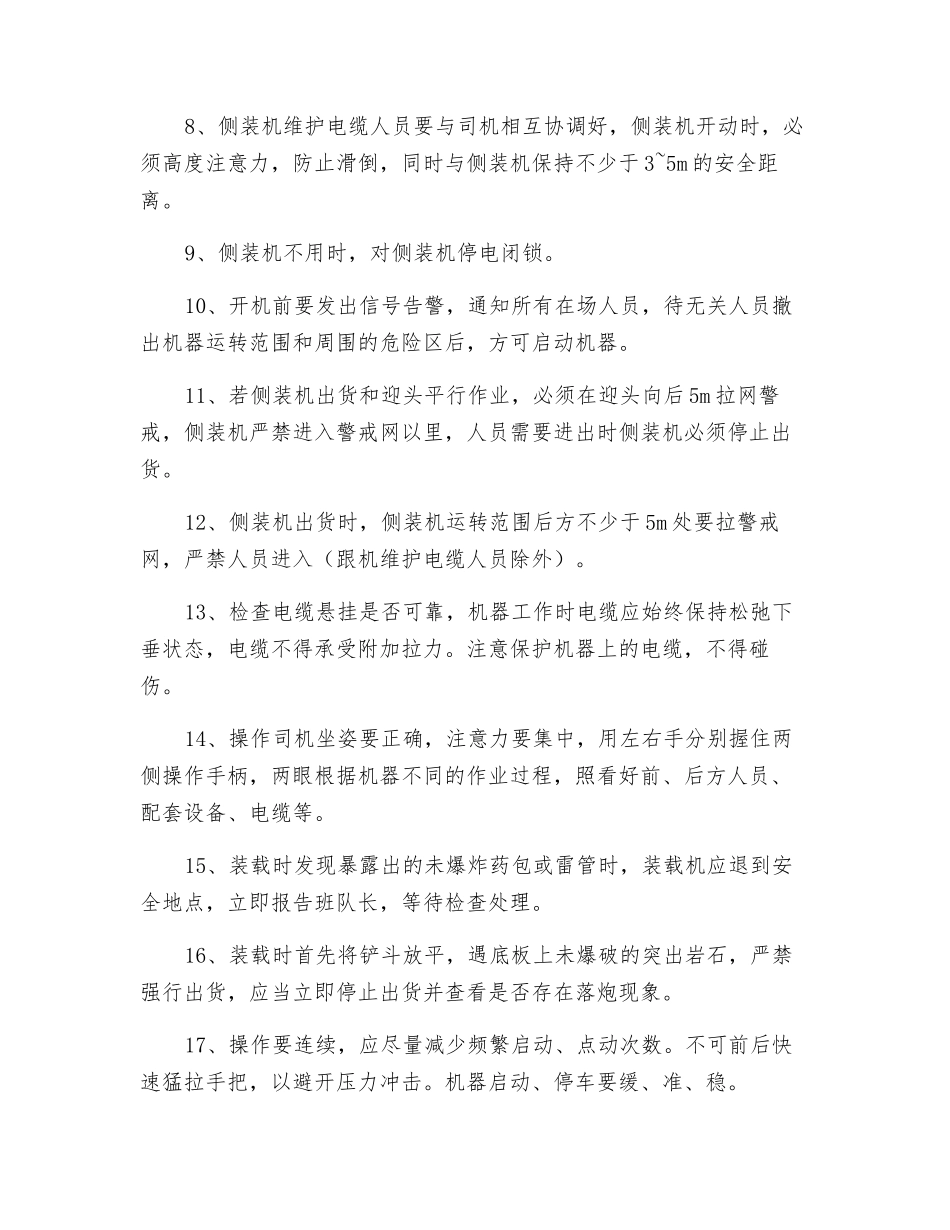

5、油箱的温度若超过 65℃时,需停机冷却,降温后
