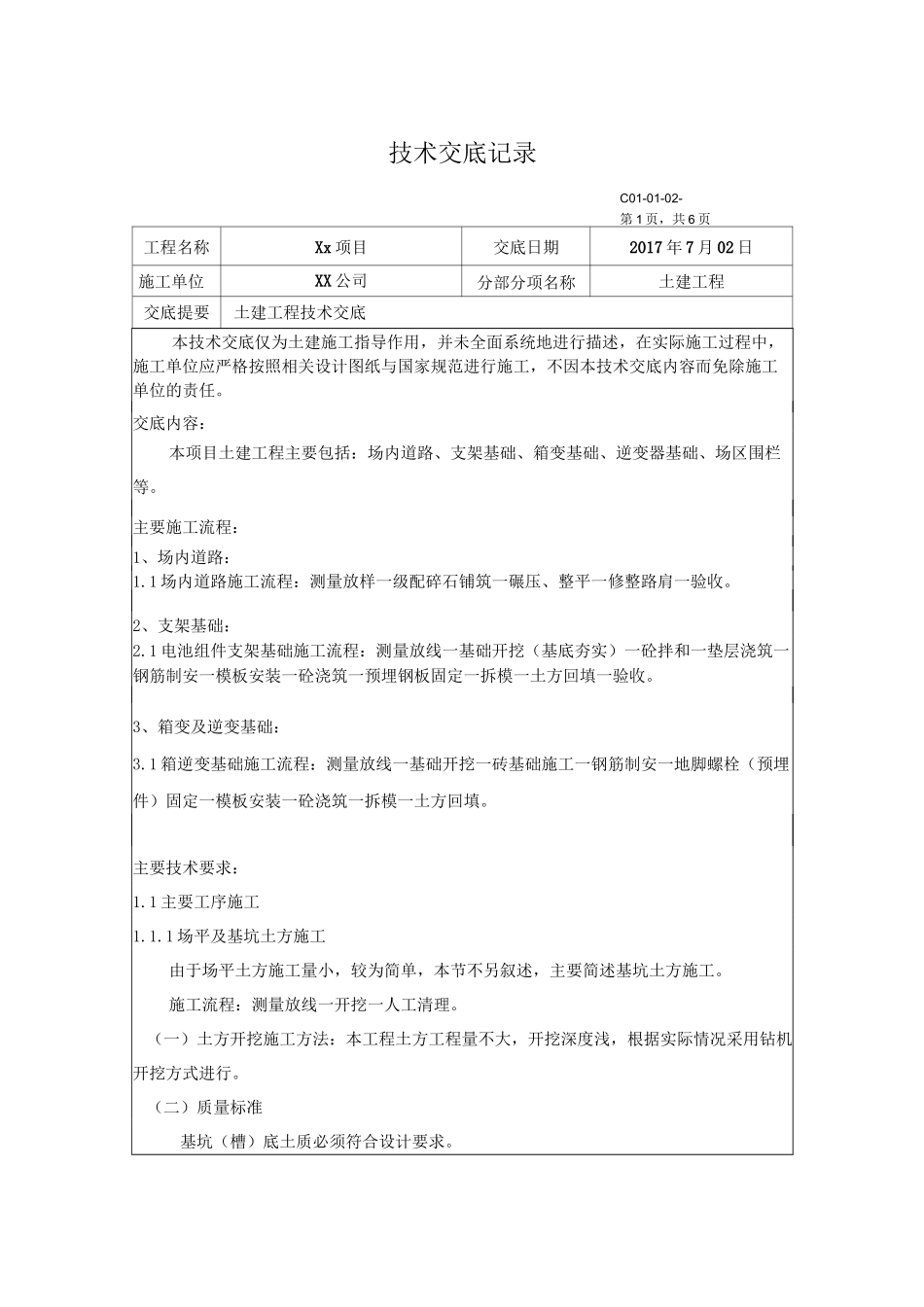

技术交底记录C01-01-02-第 1 页,共 6 页工程名称Xx 项目交底日期2017 年 7 月 02 日施工单位XX 公司分部分项名称土建工程交底提要土建工程技术交底本技术交底仅为土建施工指导作用,并未全面系统地进行描述,在实际施工过程中,施工单位应严格按照相关设计图纸与国家规范进行施工,不因本技术交底内容而免除施工单位的责任
交底内容:本项目土建工程主要包括:场内道路、支架基础、箱变基础、逆变器基础、场区围栏等
主要施工流程:1、场内道路:1
1 场内道路施工流程:测量放样一级配碎石铺筑一碾压、整平一修整路肩一验收
2、支架基础:2
1 电池组件支架基础施工流程:测量放线一基础开挖(基底夯实)一砼拌和一垫层浇筑一钢筋制安一模板安装一砼浇筑一预埋钢板固定一拆模一土方回填一验收
3、箱变及逆变基础:3
1 箱逆变基础施工流程:测量放线一基础开挖一砖基础施工一钢筋制安一地脚螺栓(预埋件)固定一模板安装一砼浇筑一拆模一土方回填
主要技术要求:1
1 主要工序施工1
1 场平及基坑土方施工由于场平土方施工量小,较为简单,本节不另叙述,主要简述基坑土方施工
施工流程:测量放线一开挖一人工清理
(一)土方开挖施工方法:本工程土方工程量不大,开挖深度浅,根据实际情况采用钻机开挖方式进行
(二)质量标准基坑(槽)底土质必须符合设计要求
土方工程允许偏差:长度、宽度大于零
坑底标高(+0、-50)

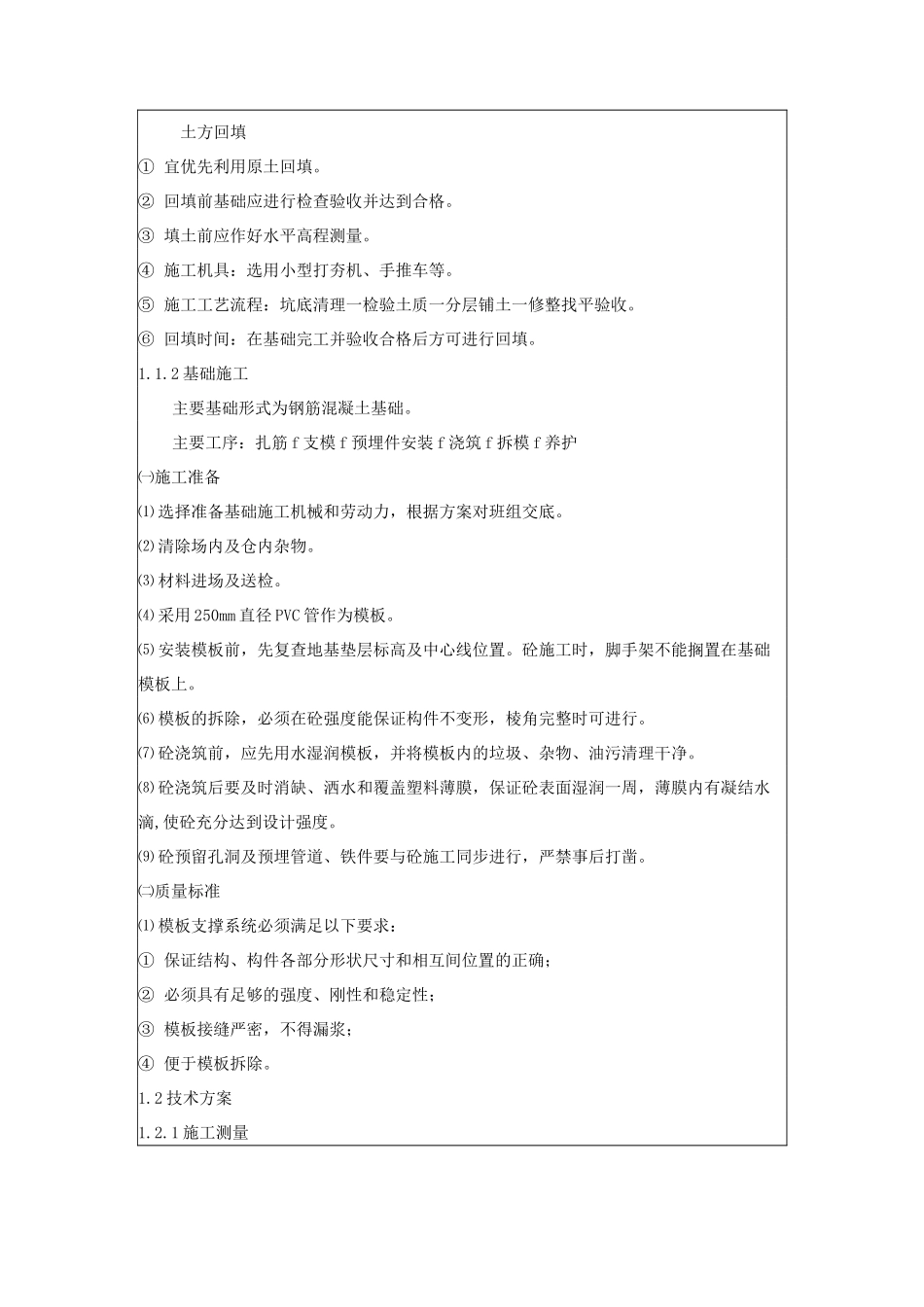

土方回填① 宜优先利用原土回填
② 回填前基础应进行检查验收并达到合格
③ 填土前应作好水平高程测量
④ 施工机具:选用小型打夯机、手推车等
⑤ 施工工艺流程:坑底清理一检验土质一分层铺土一修整找平验收
⑥ 回填时间:在基础完工并验收合格后方可进行回填
2 基础施工主要基础形式为钢筋混凝土基础
主要工序:扎筋 f 支模 f 预埋件安装 f 浇筑 f 拆模 f 养护㈠施工准备⑴ 选
