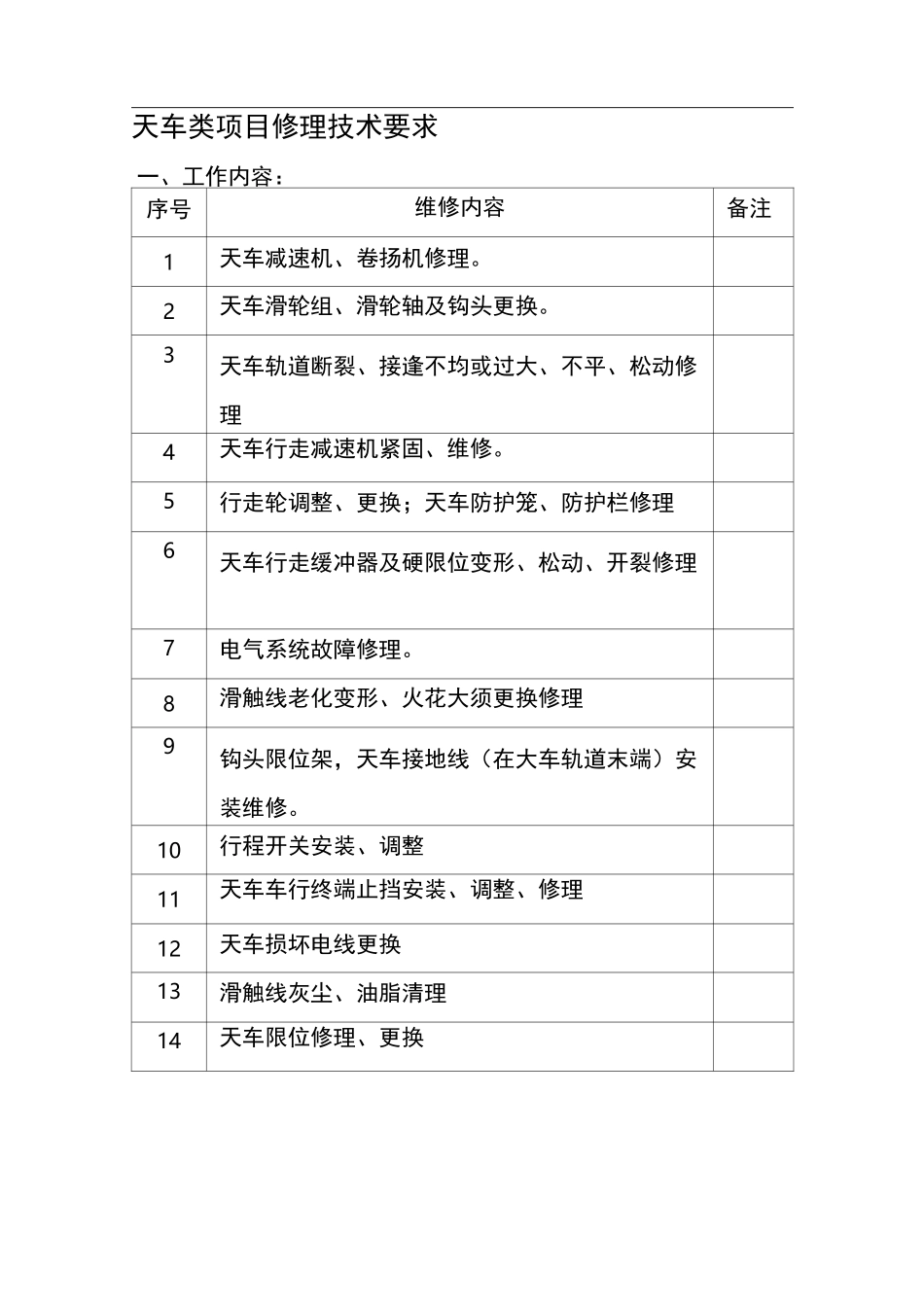

天车类项目修理技术要求一、工作内容:序号维修内容备注1天车减速机、卷扬机修理
2天车滑轮组、滑轮轴及钩头更换
3天车轨道断裂、接逢不均或过大、不平、松动修理4天车行走减速机紧固、维修
5行走轮调整、更换;天车防护笼、防护栏修理6天车行走缓冲器及硬限位变形、松动、开裂修理7电气系统故障修理
8滑触线老化变形、火花大须更换修理9钩头限位架,天车接地线(在大车轨道末端)安装维修
10行程开关安装、调整11天车车行终端止挡安装、调整、修理12天车损坏电线更换13滑触线灰尘、油脂清理14天车限位修理、更换二、技术要求1

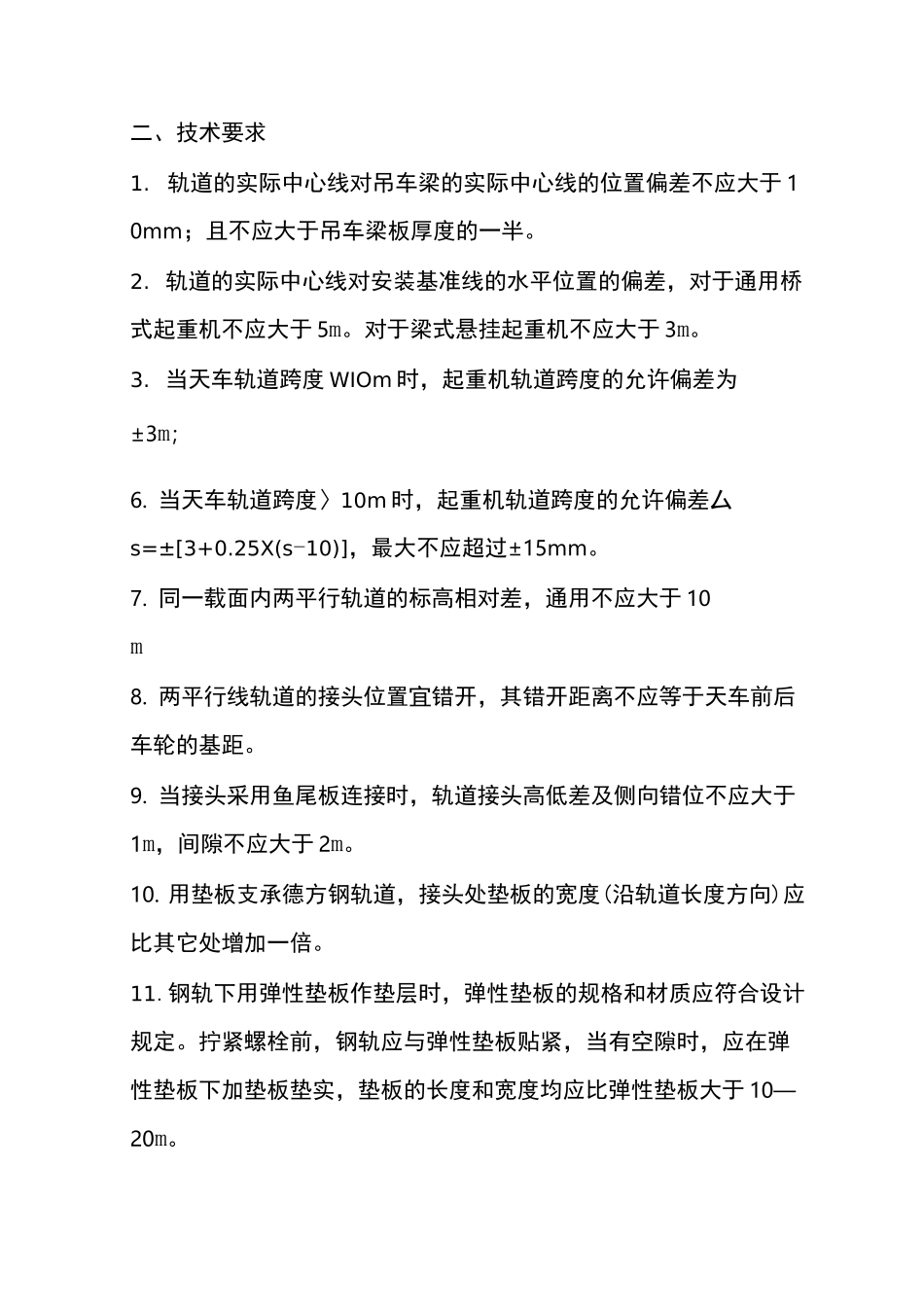

轨道的实际中心线对吊车梁的实际中心线的位置偏差不应大于 10mm;且不应大于吊车梁板厚度的一半
轨道的实际中心线对安装基准线的水平位置的偏差,对于通用桥式起重机不应大于 5m
对于梁式悬挂起重机不应大于 3m
当天车轨道跨度 WIOm 时,起重机轨道跨度的允许偏差为±3m;6
当天车轨道跨度〉10m 时,起重机轨道跨度的允许偏差厶s=±[3+0

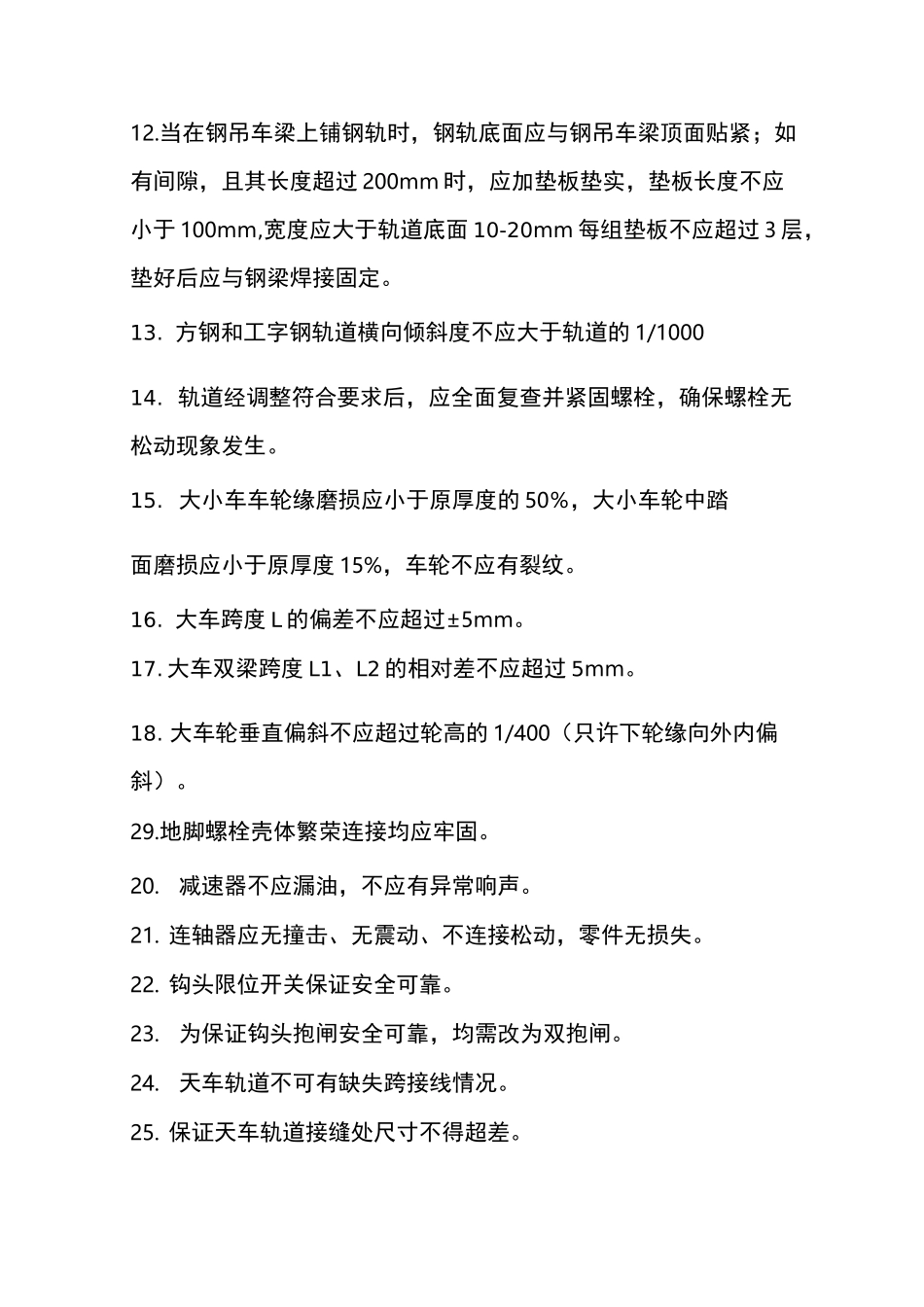

25X(s-10)],最大不应超过±15mm
同一载面内两平行轨道的标高相对差,通用不应大于 10m8
两平行线轨道的接头位置宜错开,其错开距离不应等于天车前后车轮的基距
当接头采用鱼尾板连接时,轨道接头高低差及侧向错位不应大于1m,间隙不应大于 2m
用垫板支承德方钢轨道,接头处垫板的宽度(沿轨道长度方向)应比其它处增加一倍
钢轨下用弹性垫板作垫层时,弹性垫板的规格和材质应符合设计规定
拧紧螺栓前,钢轨应与弹性垫板贴紧,当有空隙时,应在弹性垫板下加垫板垫实,垫板的长度和宽度均应比弹性垫板大于 10—20m
当在钢吊车梁上铺钢轨时,钢轨底面应与钢吊车梁顶面贴紧;如有间隙,且其长度超过 200mm 时,应加垫板垫实,垫板长度不应小于 100mm,宽度应大于轨道底面 10-20mm
