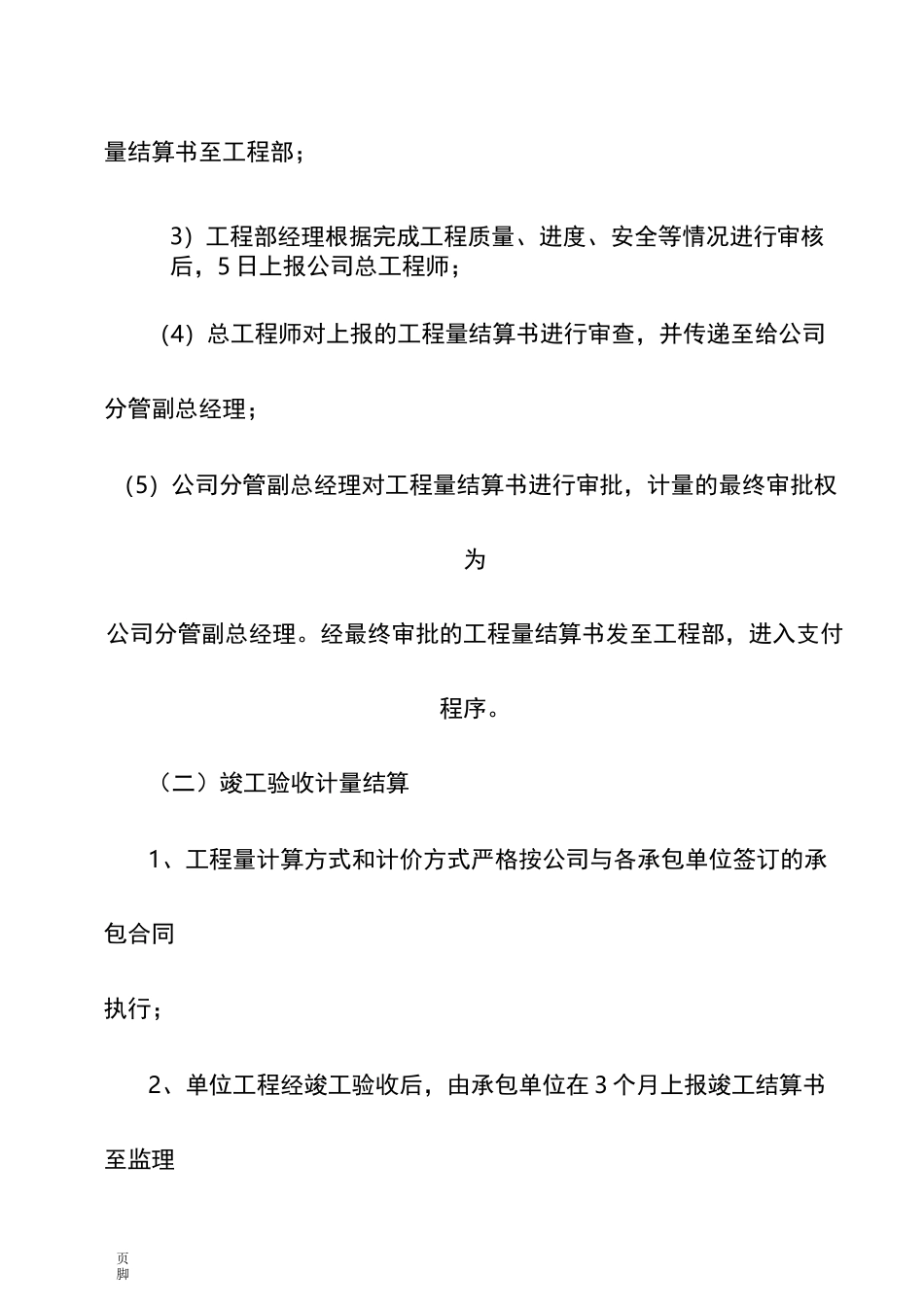

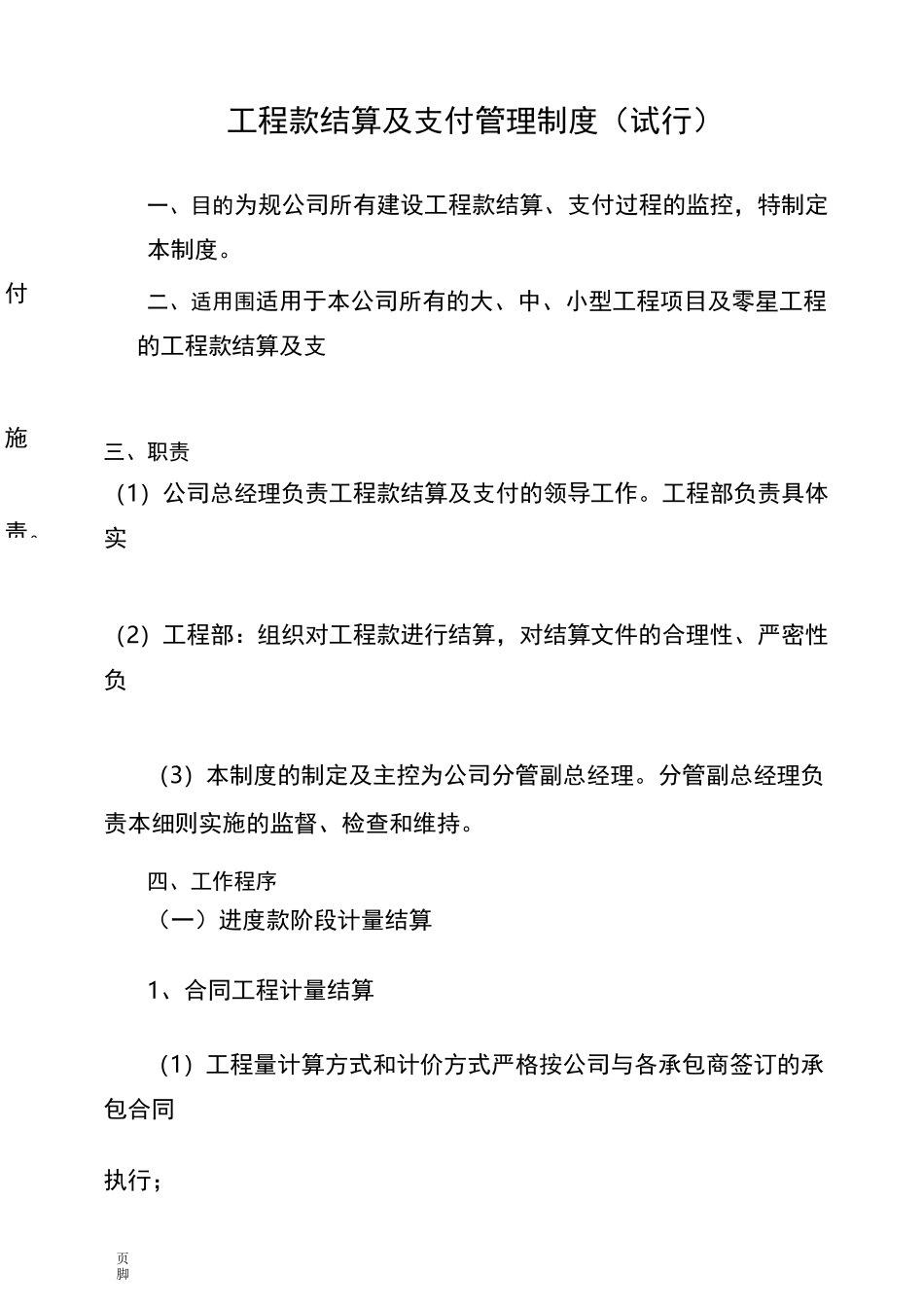

页脚付施责。工程款结算及支付管理制度(试行)一、目的为规公司所有建设工程款结算、支付过程的监控,特制定本制度。二、适用围适用于本公司所有的大、中、小型工程项目及零星工程的工程款结算及支三、职责(1)公司总经理负责工程款结算及支付的领导工作。工程部负责具体实(2)工程部:组织对工程款进行结算,对结算文件的合理性、严密性负(3)本制度的制定及主控为公司分管副总经理。分管副总经理负责本细则实施的监督、检查和维持。四、工作程序(一)进度款阶段计量结算1、合同工程计量结算(1)工程量计算方式和计价方式严格按公司与各承包商签订的承包合同执行;页脚(2)承包商每月 25 日前上报本月实际已完成并经验收合格的工程量报表至监理单位;(3)监理单位应在 7 日审核完毕(暂不开具支付证书),并报工程部;(4)工程部经理根据本月完成工程质量、进度、安全等情况进行复审后,5 日上报给公司总工程师;(5)总工程师对上报的进度计量书进行审核,并传递至给公司分管副总经理;(6)公司分管副总经理对进度计量书进行审批,计量的最终审批权为公司分管副总经理。经最终审批的进度计量报表发至监理工程师,进入支付程序。2、零星工程的结算,按以下程序计量:(1)工程量计算方式和计价方式严格按公司与各承包商签订的承包合同执行;(2)工程完工后,由承包人上报实际已完成并经验收合格的工程页脚量结算书至工程部;3)工程部经理根据完成工程质量、进度、安全等情况进行审核后,5 日上报公司总工程师;(4)总工程师对上报的工程量结算书进行审查,并传递至给公司分管副总经理;(5)公司分管副总经理对工程量结算书进行审批,计量的最终审批权为公司分管副总经理。经最终审批的工程量结算书发至工程部,进入支付程序。(二)竣工验收计量结算1、工程量计算方式和计价方式严格按公司与各承包单位签订的承包合同执行;2、单位工程经竣工验收后,由承包单位在 3 个月上报竣工结算书至监理页脚单位;3、监理单位应在 1 个月审核完毕,并报工程部;4、工程部经理根据竣工工程实施情况进行初审后,委托造价咨询中介机构或市财政投资评审中心审核;5、工程部经理组织财务管理部依据结算书审核结果扣除工程进度款、质量保证金和其它应扣除的款项(预付款、水、电费、违约金等)确定最后的支付金额。然后上报公司总工程师;6、公司总工程师签署意见后,传递至给公司分管副总经理;7、公司分管副总经理签署意见后,报公司总...
