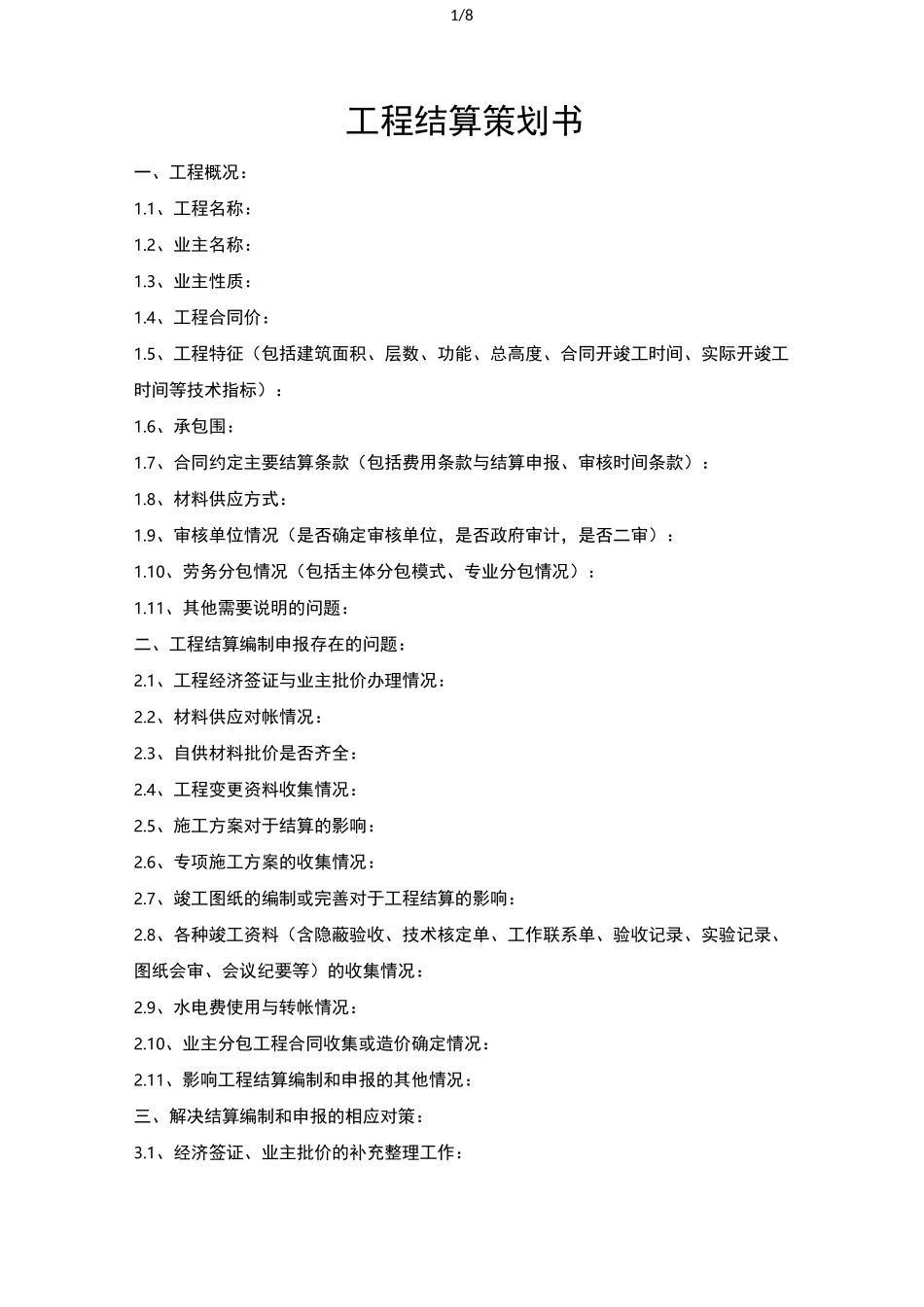

1/8工程结算策划书一、工程概况:1
1、工程名称:1
2、业主名称:1
3、业主性质:1
4、工程合同价:1
5、工程特征(包括建筑面积、层数、功能、总高度、合同开竣工时间、实际开竣工时间等技术指标):1
6、承包围:1
7、合同约定主要结算条款(包括费用条款与结算申报、审核时间条款):1
8、材料供应方式:1
9、审核单位情况(是否确定审核单位,是否政府审计,是否二审):1
10、劳务分包情况(包括主体分包模式、专业分包情况):1
11、其他需要说明的问题:二、工程结算编制申报存在的问题:2
1、工程经济签证与业主批价办理情况:2
2、材料供应对帐情况:2
3、自供材料批价是否齐全:2
4、工程变更资料收集情况:2
5、施工方案对于结算的影响:2
6、专项施工方案的收集情况:2
7、竣工图纸的编制或完善对于工程结算的影响:2
8、各种竣工资料(含隐蔽验收、技术核定单、工作联系单、验收记录、实验记录、图纸会审、会议纪要等)的收集情况:2
9、水电费使用与转帐情况:2
10、业主分包工程合同收集或造价确定情况:2
11、影响工程结算编制和申报的其他情况:三、解决结算编制和申报的相应对策:3
1、经济签证、业主批价的补充整理工作:2/83

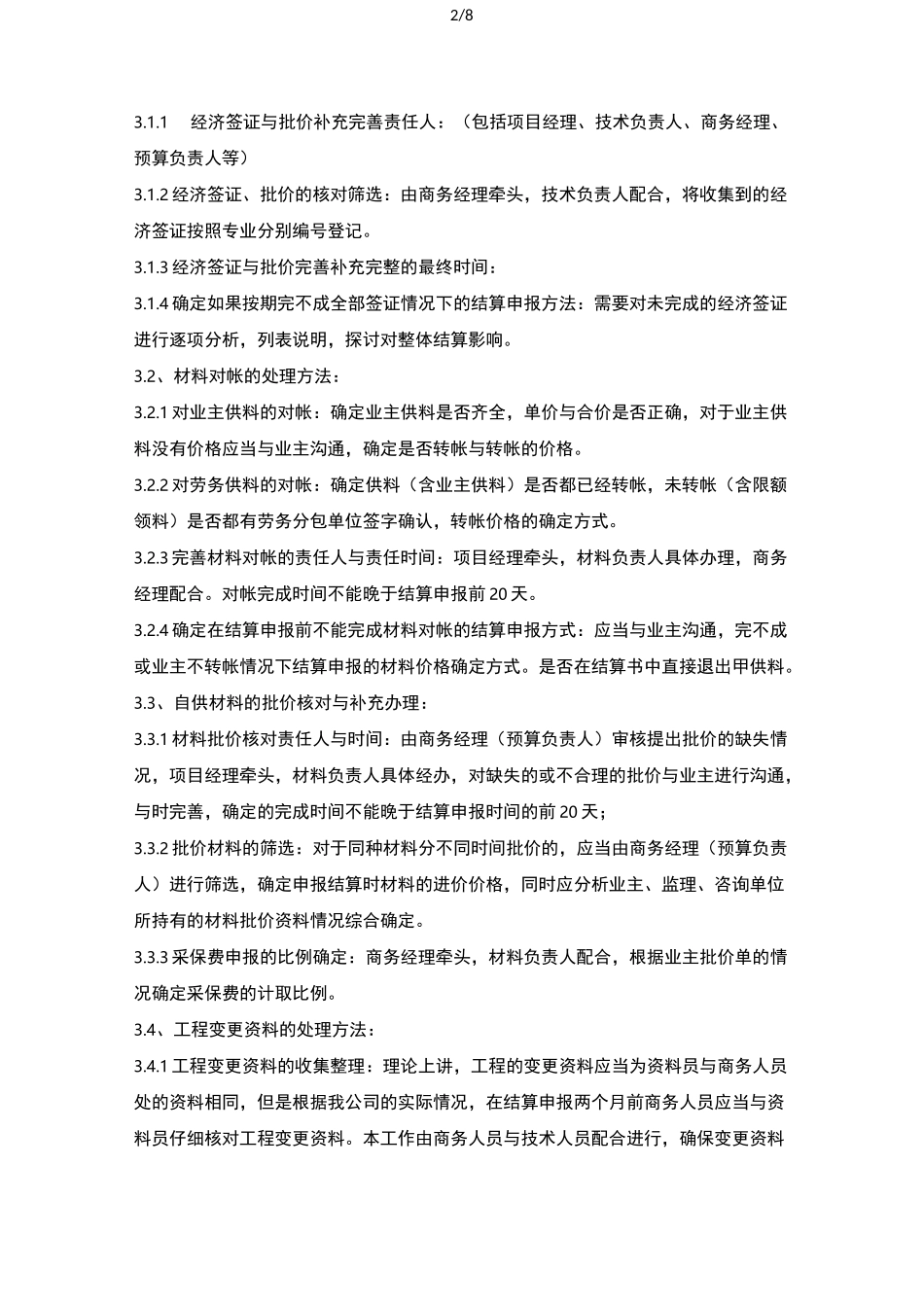

1经济签证与批价补充完善责任人:(包括项目经理、技术负责人、商务经理、预算负责人等)3
2 经济签证、批价的核对筛选:由商务经理牵头,技术负责人配合,将收集到的经济签证按照专业分别编号登记
3 经济签证与批价完善补充完整的最终时间:3
4 确定如果按期完不成全部签证情况下的结算申报方法:需要对未完成的经济签证进行逐项分析,列表说明,探讨对整体结算影响
2、材料对帐的处理方法:3
1 对业主供料的对帐:确定业主供料是否齐全,单价与合价是否正确,对于业主供料没有价格应当与业主沟通,确定是否转帐与转帐的价格
