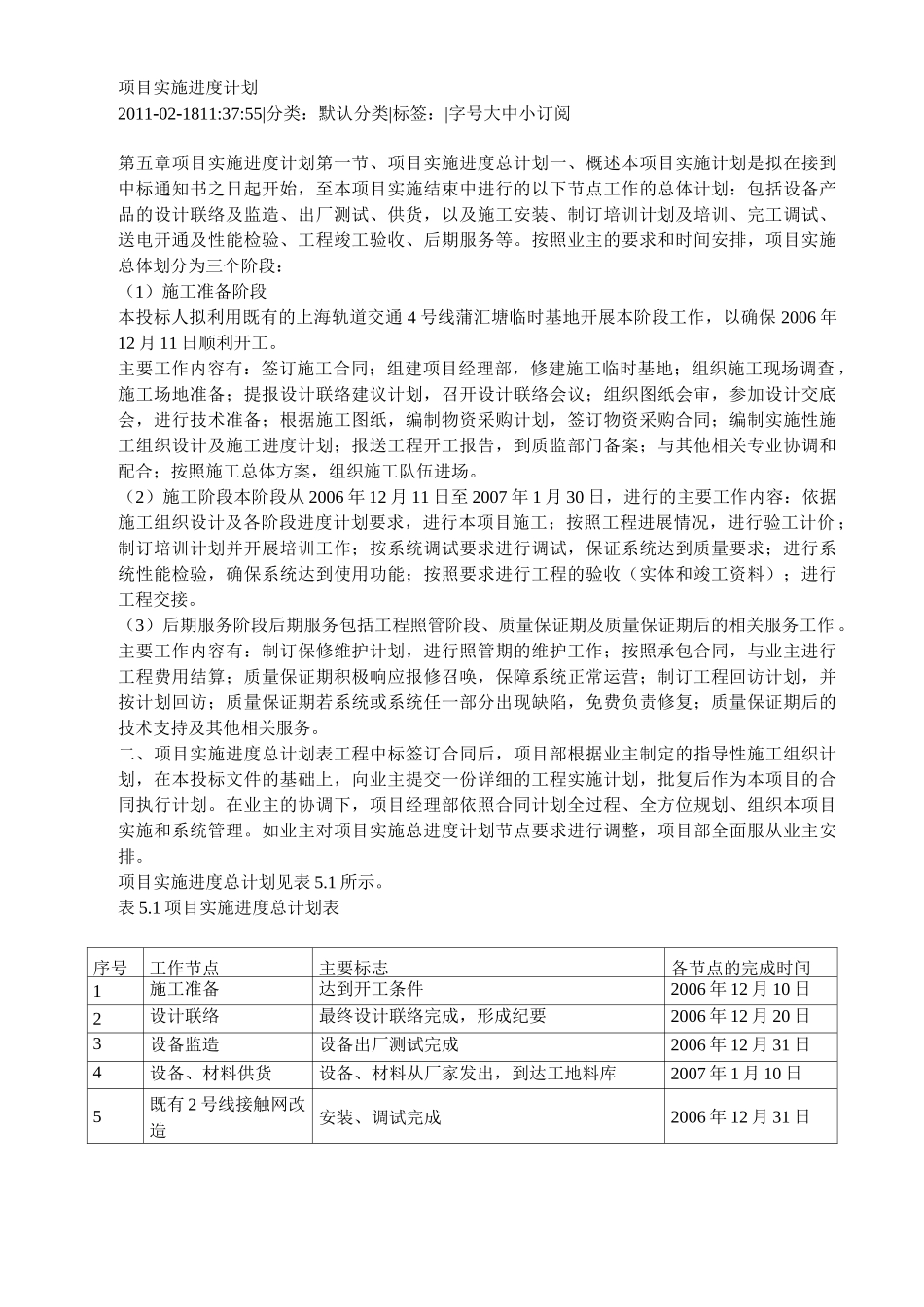

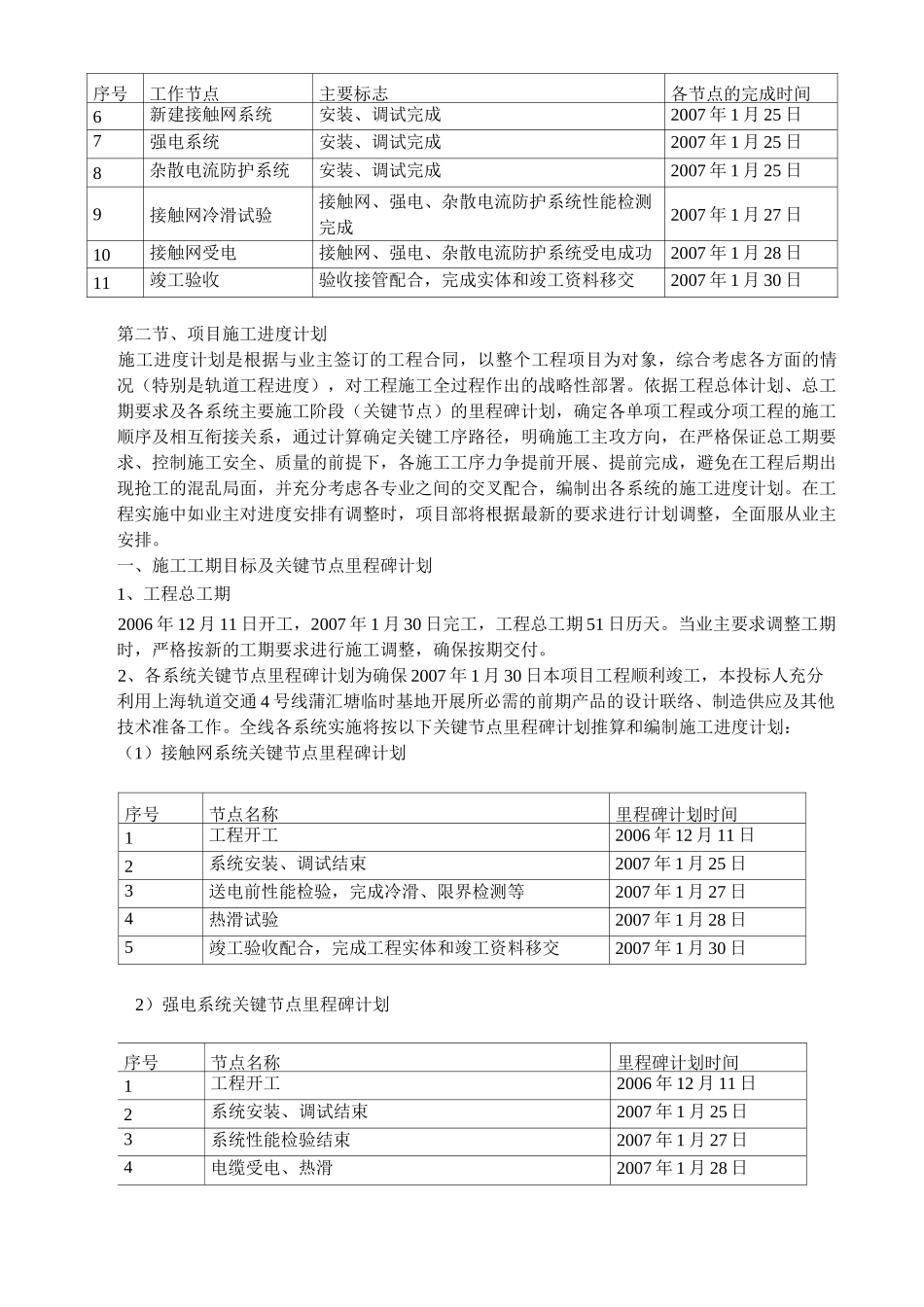

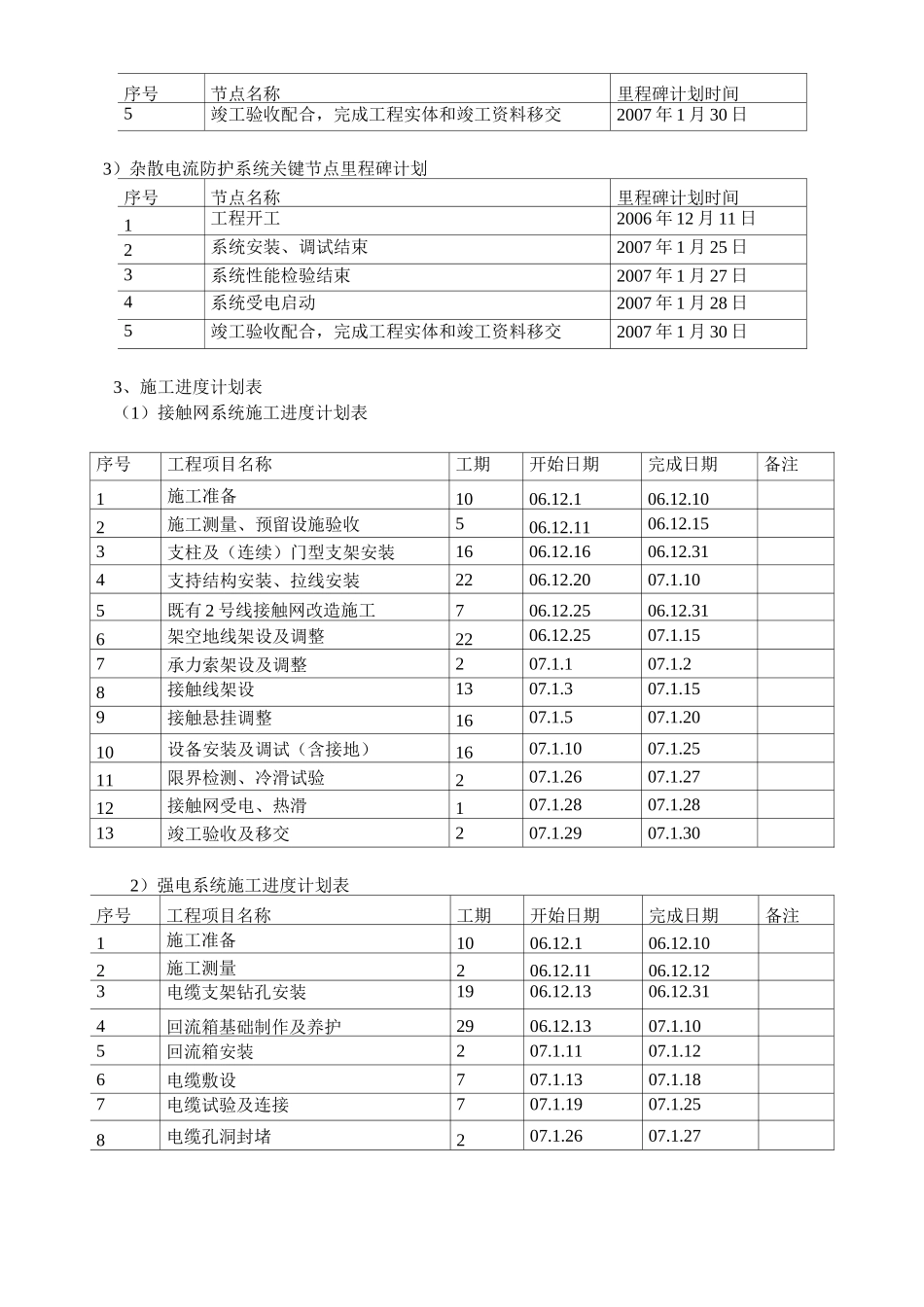

项目实施进度计划2011-02-1811:37:55|分类:默认分类|标签:|字号大中小订阅第五章项目实施进度计划第一节、项目实施进度总计划一、概述本项目实施计划是拟在接到中标通知书之日起开始,至本项目实施结束中进行的以下节点工作的总体计划:包括设备产品的设计联络及监造、出厂测试、供货,以及施工安装、制订培训计划及培训、完工调试、送电开通及性能检验、工程竣工验收、后期服务等。按照业主的要求和时间安排,项目实施总体划分为三个阶段:(1)施工准备阶段本投标人拟利用既有的上海轨道交通 4 号线蒲汇塘临时基地开展本阶段工作,以确保 2006 年12 月 11 日顺利开工。主要工作内容有:签订施工合同;组建项目经理部,修建施工临时基地;组织施工现场调查 ,施工场地准备;提报设计联络建议计划,召开设计联络会议;组织图纸会审,参加设计交底会,进行技术准备;根据施工图纸,编制物资采购计划,签订物资采购合同;编制实施性施工组织设计及施工进度计划;报送工程开工报告,到质监部门备案;与其他相关专业协调和配合;按照施工总体方案,组织施工队伍进场。(2)施工阶段本阶段从 2006 年 12 月 11 日至 2007 年 1 月 30 日,进行的主要工作内容:依据施工组织设计及各阶段进度计划要求,进行本项目施工;按照工程进展情况,进行验工计价 ;制订培训计划并开展培训工作;按系统调试要求进行调试,保证系统达到质量要求;进行系统性能检验,确保系统达到使用功能;按照要求进行工程的验收(实体和竣工资料);进行工程交接。(3)后期服务阶段后期服务包括工程照管阶段、质量保证期及质量保证期后的相关服务工作 。主要工作内容有:制订保修维护计划,进行照管期的维护工作;按照承包合同,与业主进行工程费用结算;质量保证期积极响应报修召唤,保障系统正常运营;制订工程回访计划,并按计划回访;质量保证期若系统或系统任一部分出现缺陷,免费负责修复;质量保证期后的技术支持及其他相关服务。二、项目实施进度总计划表工程中标签订合同后,项目部根据业主制定的指导性施工组织计划,在本投标文件的基础上,向业主提交一份详细的工程实施计划,批复后作为本项目的合同执行计划。在业主的协调下,项目经理部依照合同计划全过程、全方位规划、组织本项目实施和系统管理。如业主对项目实施总进度计划节点要求进行调整,项目部全面服从业主安排。项目实施进度总计划见表 5.1 所示。表 5.1 项目实施进度总计划表...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
