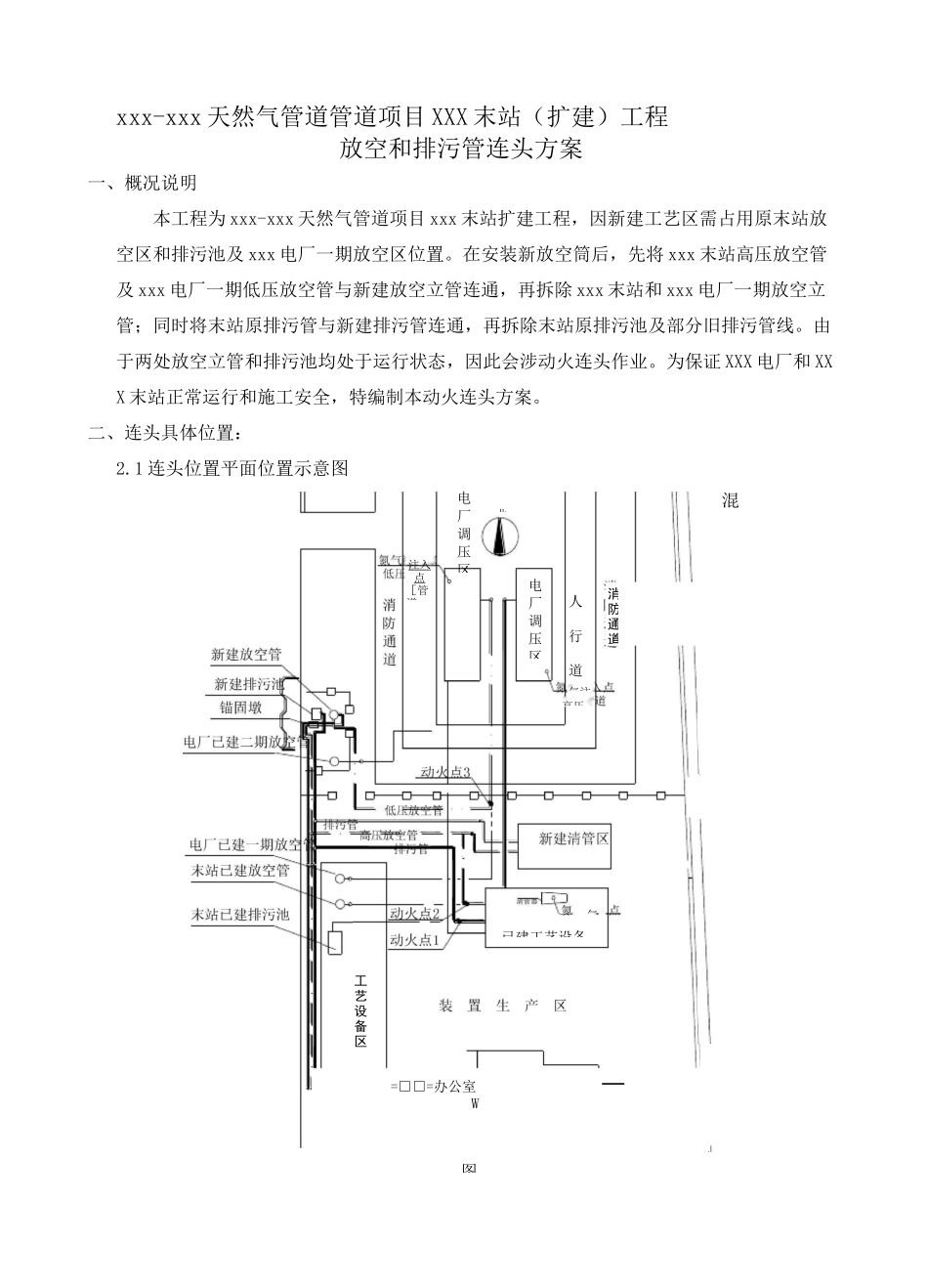

Ixxx-xxx 天然气管道管道项目 XXX 末站(扩建)工程放空和排污管连头方案一、概况说明本工程为 xxx-xxx 天然气管道项目 xxx 末站扩建工程,因新建工艺区需占用原末站放空区和排污池及 xxx 电厂一期放空区位置
在安装新放空筒后,先将 xxx 末站高压放空管及 xxx 电厂一期低压放空管与新建放空立管连通,再拆除 xxx 末站和 xxx 电厂一期放空立管;同时将末站原排污管与新建排污管连通,再拆除末站原排污池及部分旧排污管线
由于两处放空立管和排污池均处于运行状态,因此会涉动火连头作业
为保证 XXX 电厂和 XXX 末站正常运行和施工安全,特编制本动火连头方案

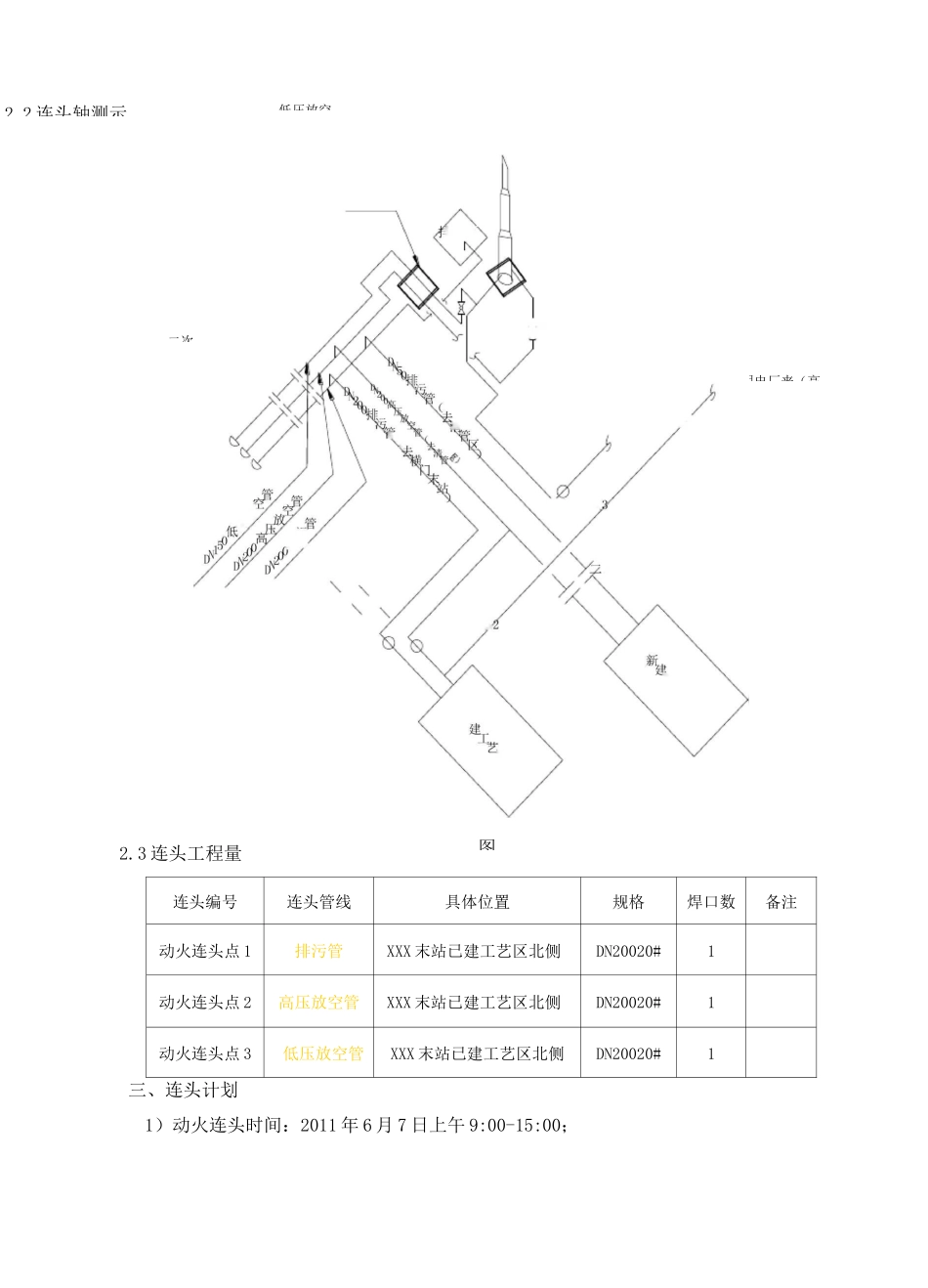

二、连头具体位置:2
1 连头位置平面位置示意图=□□=办
