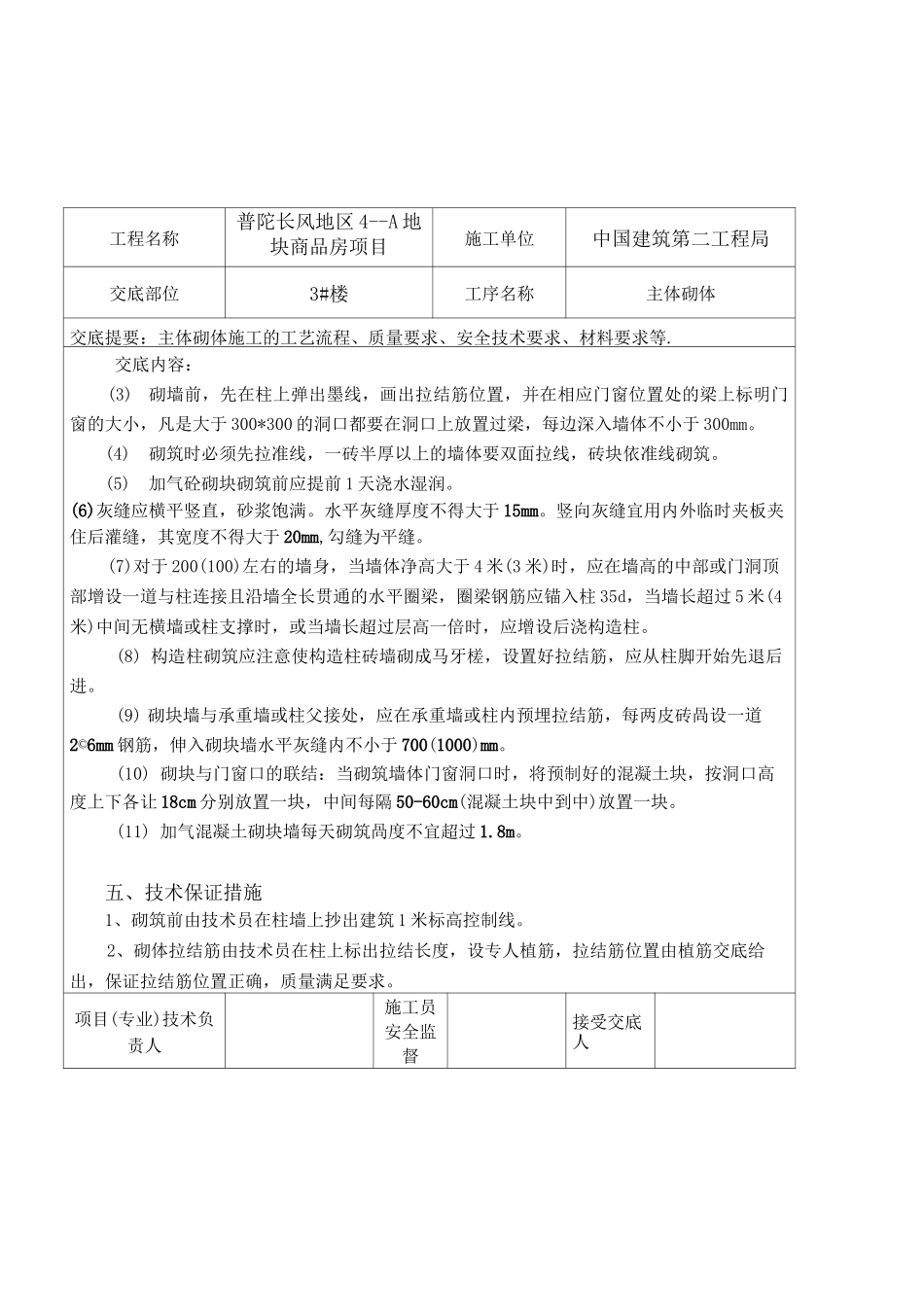

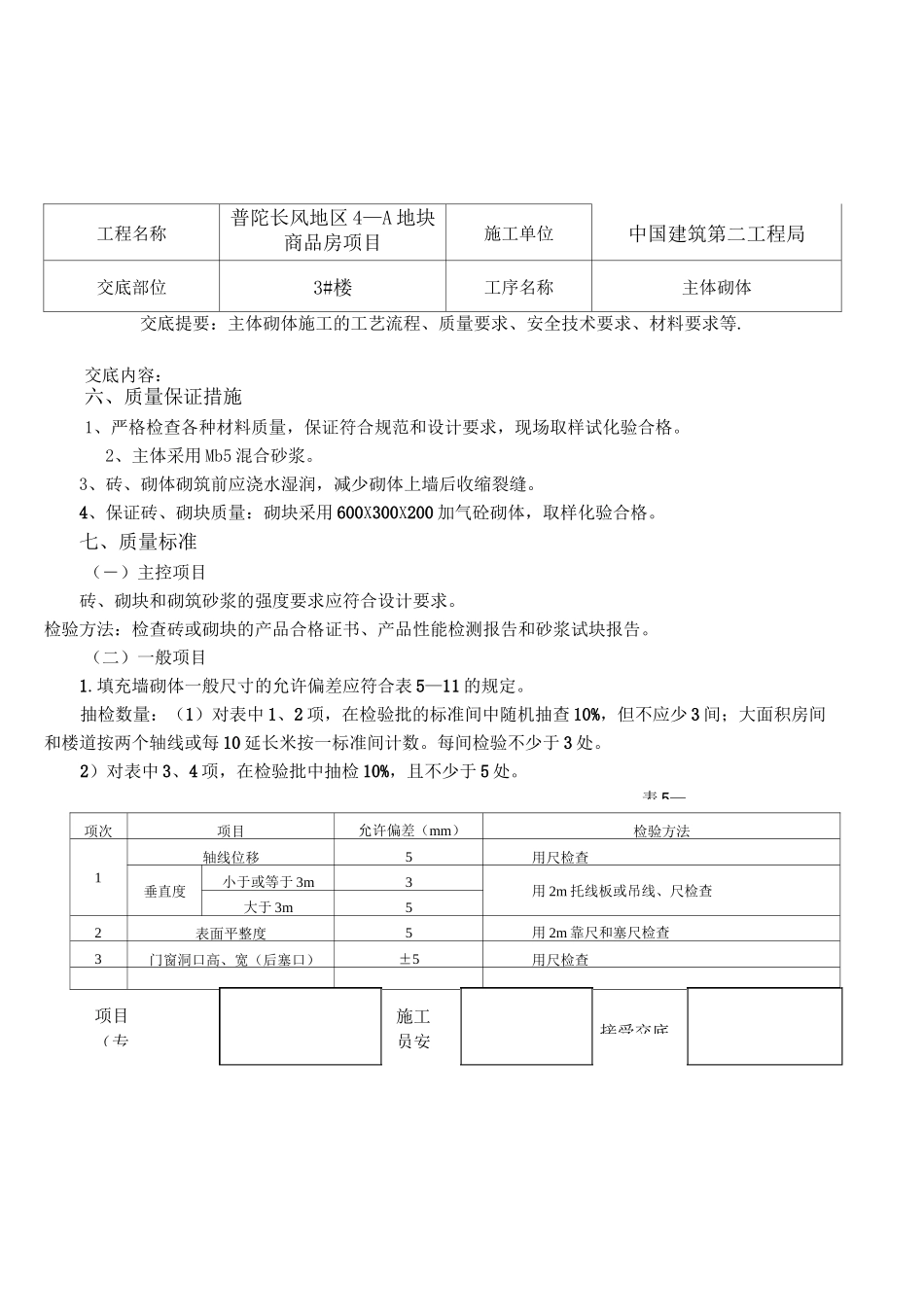

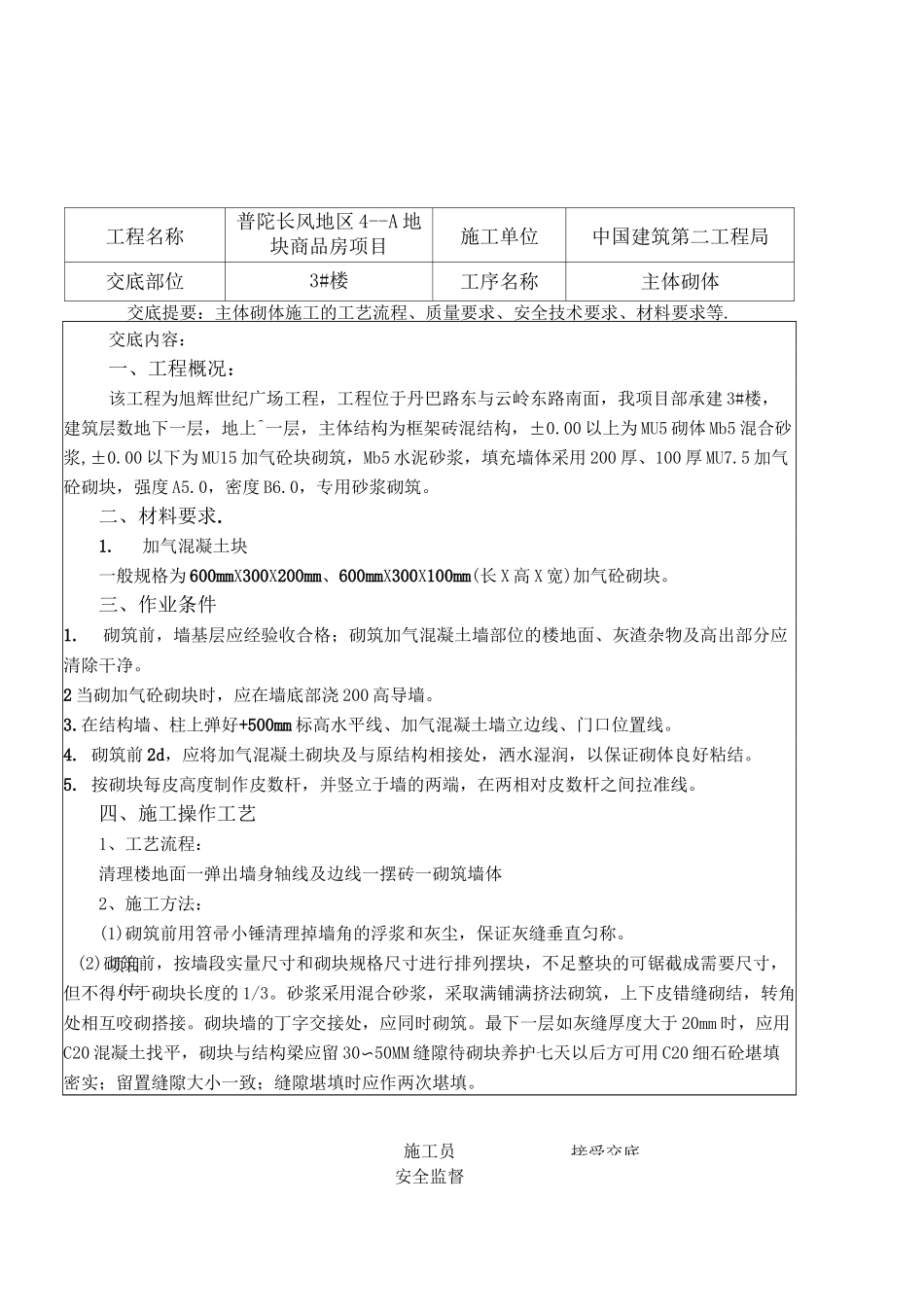

项目(专接受交底工程名称普陀长风地区 4--A 地块商品房项目施工单位中国建筑第二工程局交底部位3#楼工序名称主体砌体交底提要:主体砌体施工的工艺流程、质量要求、安全技术要求、材料要求等
交底内容:一、工程概况:该工程为旭辉世纪广场工程,工程位于丹巴路东与云岭东路南面,我项目部承建 3#楼,建筑层数地下一层,地上^一层,主体结构为框架砖混结构,±0
00 以上为 MU5 砌体 Mb5 混合砂浆,±0
00 以下为 MU15 加气砼块砌筑,Mb5 水泥砂浆,填充墙体采用 200 厚、100 厚 MU7
5 加气砼砌块,强度 A5
0,密度 B6
0,专用砂浆砌筑
二、材料要求
加气混凝土块一般规格为 600mmX300X200mm、600mmX300X100mm(长 X 高 X 宽)加气砼砌块
三、作业条件1
砌筑前,墙基层应经验收合格;砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净
2 当砌加气砼砌块时,应在墙底部浇 200 高导墙
在结构墙、柱上弹好+500mm 标高水平线、加气混凝土墙立边线、门口位置线
砌筑前 2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结
按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线
四、施工操作工艺1、工艺流程:清理楼地面一弹出墙身轴线及边线一摆砖一砌筑墙体2、施工方法:(1)砌筑前用笤帚小锤清理掉墙角的浮浆和灰尘,保证灰缝垂直匀称
(2)砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的 1/3
砂浆采用混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接
砌块墙的丁字交接处,应同时砌筑
最下一层如灰缝厚度大于 20mm 时,应用C20 混凝土找平,砌块与结构梁应留 30〜50MM 缝隙待砌块养护七天以后方可
