第11、骨架隔墙工程施工工艺本节适用于以轻钢龙骨、木龙骨等为骨架,以纸面石膏板、人造木板、水泥纤维板等为墙面板的隔墙工程的施工
(1)材料性能要求1) 龙骨:工程所用木龙骨、轻钢龙骨应符合设计要求和现行国家和行业标准
2) 墙面板:各类墙面板罩面板应符合设计要求和现行国家和行业标准
并且表面平整、边缘整齐,不应有污垢,裂纹、缺角、翘曲、起皮、色差和图案不完整等缺陷
胶合板、木质纤维板不应脱胶、变色和腐朽
3) 配件:射钉、膨胀螺栓、镀锌自攻螺钉、木螺钉等应符合设计要求,有产品合格证
接触砖石、混凝土的木龙骨和预埋的木砖应作防腐处理
4) 胶粘剂:应与板材配套相容,并符合设计要求,并有产品合格证
5)玻璃纤维布:可采用聚酯纤维无纺布、玻璃网格布、中碱玻璃纤维布]三 50g/m2〕,并符合有关现行国家标准的规定
(2) 施工工具与机具1) 机具:射钉枪、冲击钻、砂轮切割机、砂轮磨光机、直流电焊机、电动无齿锯、电动螺钉旋具、搅拌器
2) 工具:螺钉旋具、扳手、钳子、锤子、斧子、刮刀、锯子、刨子、水平尺、吊线坠、墨斗、钢直尺、塞尺
(3) 作业条件1) 主体结构、垫层和屋面防水层已施工完毕并验收合格
2) 安装隔墙所需的预埋件已按设计要求埋设
3) 隔墙所材料质量经检验符合质量要求,并符合设计要求
4) 标高水平基准控制线已设置或标志
5) 施工机具已备齐,水、电已接通
6) 气温不低于 5°C
(4) 施工工艺骨架隔墙工程施工工艺流程如下:弹线一龙骨安装一墙面板安装一设备、电气安装一板面处理
(5) 施工要点1) 弹线按施工图要求在楼板(梁)底部和楼地面上弹出板材隔墙位置边线
2) 龙骨安装① 沿弹线位置固定沿顶、沿地龙骨,各自交接后的龙骨,应保持平直
② 沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合
龙骨的端部应固定,固定点间距应不大于 Im,固定应牢固

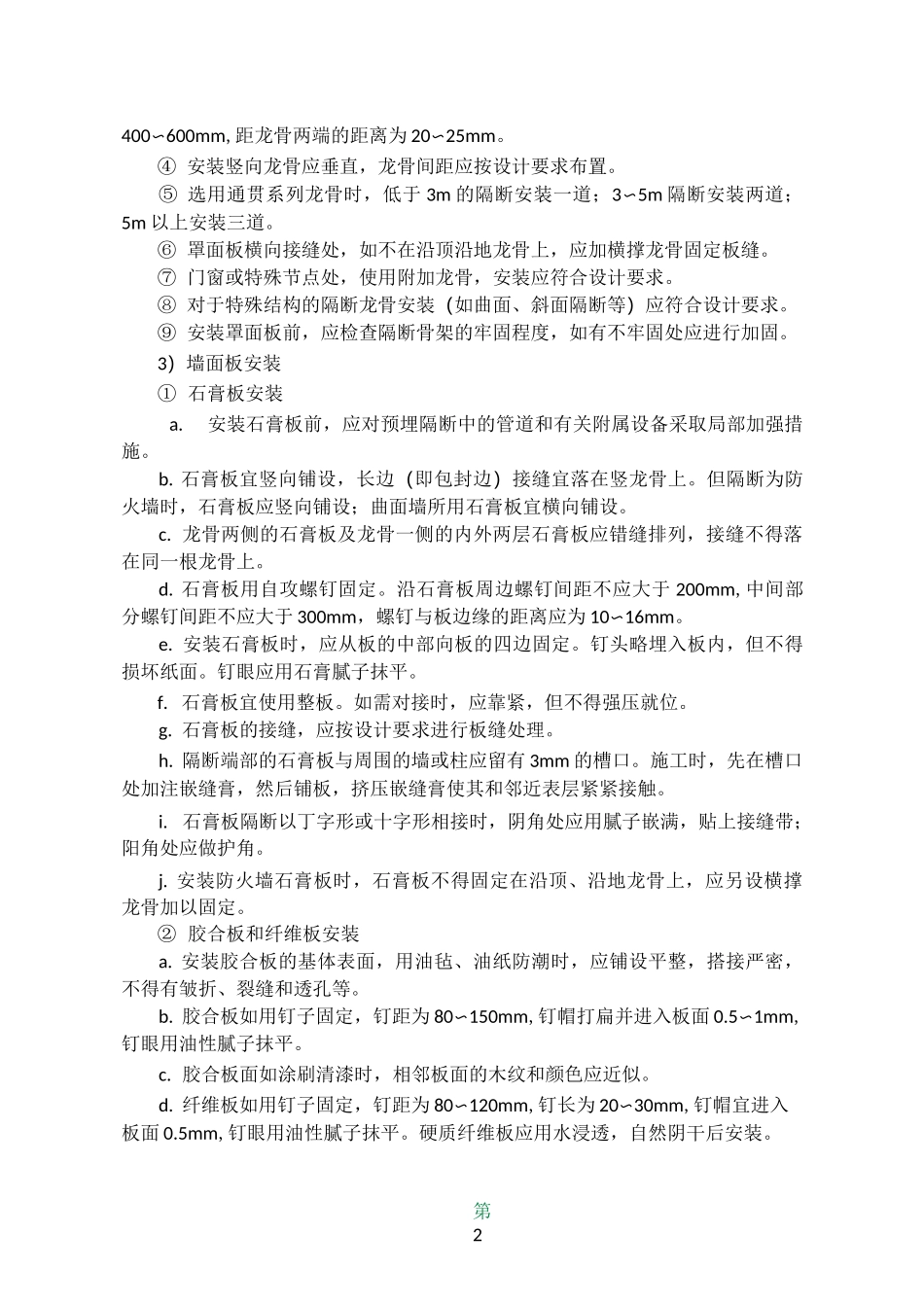

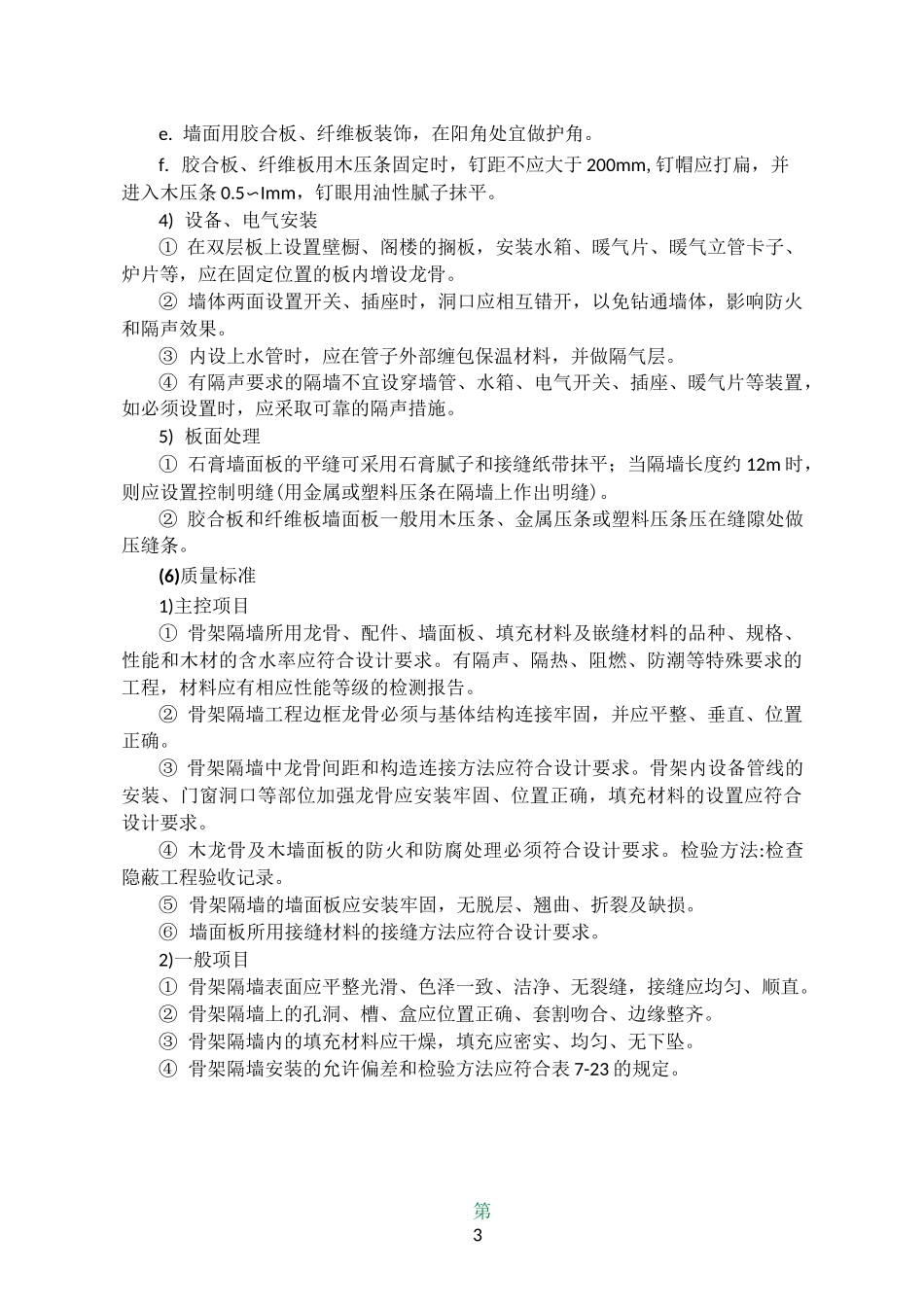

边框龙骨与基体之间,
