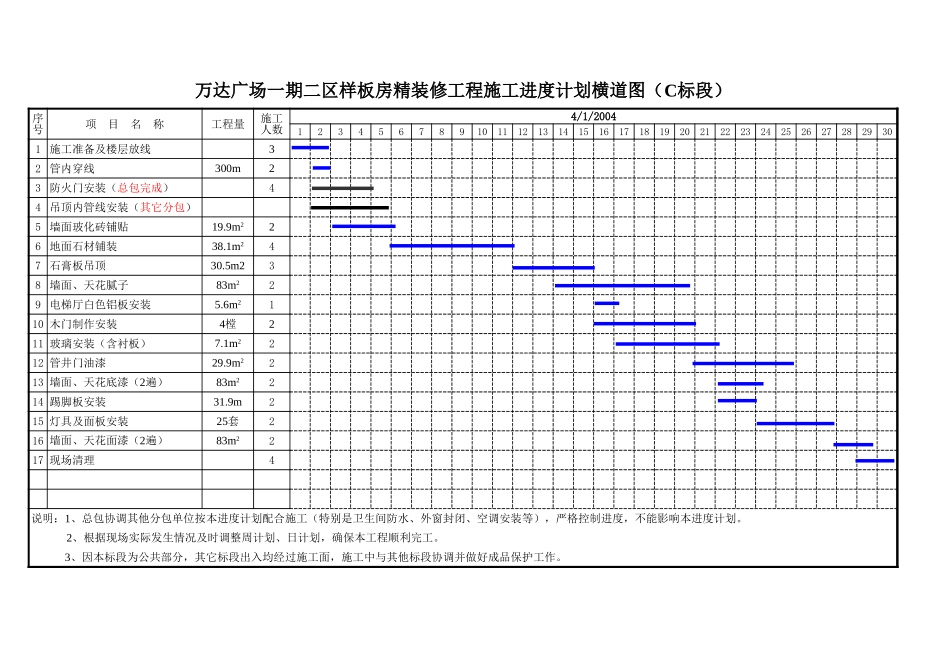

工程量4/1/20041234567891011121314151617181920212223242526272829301施工准备及楼层放线32管内穿线300m23445墙面玻化砖铺贴26地面石材铺装4730
5m238墙面、天花腻子29电梯厅白色铝板安装110木门制作安装211玻璃安装(含衬板)212管井门油漆213214踢脚板安装31
9m215灯具及面板安装216217现场清理4万达广场一期二区样板房精装修工程施工进度计划横道图(C标段)序号项目名称施工人数防火门安装(总包完成)吊顶内管线安装(其它分包)19
1m2石膏板吊顶83m25
6m24樘7
9m2墙面、天花底漆(2遍)83m225套墙面、天花面漆(2遍)83m2说明:1、总包协调其他分包单位按本进度计划配合施工(特别是卫生间防水、外窗封闭、空调安装等),严格控制进度,不能影响本进度计划
2、根据现场实际发生情况及时调整周计划、日计划,确保本工程顺利完工
3、因本标段为公共部分,其它标段出入均经过施工面,施工中与其他标段协调并做好成品保护工作

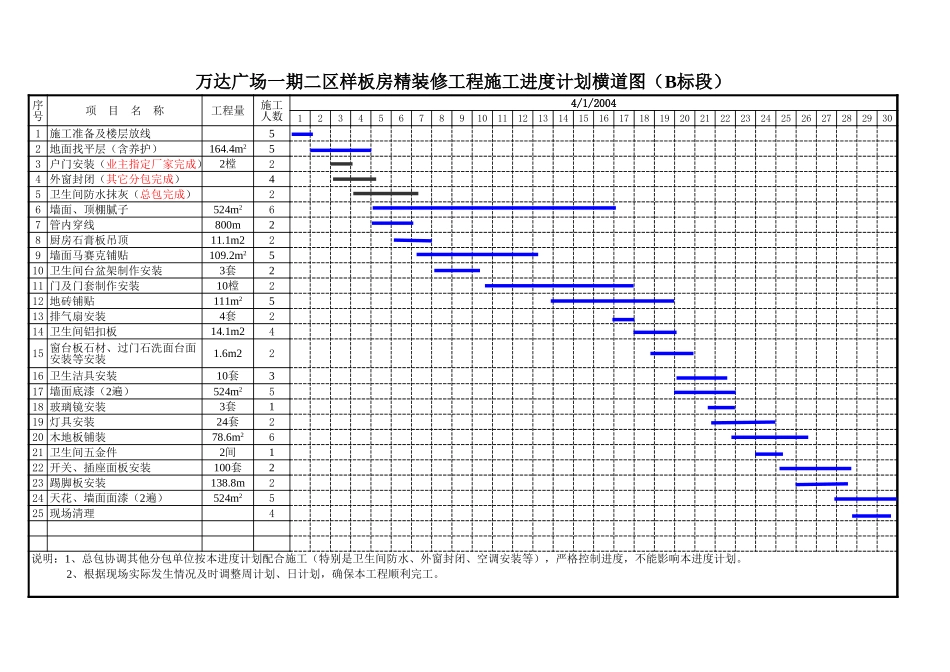

工程量4/1/20041234567891011121314151617181920212223242526272829301施工准备及楼层放线52地面找平层(含养护)53244526墙面、顶棚腻子67管内穿线800m28厨房石膏板吊顶11
1m229墙面马赛克铺贴510卫生间台盆架制作安装211门及门套制作安装212地砖铺贴513排气扇安装214卫生间铝扣板14
1m24151
6m2216卫生洁具安装317518玻璃镜安装119灯具安装220木地板铺装621卫生间五金件122开关、插座面板安装223踢脚板安装138
8m224525现场清理4万达广场一期二区样板房精装修工程施工进度计划横道图(B标段)序号项目名称施工人数164
