第 1 页共 12 页工程资源投入计划1、1 主要材料需求计划本工程所需主要材料包括地面转、绿化植株、水管、钢筋、混凝土、砖、电气配管、电缆电线等

根据施工组织安排和生产计划制定每季度材料计划,主要材料进场计划见表6、1-1

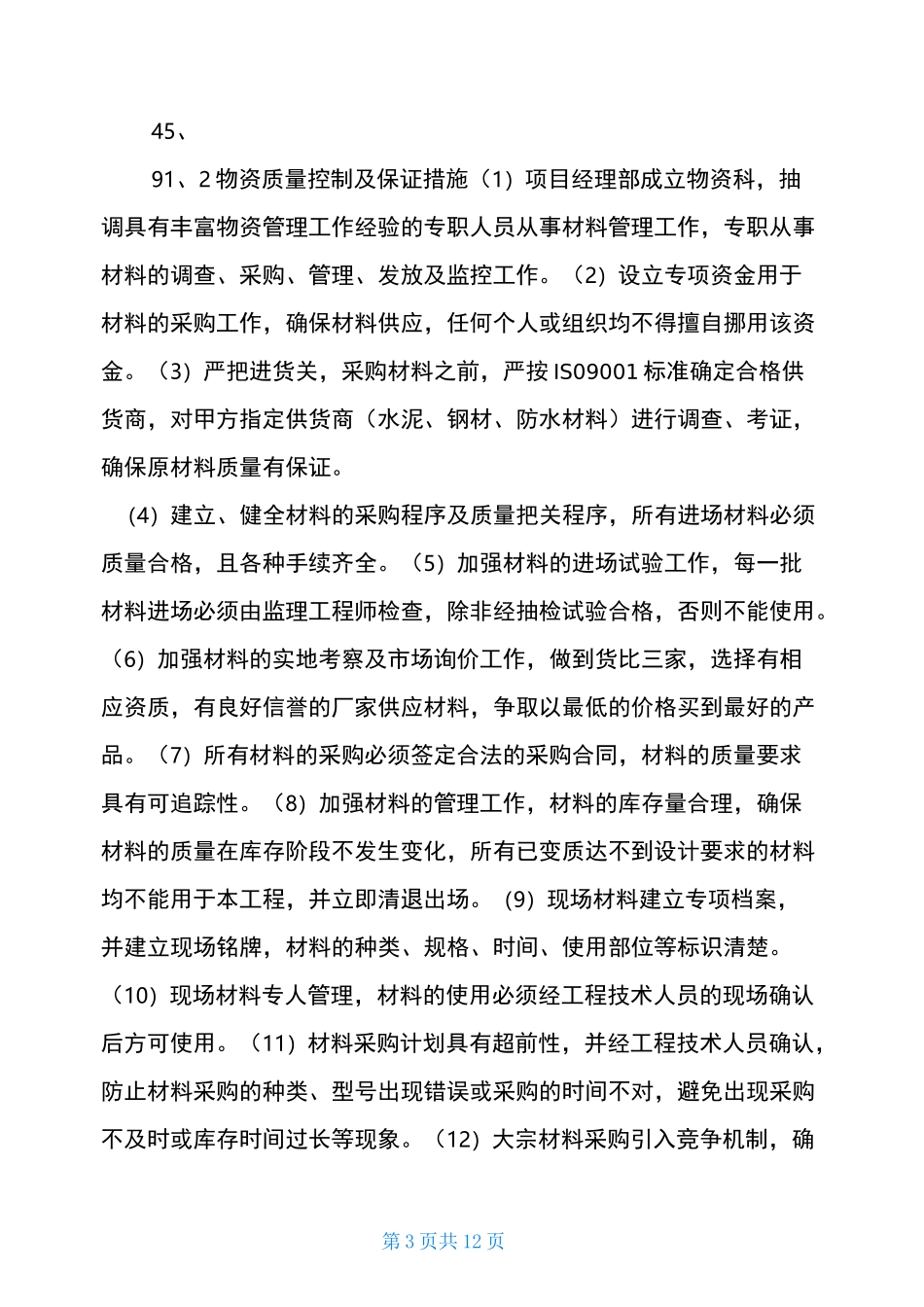

表6、1-1 主要材料进场计划表序号材料名称单位总数量 xx 年备注第 1 季度第 2 季度第 3 季度第 4 季度 1 混凝土 m3235、59212、023、62 电缆 m6593、825275、11318、83 灯具套 617617、04 乔木株 11861186、06 灌木株 306306、07 种植花草 m21799817998、08 塑料管 m3349、162679、3669、89 阀门个 8686、010 镀锌钢管 m142、121第 2 页共 12 页42、111 地砖 m21346013460、012 混凝土管 m164、2164、213 砖 m3262、47262、514 块瓦 m2504、62504、615 挤塑苯板 m2554、2554、216 陶瓷地砖 m3373、93373、917 面砖 m2372、92372、918 砂浆 m224、25824、319 钢筋 t14、214、220 电气配管 m1878、191878、221PPR 管 m33、3133、322U-PVC 管 m66、9366、923 电气配线台 4245、8642第 3 页共 12 页45、91、2 物资质量控制及保证措施(1)项目经理部成立物资科,抽调具有丰富物资管理工作经验的专职人员从事材料管理工作,专职从事材料的调查、采购、管理、发放及监控工作
(2)设立专项资金用于材料的采购工作,确保材料供应,任何个人或组织均不得擅自挪用该资金
(3)严把进货关,采购材料之前,严按 IS09001 标准确定合格供货商,对甲方指定供货商(水泥、钢材、防水材料)进行调
