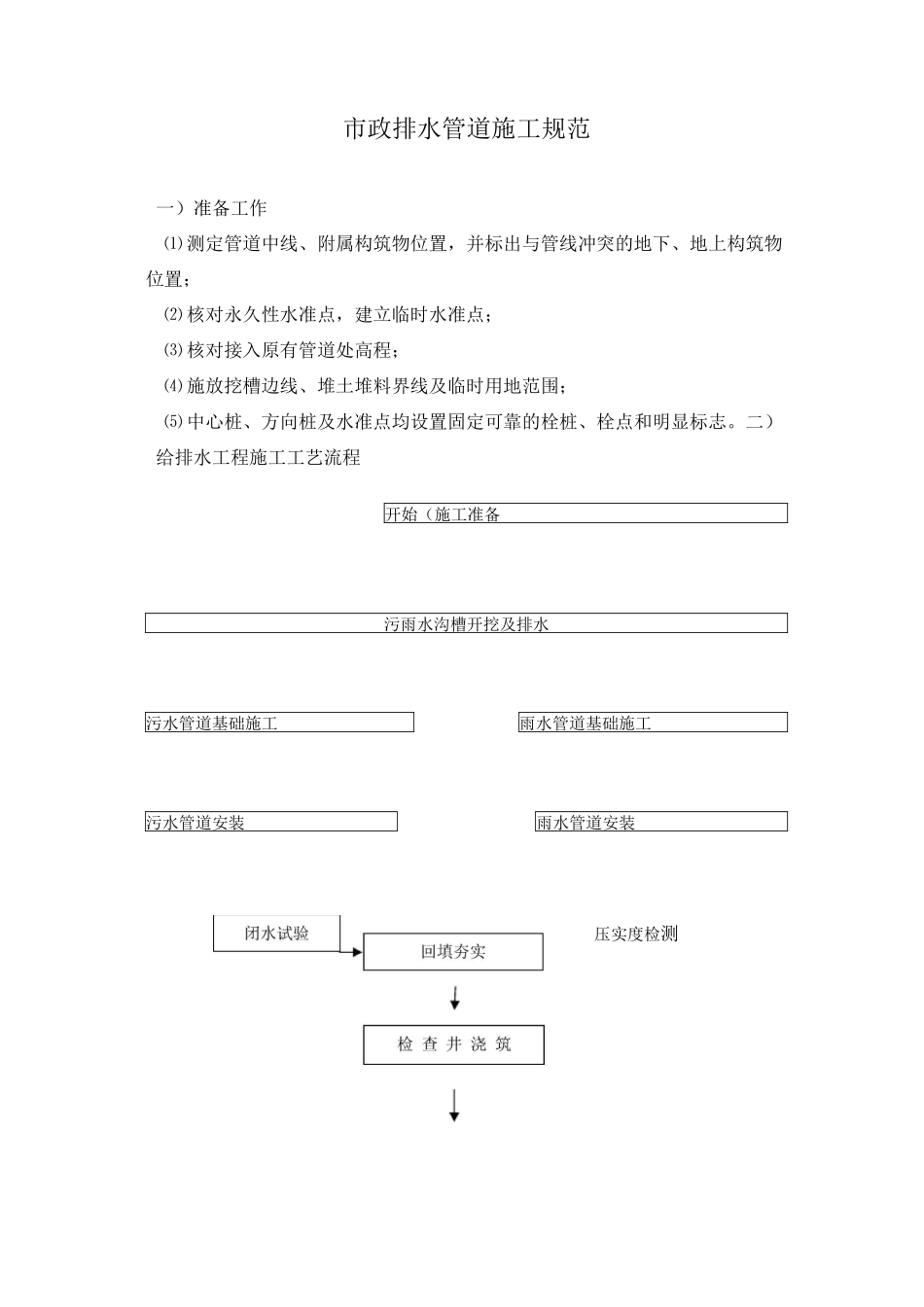

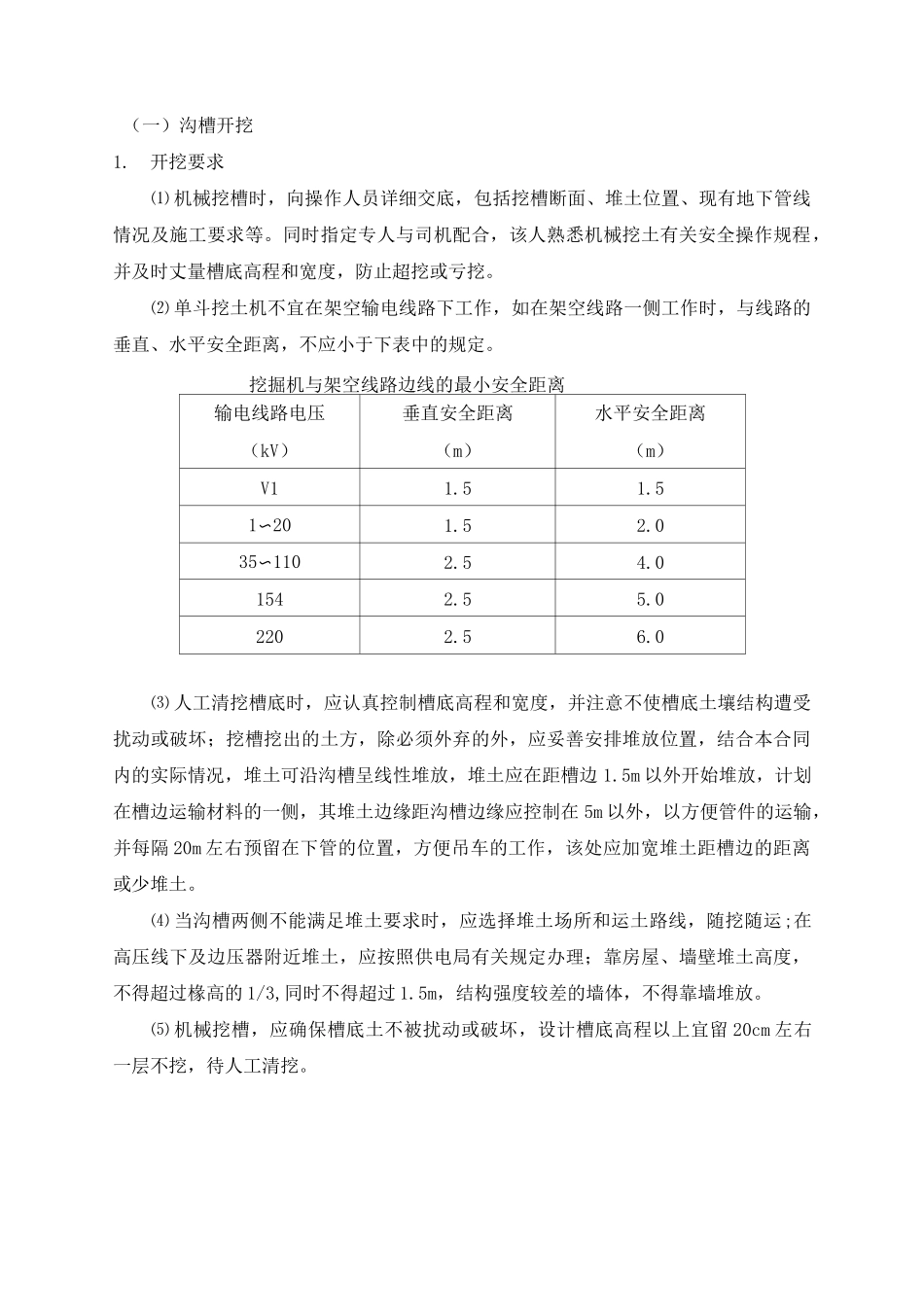

市政排水管道施工规范一)准备工作⑴ 测定管道中线、附属构筑物位置,并标出与管线冲突的地下、地上构筑物位置;⑵ 核对永久性水准点,建立临时水准点;⑶ 核对接入原有管道处高程;⑷ 施放挖槽边线、堆土堆料界线及临时用地范围;⑸ 中心桩、方向桩及水准点均设置固定可靠的栓桩、栓点和明显标志。二)给排水工程施工工艺流程开始(施工准备污雨水沟槽开挖及排水污水管道基础施工雨水管道基础施工污水管道安装雨水管道安装压实度检测雨水井进水管施工井圈、井座施工井盖、水蓖子安装结束(一)沟槽开挖1.开挖要求⑴ 机械挖槽时,向操作人员详细交底,包括挖槽断面、堆土位置、现有地下管线情况及施工要求等。同时指定专人与司机配合,该人熟悉机械挖土有关安全操作规程,并及时丈量槽底高程和宽度,防止超挖或亏挖。⑵ 单斗挖土机不宜在架空输电线路下工作,如在架空线路一侧工作时,与线路的垂直、水平安全距离,不应小于下表中的规定。挖掘机与架空线路边线的最小安全距离输电线路电压垂直安全距离水平安全距离(kV)(m)(m)V11.51.51〜201.52.035〜1102.54.01542.55.02202.56.0⑶ 人工清挖槽底时,应认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受扰动或破坏;挖槽挖出的土方,除必须外弃的外,应妥善安排堆放位置,结合本合同内的实际情况,堆土可沿沟槽呈线性堆放,堆土应在距槽边 1.5m 以外开始堆放,计划在槽边运输材料的一侧,其堆土边缘距沟槽边缘应控制在 5m 以外,以方便管件的运输,并每隔 20m 左右预留在下管的位置,方便吊车的工作,该处应加宽堆土距槽边的距离或少堆土。⑷ 当沟槽两侧不能满足堆土要求时,应选择堆土场所和运土路线,随挖随运;在高压线下及边压器附近堆土,应按照供电局有关规定办理;靠房屋、墙壁堆土高度,不得超过椽高的 1/3,同时不得超过 1.5m,结构强度较差的墙体,不得靠墙堆放。⑸ 机械挖槽,应确保槽底土不被扰动或破坏,设计槽底高程以上宜留 20cm 左右一层不挖,待人工清挖。⑹ 沟槽开挖的土方,由于施工现场较宽敞,可考虑临时堆放沟槽回填所需的土方,其余作为弃土外运出场(外运约 30%土方),随挖随运。(7)堆土堆放在距槽边 1m 以外,高度不能超过 2 米。计划在槽边运送材料的一侧,其堆土边缘至槽边的距离,根据运输工具而定。⑻ 堆土不能掩埋消火栓、雨水口、测量标志、各种底下管道的井盖及施工料具等。⑼ 开挖断面给排水管道沟槽主要采用机械开挖,局部采用...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
