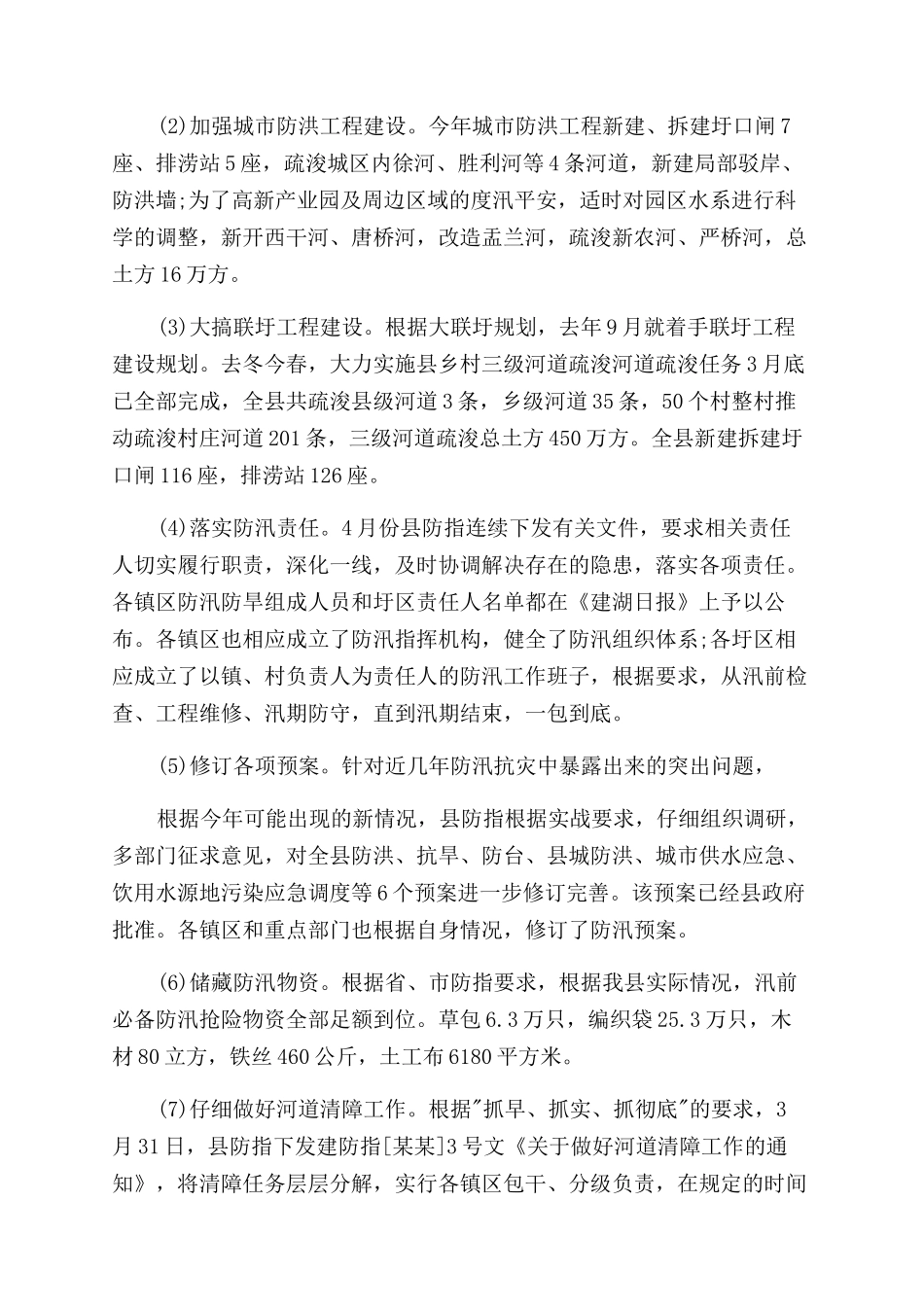

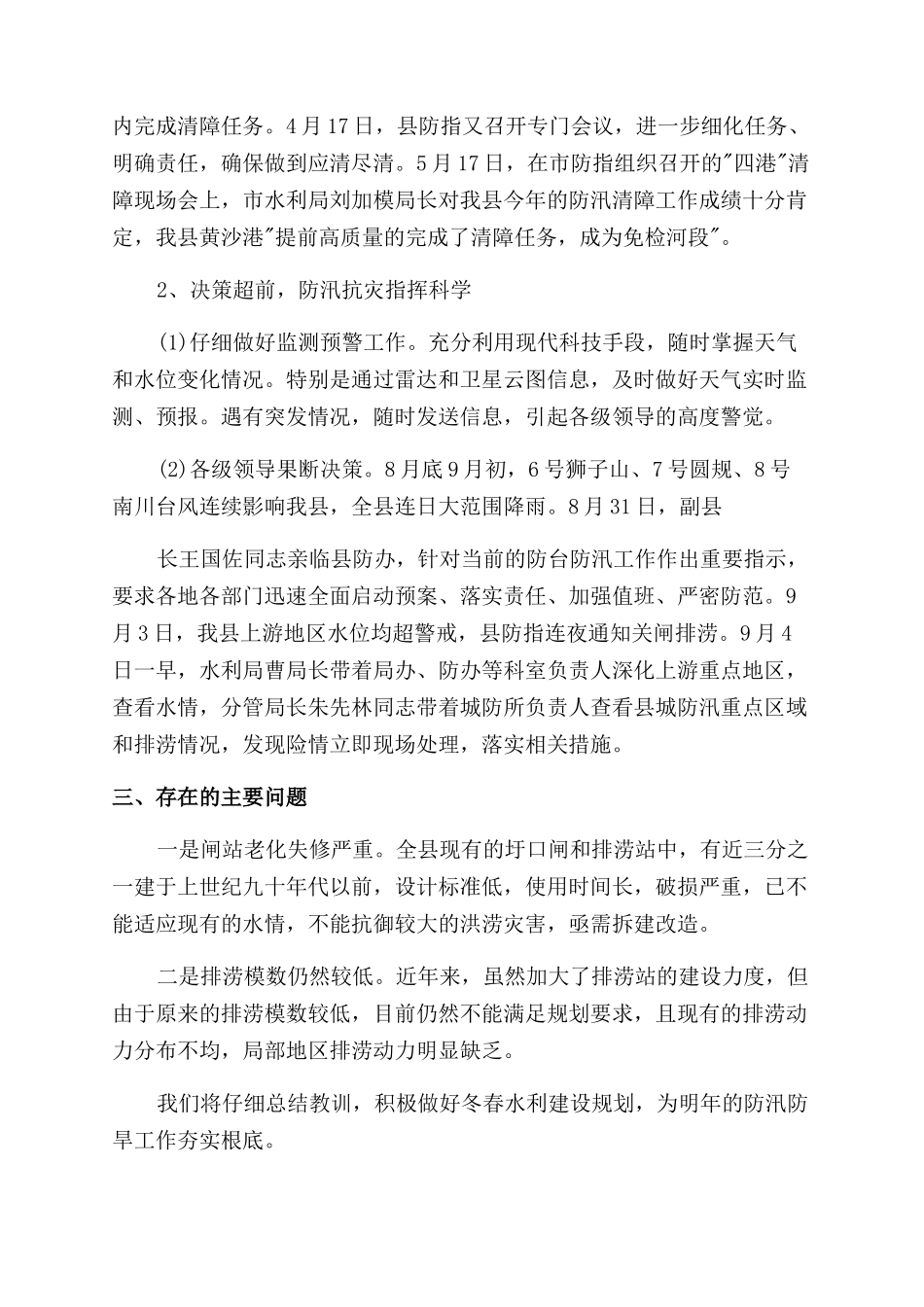

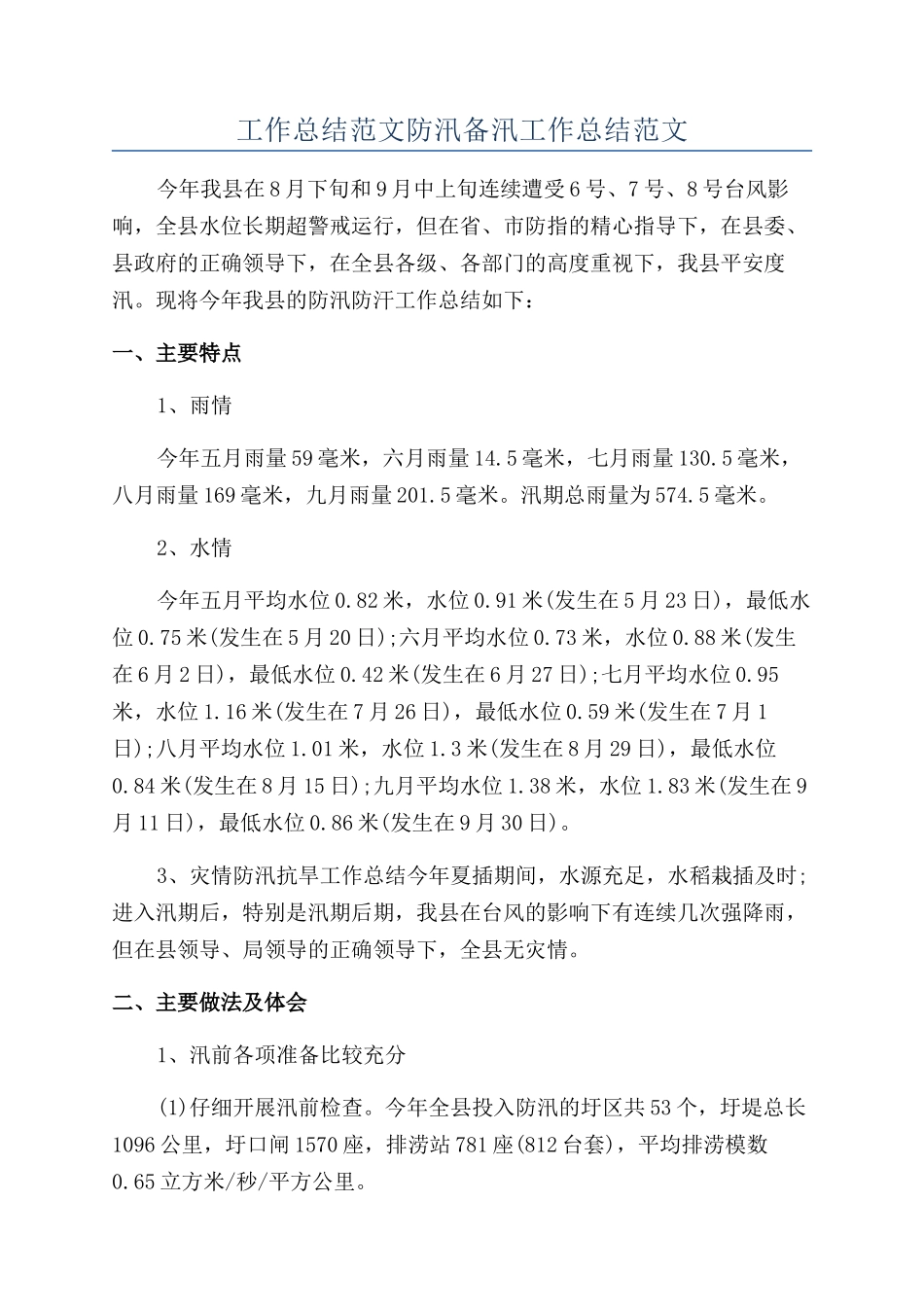

工作总结范文防汛备汛工作总结范文今年我县在 8 月下旬和 9 月中上旬连续遭受 6 号、7 号、8 号台风影响,全县水位长期超警戒运行,但在省、市防指的精心指导下,在县委、县政府的正确领导下,在全县各级、各部门的高度重视下,我县平安度汛。现将今年我县的防汛防汗工作总结如下:一、主要特点1、雨情今年五月雨量 59 毫米,六月雨量 14.5 毫米,七月雨量 130.5 毫米,八月雨量 169 毫米,九月雨量 201.5 毫米。汛期总雨量为 574.5 毫米。2、水情今年五月平均水位 0.82 米,水位 0.91 米(发生在 5 月 23 日),最低水位 0.75 米(发生在 5 月 20 日);六月平均水位 0.73 米,水位 0.88 米(发生在 6 月 2 日),最低水位 0.42 米(发生在 6 月 27 日);七月平均水位 0.95米,水位 1.16 米(发生在 7 月 26 日),最低水位 0.59 米(发生在 7 月 1日);八月平均水位 1.01 米,水位 1.3 米(发生在 8 月 29 日),最低水位0.84 米(发生在 8 月 15 日);九月平均水位 1.38 米,水位 1.83 米(发生在 9月 11 日),最低水位 0.86 米(发生在 9 月 30 日)。3、灾情防汛抗旱工作总结今年夏插期间,水源充足,水稻栽插及时;进入汛期后,特别是汛期后期,我县在台风的影响下有连续几次强降雨,但在县领导、局领导的正确领导下,全县无灾情。二、主要做法及体会1、汛前各项准备比较充分(1)仔细开展汛前检查。今年全县投入防汛的圩区共 53 个,圩堤总长1096 公里,圩口闸 1570 座,排涝站 781 座(812 台套),平均排涝模数0.65 立方米/秒/平方公里。(2)加强城市防洪工程建设。今年城市防洪工程新建、拆建圩口闸 7座、排涝站 5 座,疏浚城区内徐河、胜利河等 4 条河道,新建局部驳岸、防洪墙;为了高新产业园及周边区域的度汛平安,适时对园区水系进行科学的调整,新开西干河、唐桥河,改造盂兰河,疏浚新农河、严桥河,总土方 16 万方。(3)大搞联圩工程建设。根据大联圩规划,去年 9 月就着手联圩工程建设规划。去冬今春,大力实施县乡村三级河道疏浚河道疏浚任务 3 月底已全部完成,全县共疏浚县级河道 3 条,乡级河道 35 条,50 个村整村推动疏浚村庄河道 201 条,三级河道疏浚总土方 450 万方。全县新建拆建圩口闸 116 座,排涝站 126 座。(4)落实防汛责任。4 月份县防指连续下发有关文件,要求相关责任人切实履行职责,深化一线,及时协调解决存...
