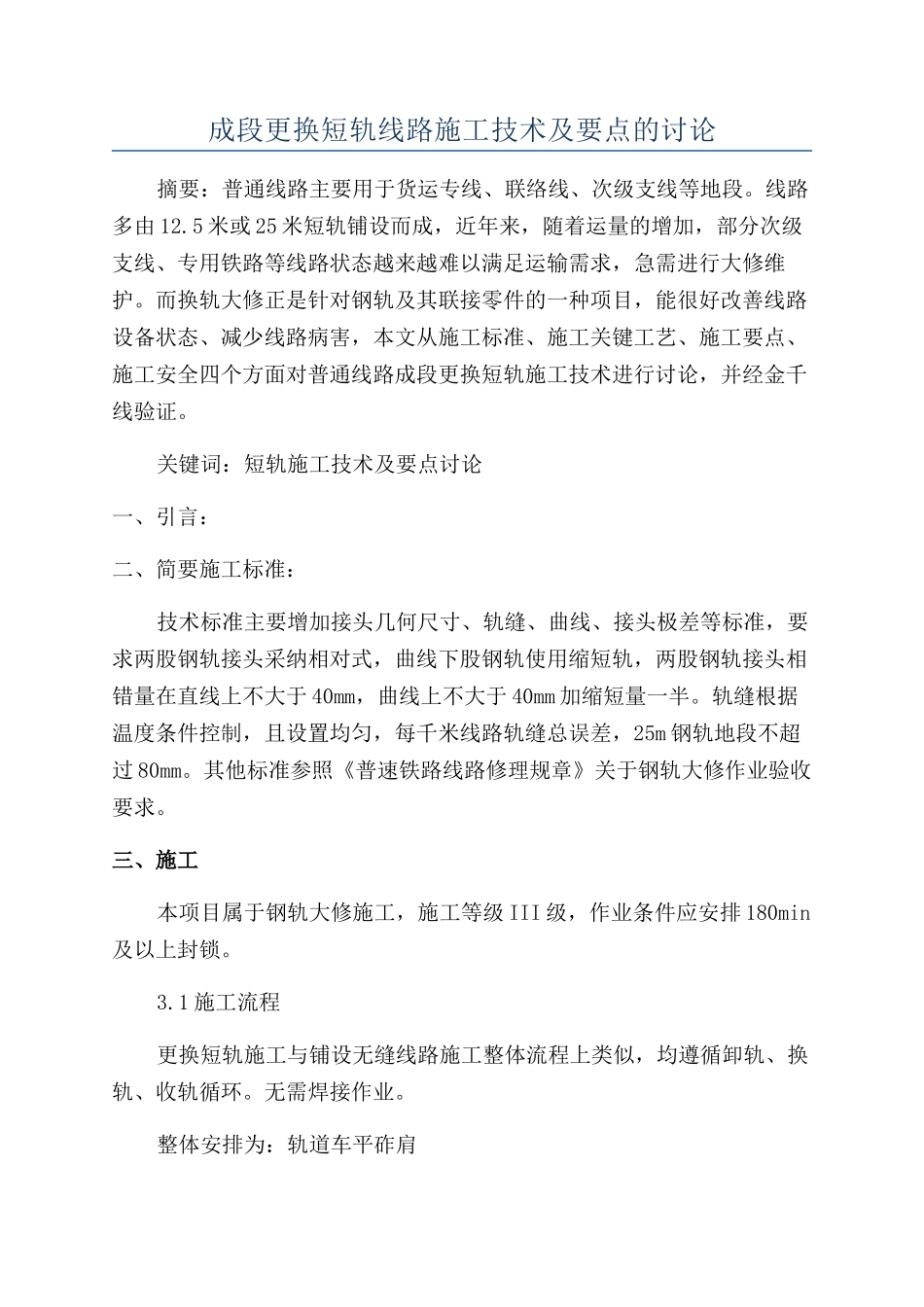

成段更换短轨线路施工技术及要点的讨论摘要:普通线路主要用于货运专线、联络线、次级支线等地段
线路多由 12
5 米或 25 米短轨铺设而成,近年来,随着运量的增加,部分次级支线、专用铁路等线路状态越来越难以满足运输需求,急需进行大修维护
而换轨大修正是针对钢轨及其联接零件的一种项目,能很好改善线路设备状态、减少线路病害,本文从施工标准、施工关键工艺、施工要点、施工安全四个方面对普通线路成段更换短轨施工技术进行讨论,并经金千线验证
关键词:短轨施工技术及要点讨论一、引言:二、简要施工标准:技术标准主要增加接头几何尺寸、轨缝、曲线、接头极差等标准,要求两股钢轨接头采纳相对式,曲线下股钢轨使用缩短轨,两股钢轨接头相错量在直线上不大于 40mm,曲线上不大于 40mm 加缩短量一半
轨缝根据温度条件控制,且设置均匀,每千米线路轨缝总误差,25m 钢轨地段不超过 80mm
其他标准参照《普速铁路线路修理规章》关于钢轨大修作业验收要求
三、施工本项目属于钢轨大修施工,施工等级 III 级,作业条件应安排 180min及以上封锁

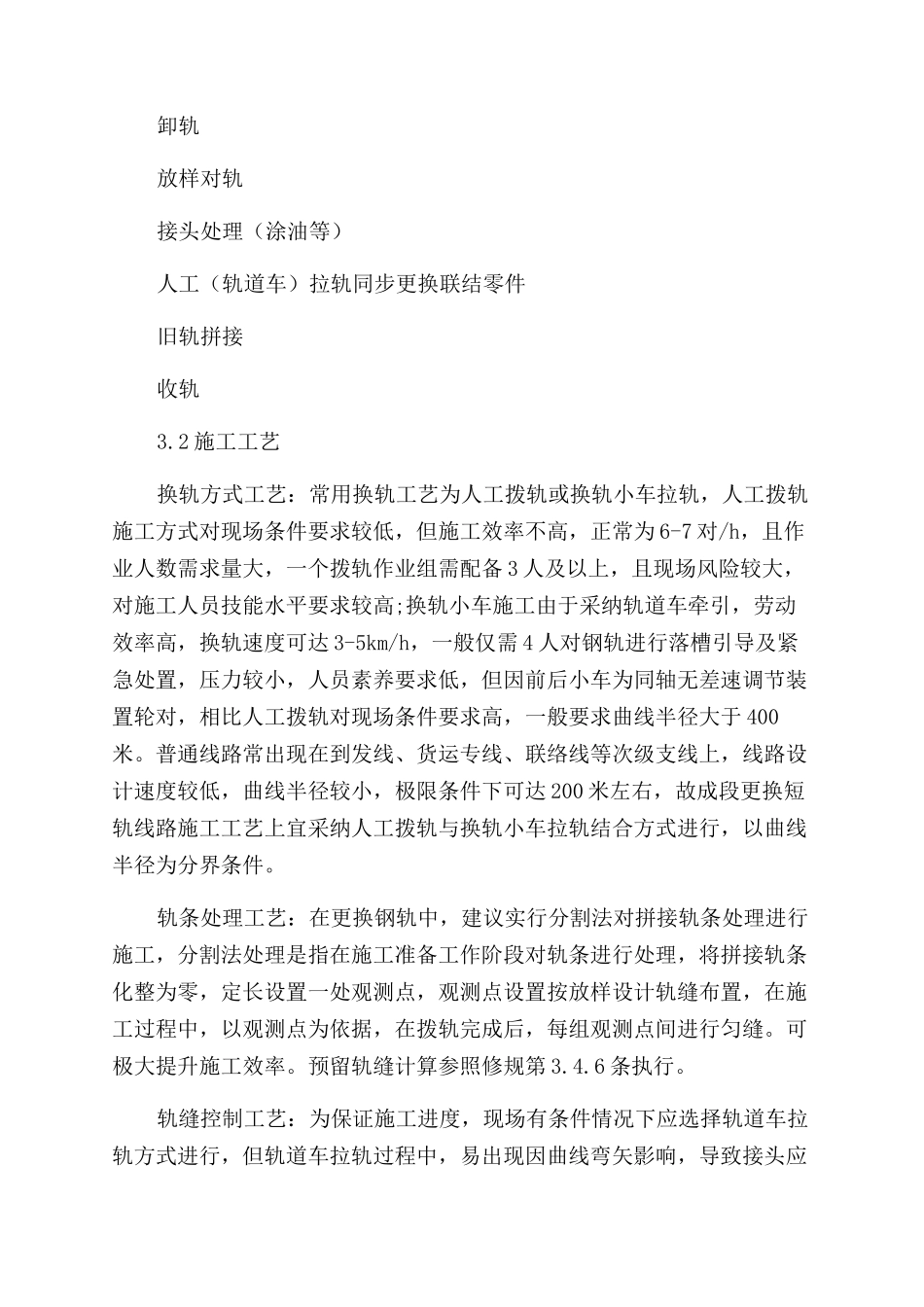

1 施工流程更换短轨施工与铺设无缝线路施工整体流程上类似,均遵循卸轨、换轨、收轨循环
无需焊接作业

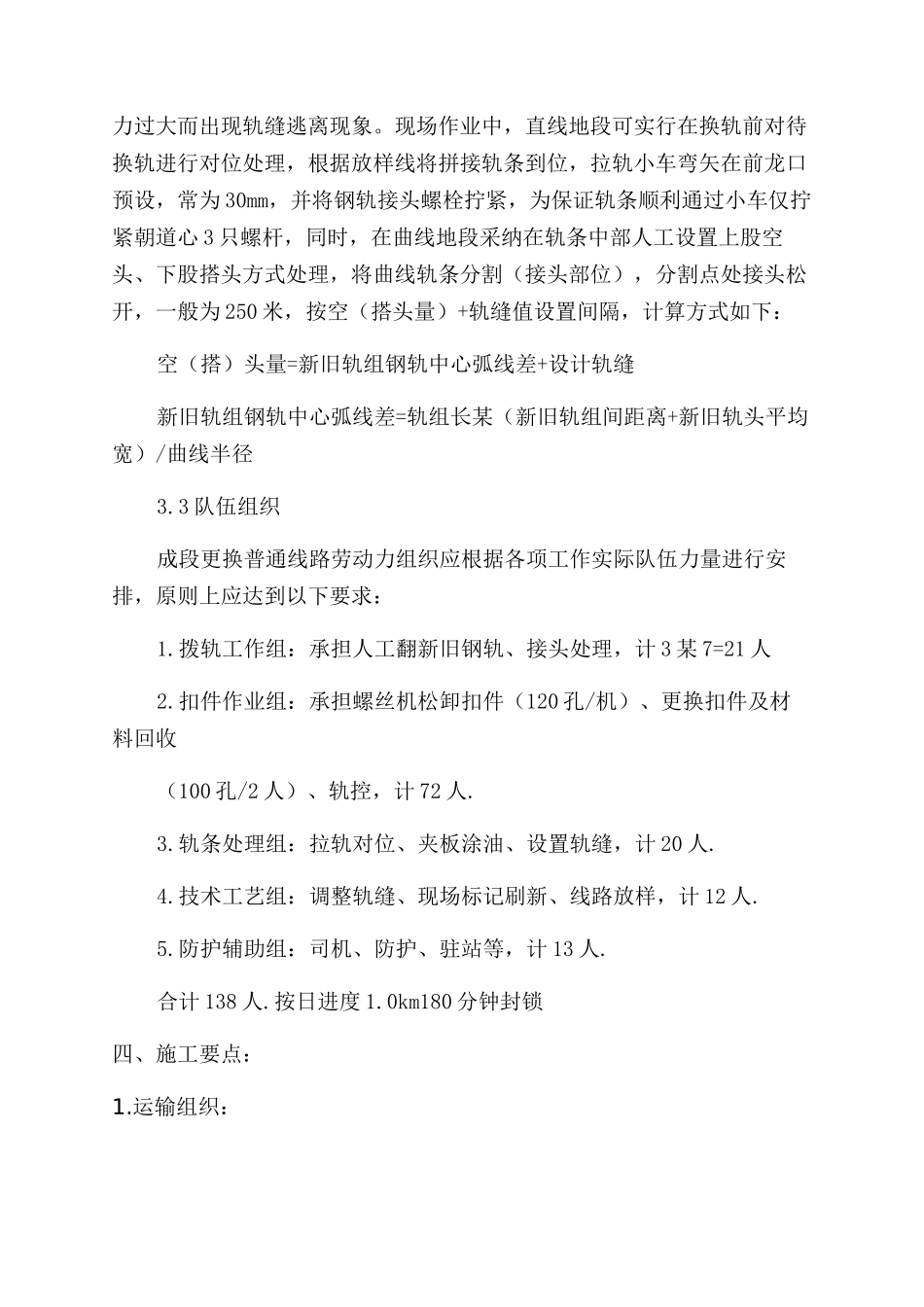

整体安排为:轨道车平砟肩卸轨放样对轨接头处理(涂油等)人工(轨道车)拉轨同步更换联结零件旧轨拼接收轨3
2 施工工艺换轨方式工艺:常用换轨工艺为人工拨轨或换轨小车拉轨,人工拨轨施工方式对现场条件要求较低,但施工效率不高,正常为 6-7 对/h,且作业人数需求量大,一个拨轨作业组需配备 3 人及以上,且现场风险较大,对施工人员技能水平要求较高;换轨小车施工由于采纳轨道车牵引,劳动效率高,换轨速度可达 3-5km/h,一般仅需 4 人对钢轨进行落槽引导及紧急处置,压力较小,人员素养要求低,但因前后小车为同轴无差速调节装置轮对,相比人工拨轨对现场条件要求高,一般要求
