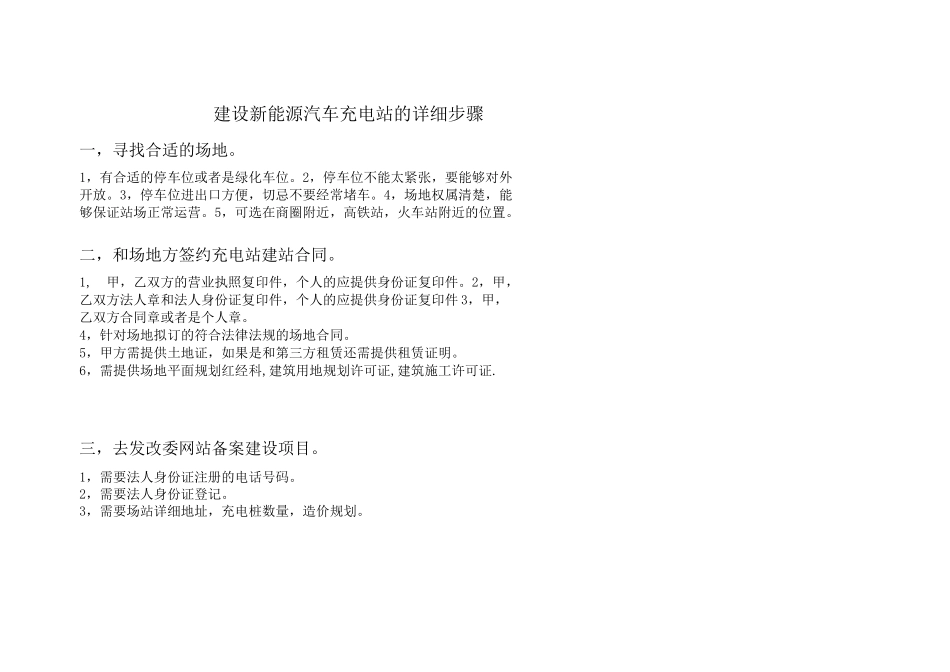

建设新能源汽车充电站的详细步骤一,寻找合适的场地
1,有合适的停车位或者是绿化车位
2,停车位不能太紧张,要能够对外开放
3,停车位进出口方便,切忌不要经常堵车
4,场地权属清楚,能够保证站场正常运营
5,可选在商圈附近,高铁站,火车站附近的位置
二,和场地方签约充电站建站合同
1,甲,乙双方的营业执照复印件,个人的应提供身份证复印件
2,甲,乙双方法人章和法人身份证复印件,个人的应提供身份证复印件 3,甲,乙双方合同章或者是个人章
4,针对场地拟订的符合法律法规的场地合同
5,甲方需提供土地证,如果是和第三方租赁还需提供租赁证明
6,需提供场地平面规划红经科,建筑用地规划许可证,建筑施工许可证
三,去发改委网站备案建设项目
1,需要法人身份证注册的电话号码
2,需要法人身份证登记
3,需要场站详细地址,充电桩数量,造价规划

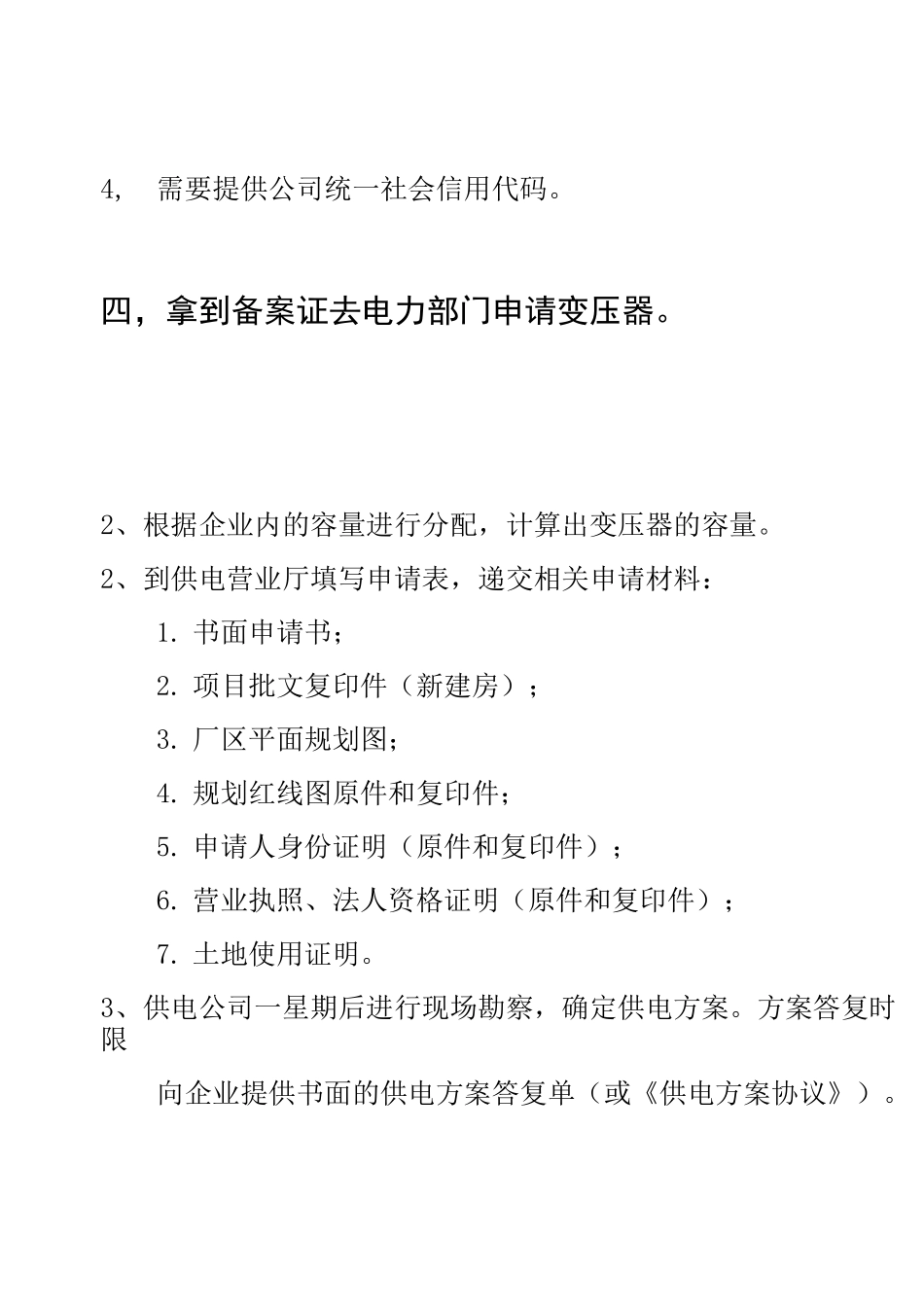

4,需要提供公司统一社会信用代码
四,拿到备案证去电力部门申请变压器
2、根据企业内的容量进行分配,计算出变压器的容量
2、到供电营业厅填写申请表,递交相关申请材料:1
书面申请书;2
项目批文复印件(新建房);3
厂区平面规划图;4
规划红线图原件和复印件;5
申请人身份证明(原件和复印件);6
营业执照、法人资格证明(原件和复印件);7
土地使用证明
3、供电公司一星期后进行现场勘察,确定供电方案
方案答复时限向企业提供书面的供电方案答复单(或《供电方案协议》)
:高压单电源 15 个工作日,高压双电源 30 个工作日内,供电公司4、由企业自行委托有设计资质的设计单位设计,向设计单位供的材料:1
供电方案答复单;2
设计委托书;3
用电设备清单
设计图纸须送交供电公司审核合格,出具《审图意见书》,方可组织材料采购和工程施工,否则供电公司将无法验收接电
5、企业交纳费用:1
外部工程费用按实收取;2
负控建设费:100KVA
