室外管道施工方案一、工程概况:XXX 新建研发测试厂房项目,工程位于 XXXXX 内,地块,位于XX 路以南,XX 路以北,XX 路以西
球墨铸铁管采用承插式接口
二、球墨铸铁管安装(胶圈接口)的工艺流程:三、管道运输及堆放铸铁管在吊装、运输过程应小心轻放,保护成品
球墨铸铁管管道采用加长汽车运输
在运输过程中为了避免管道与管道、管道与车箱碰撞而损坏管道和防腐层,在铸铁管与汽车车箱间用大木方作垫层,铸铁管与管之间用木楞作间隔作用
管道堆放场地应平整、宽敞,重叠堆放时第一排为横向,第二排为纵向排列放齐,且最多不超过五层
四、沟槽开挖1、沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下情况,采取有效措施加以保护
2、沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式

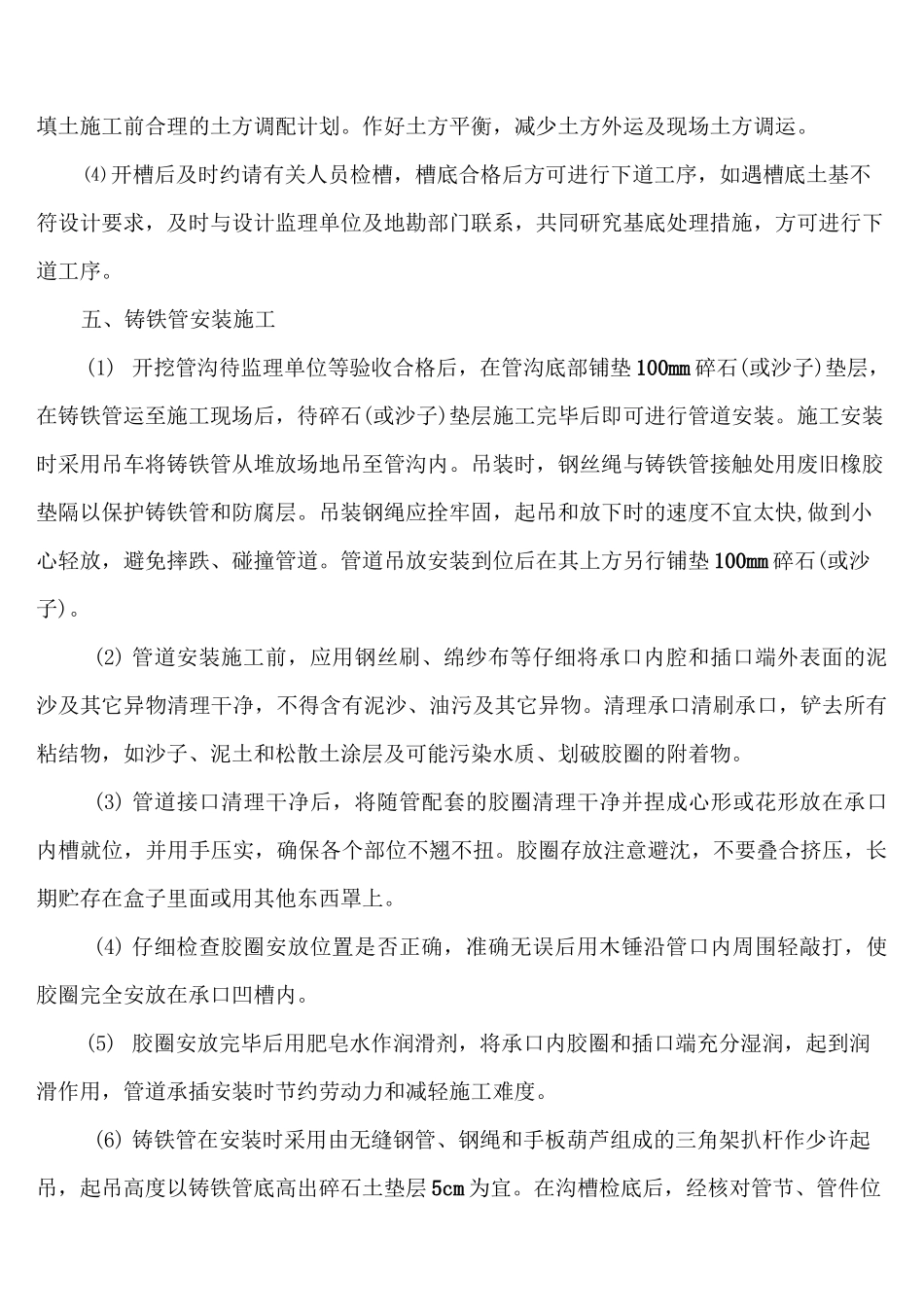

⑴ 槽帮坡度的确定:槽深 h
