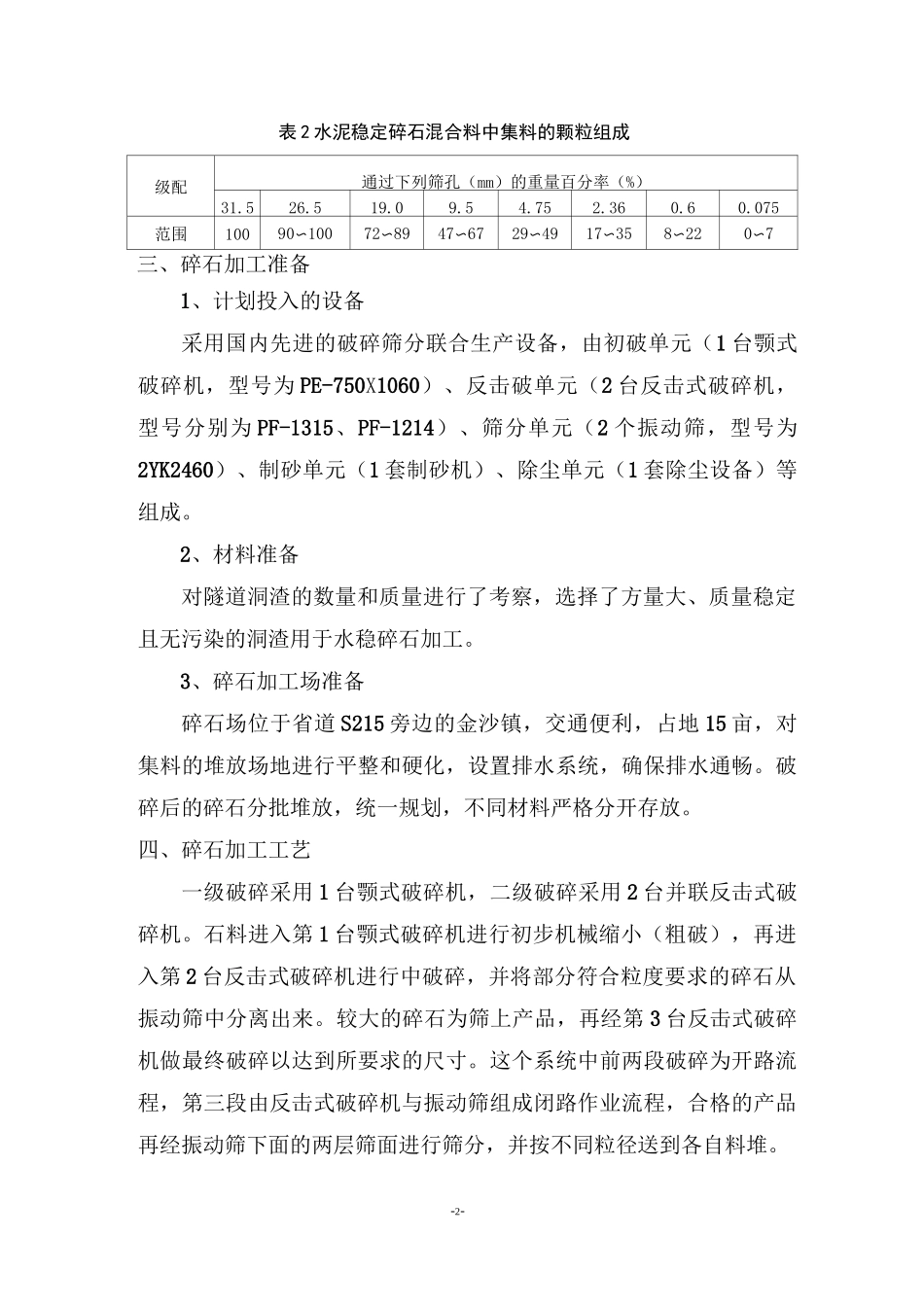

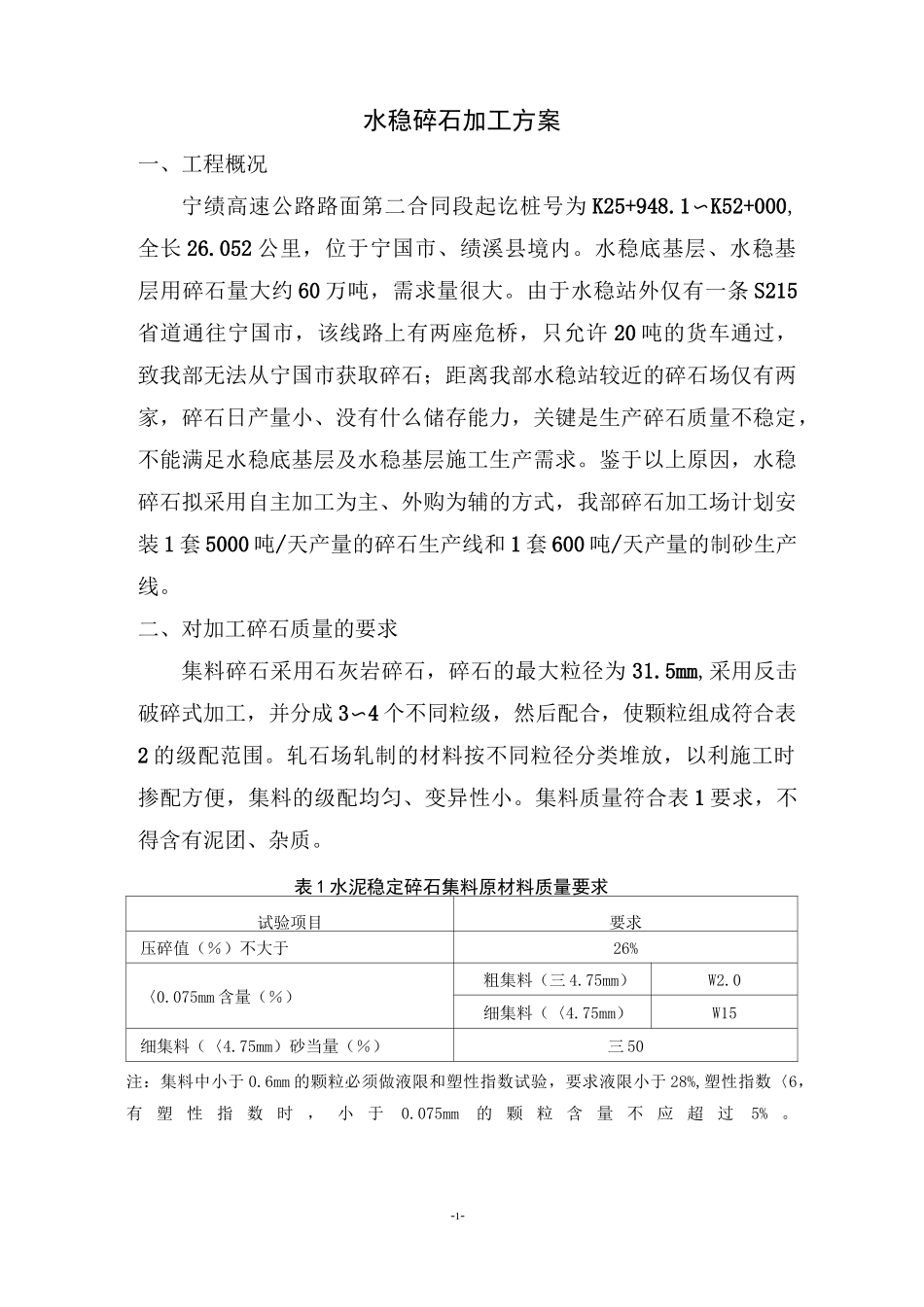

扬绩高速公路宁国至绩溪段路面工釋水稳碎石加工方案宁绩高速公路路面第二合同段项目经理部二 O—三年七月-1-水稳碎石加工方案一、工程概况宁绩高速公路路面第二合同段起讫桩号为 K25+948.1〜K52+000,全长 26.052 公里,位于宁国市、绩溪县境内。水稳底基层、水稳基层用碎石量大约 60 万吨,需求量很大。由于水稳站外仅有一条 S215省道通往宁国市,该线路上有两座危桥,只允许 20 吨的货车通过,致我部无法从宁国市获取碎石;距离我部水稳站较近的碎石场仅有两家,碎石日产量小、没有什么储存能力,关键是生产碎石质量不稳定,不能满足水稳底基层及水稳基层施工生产需求。鉴于以上原因,水稳碎石拟采用自主加工为主、外购为辅的方式,我部碎石加工场计划安装 1 套 5000 吨/天产量的碎石生产线和 1 套 600 吨/天产量的制砂生产线。二、对加工碎石质量的要求集料碎石采用石灰岩碎石,碎石的最大粒径为 31.5mm,采用反击破碎式加工,并分成 3〜4 个不同粒级,然后配合,使颗粒组成符合表2 的级配范围。轧石场轧制的材料按不同粒径分类堆放,以利施工时掺配方便,集料的级配均匀、变异性小。集料质量符合表 1 要求,不得含有泥团、杂质。表 1 水泥稳定碎石集料原材料质量要求试验项目要求压碎值(%)不大于26%〈0.075mm 含量(%)粗集料(三 4.75mm)W2.0细集料(〈4.75mm)W15细集料(〈4.75mm)砂当量(%)三 50注:集料中小于 0.6mm 的颗粒必须做液限和塑性指数试验,要求液限小于 28%,塑性指数〈6,有塑性指数时,小于0.075mm的颗粒含量不应超过5%。表 2 水泥稳定碎石混合料中集料的颗粒组成-2-级配通过下列筛孔(mm)的重量百分率(%)31.526.519.09.54.752.360.60.075范围10090〜10072〜8947〜6729〜4917〜358〜220〜7三、碎石加工准备1、计划投入的设备采用国内先进的破碎筛分联合生产设备,由初破单元(1 台颚式破碎机,型号为 PE-750X1060)、反击破单元(2 台反击式破碎机,型号分别为 PF-1315、PF-1214)、筛分单元(2 个振动筛,型号为2YK2460)、制砂单元(1 套制砂机)、除尘单元(1 套除尘设备)等组成。2、材料准备对隧道洞渣的数量和质量进行了考察,选择了方量大、质量稳定且无污染的洞渣用于水稳碎石加工。3、碎石加工场准备碎石场位于省道 S215 旁边的金沙镇,交通便利,占地 15 亩,对集料的堆放场地进行平整和硬化,设置排水系统,确保排水通畅。破碎后的碎石分批堆放,统一规划,...
