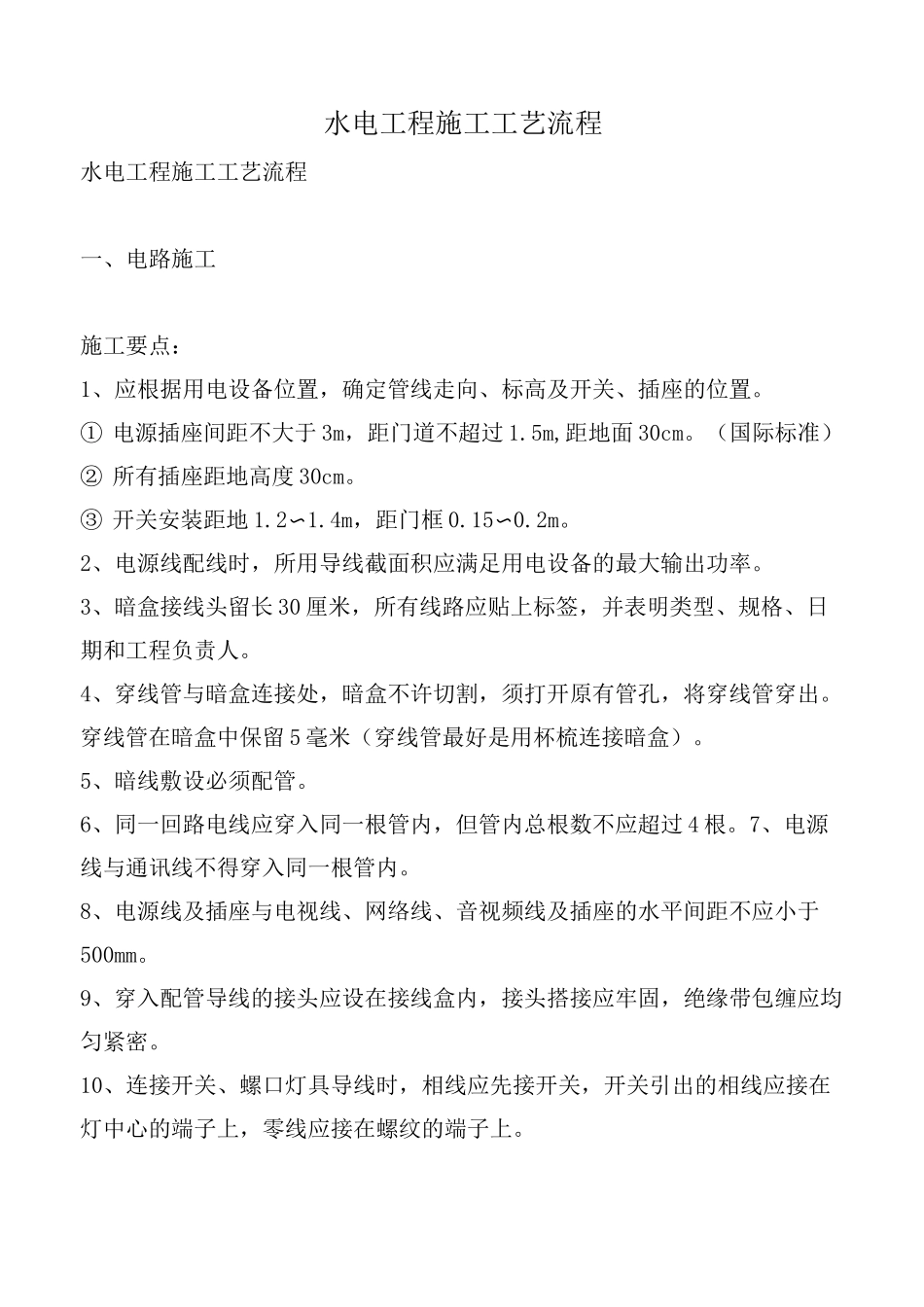

水电工程施工工艺流程水电工程施工工艺流程一、电路施工施工要点:1、应根据用电设备位置,确定管线走向、标高及开关、插座的位置
① 电源插座间距不大于 3m,距门道不超过 1
5m,距地面 30cm
(国际标准)② 所有插座距地高度 30cm
③ 开关安装距地 1
4m,距门框 0
2、电源线配线时,所用导线截面积应满足用电设备的最大输出功率
3、暗盒接线头留长 30 厘米,所有线路应贴上标签,并表明类型、规格、日期和工程负责人
4、穿线管与暗盒连接处,暗盒不许切割,须打开原有管孔,将穿线管穿出
穿线管在暗盒中保留 5 毫米(穿线管最好是用杯梳连接暗盒)
5、暗线敷设必须配管
6、同一回路电线应穿入同一根管内,但管内总根数不应超过 4 根
7、电源线与通讯线不得穿入同一根管内
8、电源线及插座与电视线、网络线、音视频线及插座的水平间距不应小于500mm
9、穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密
10、连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端子上

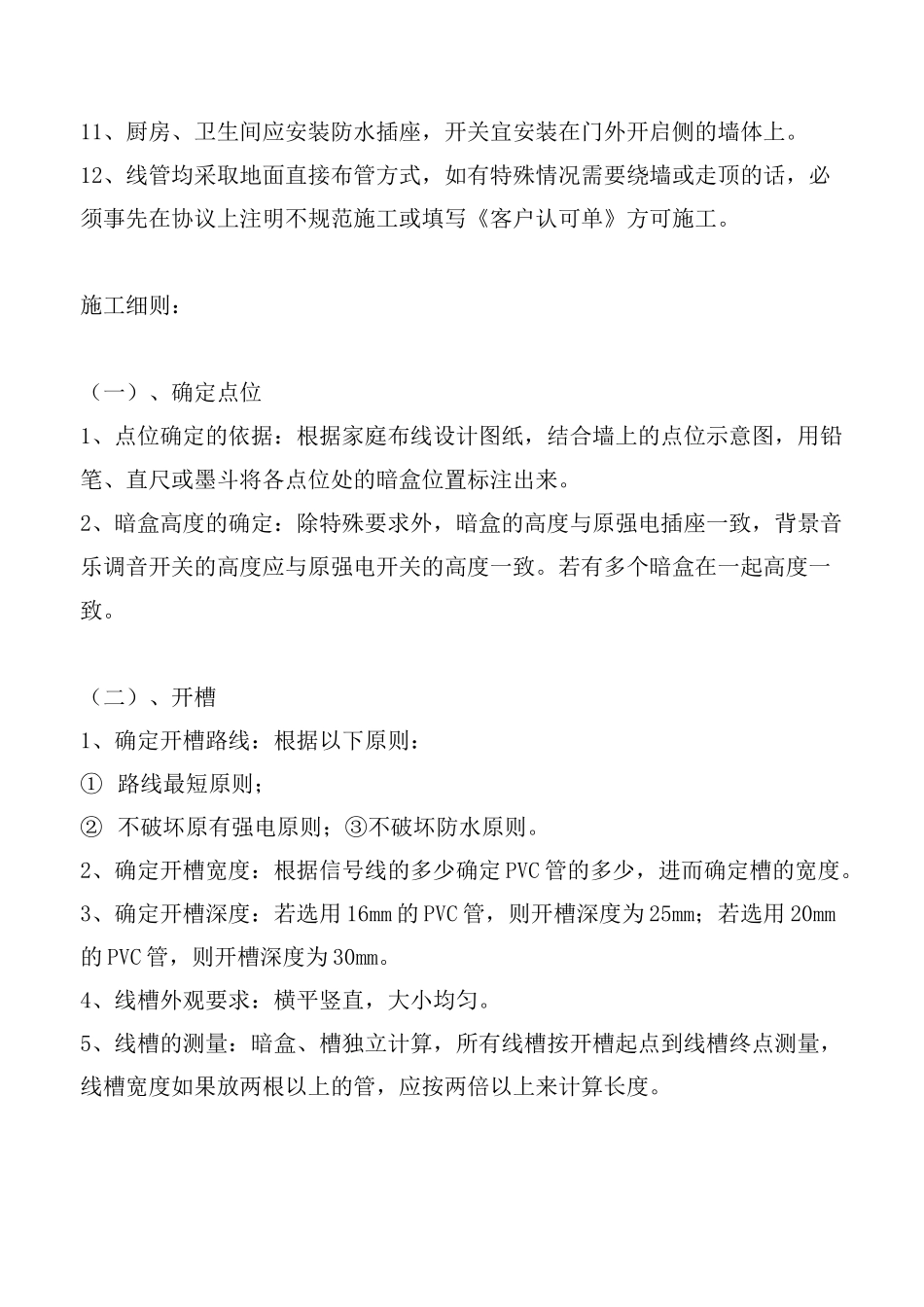

11、厨房、卫生间应安装防水插座,开关宜安装在门外开启侧的墙体上
12、线管均采取地面直接布管方式,如有特殊情况需要绕墙或走顶的话,必须事先在协议上注明不规范施工或填写《客户认可单》方可施工
施工细则:(一)、确定点位1、点位确定的依据:根据家庭布线设计图纸,结合墙上的点位示意图,用铅笔、直尺或墨斗将各点位处的暗盒位置标注出来
2、暗盒高度的确定:除特殊要求外,暗盒的高度与原强电插座一致,背景音乐调音开关的高度应与原强电开关的高度一致
若有多个暗盒在一起高度一致
(二)、开槽1、确定开槽路线:根据以下原则:① 路线最短原则;② 不破坏原有强电原则;③不破坏防水原则
2、确定开槽宽度:根据信号线的多少确定 PVC 管的多少,进
