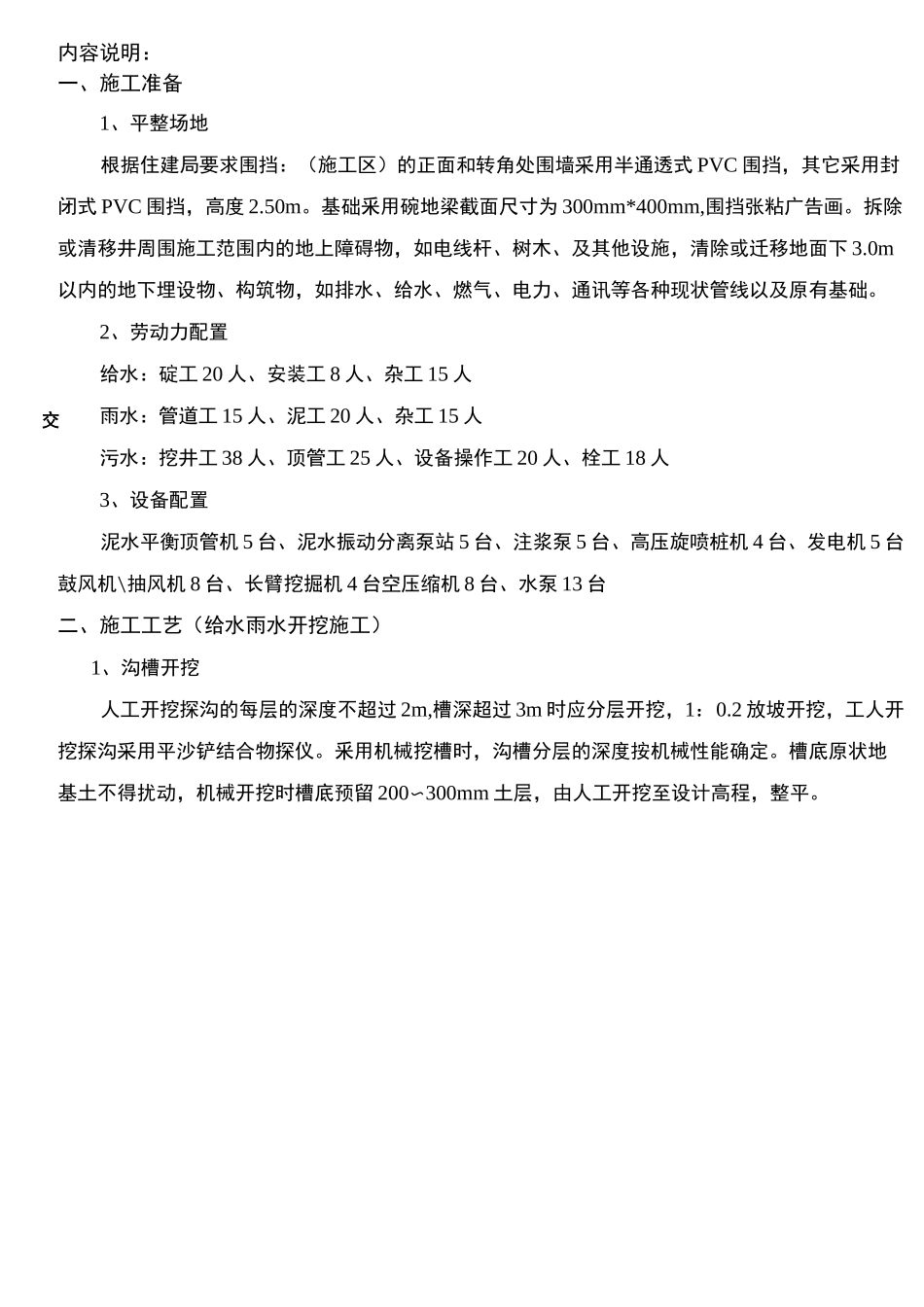

总承给排给排中铁十九局集团有限公司深圳市城市轨道交通 16 号线工程施工总承包五工区项目部单位(子单位)工程名称分部工程交底部位六联村站给水管、雨水管和污水管改迁施工2018 年月 H交底交底内容说明:一、施工准备1、平整场地根据住建局要求围挡:(施工区)的正面和转角处围墙采用半通透式 PVC 围挡,其它采用封闭式 PVC 围挡,高度 2
基础釆用碗地梁截面尺寸为 300mm*400mm,围挡张粘广告画
拆除或清移井周围施工范围内的地上障碍物,如电线杆、树木、及其他设施,清除或迁移地面下 3
0m以内的地下埋设物、构筑物,如排水、给水、燃气、电力、通讯等各种现状管线以及原有基础
2、劳动力配置给水:碇工 20 人、安装工 8 人、杂工 15 人雨水:管道工 15 人、泥工 20 人、杂工 15 人污水:挖井工 38 人、顶管工 25 人、设备操作工 20 人、栓工 18 人3、设备配置泥水平衡顶管机 5 台、泥水振动分离泵站 5 台、注浆泵 5 台、高压旋喷桩机 4 台、发电机 5 台鼓风机\抽风机 8 台、长臂挖掘机 4 台空压缩机 8 台、水泵 13 台二、施工工艺(给水雨水开挖施工)1、沟槽开挖人工开挖探沟的每层的深度不超过 2m,槽深超过 3m 时应分层开挖,1:0
2 放坡开挖,工人开挖探沟采用平沙铲结合物探仪
釆用机械挖槽时,沟槽分层的深度按机械性能确定
槽底原状地基土不得扰动,机械开挖时槽底预留 200〜300mm 土层,由人工开挖至设计高程,整平
2、管道基础管道基础应落在有一定承载力的原状土层上,在管顶覆土不大于 5 米时,管道沟槽地基承载力不小于 120Kpa,在管顶覆土大于 5 米时,管道沟槽地基承载力不小于 135Kpa,检查井底板基础处沟槽承载力应不小于 150KPa,如触探试验未达要求的,应进行基础处理
否则应进行地基处理
若管道基础位于
