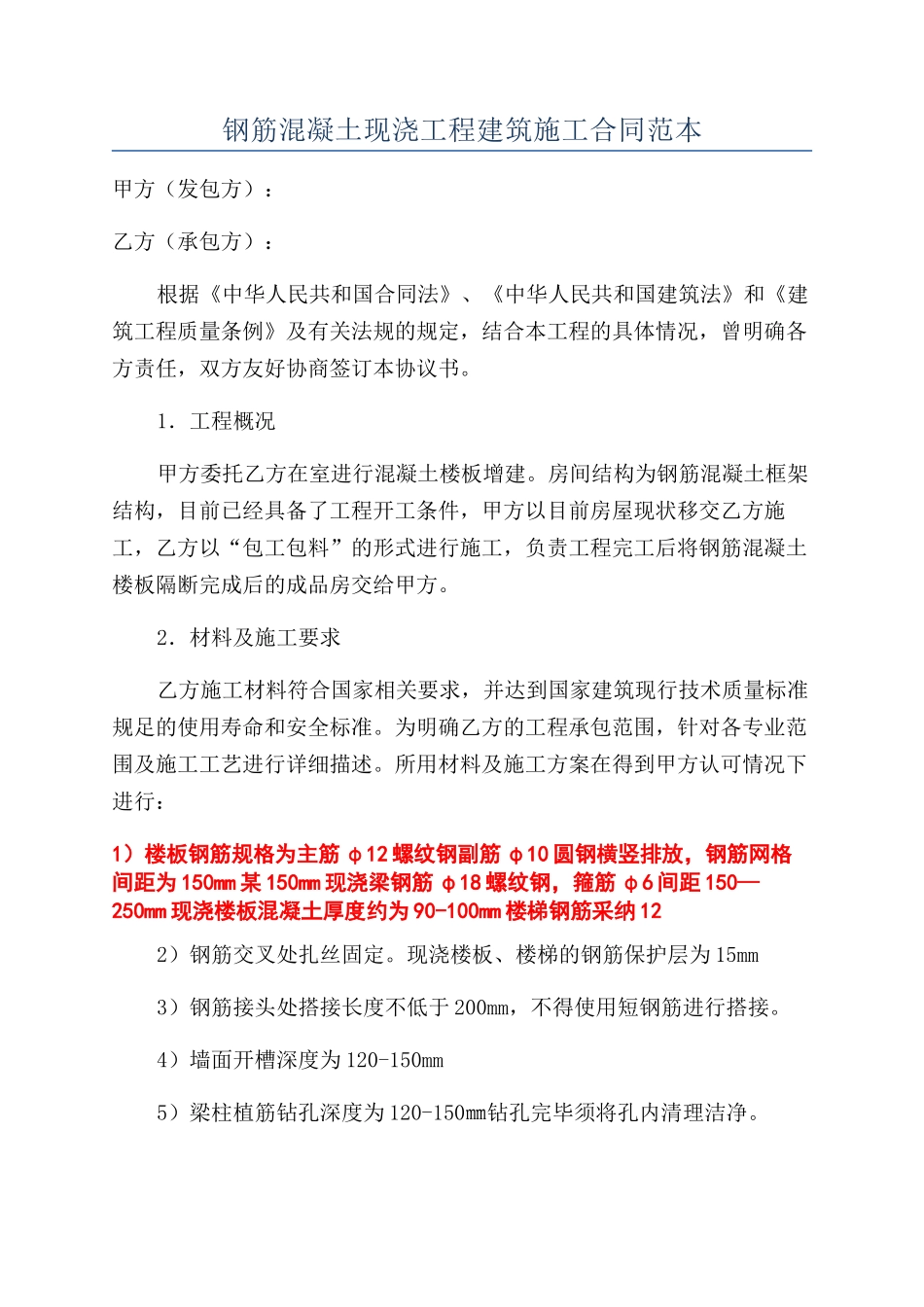

钢筋混凝土现浇工程建筑施工合同范本甲方(发包方):乙方(承包方):根据《中华人民共和国合同法》、《中华人民共和国建筑法》和《建筑工程质量条例》及有关法规的规定,结合本工程的具体情况,曾明确各方责任,双方友好协商签订本协议书
1.工程概况甲方委托乙方在室进行混凝土楼板增建
房间结构为钢筋混凝土框架结构,目前已经具备了工程开工条件,甲方以目前房屋现状移交乙方施工,乙方以“包工包料”的形式进行施工,负责工程完工后将钢筋混凝土楼板隔断完成后的成品房交给甲方
2.材料及施工要求乙方施工材料符合国家相关要求,并达到国家建筑现行技术质量标准规足的使用寿命和安全标准
为明确乙方的工程承包范围,针对各专业范围及施工工艺进行详细描述
所用材料及施工方案在得到甲方认可情况下进行:1)楼板钢筋规格为主筋 φ12 螺纹钢副筋 φ10 圆钢横竖排放,钢筋网格间距为 150mm 某 150mm 现浇梁钢筋 φ18 螺纹钢,箍筋 φ6 间距 150—250mm 现浇楼板混凝土厚度约为 90-100mm 楼梯钢筋采纳 122)钢筋交叉处扎丝固定
现浇楼板、楼梯的钢筋保护层为 15mm3)钢筋接头处搭接长度不低于 200mm,不得使用短钢筋进行搭接
4)墙面开槽深度为 120-150mm5)梁柱植筋钻孔深度为 120-150㎜钻孔完毕须将孔内清理洁净

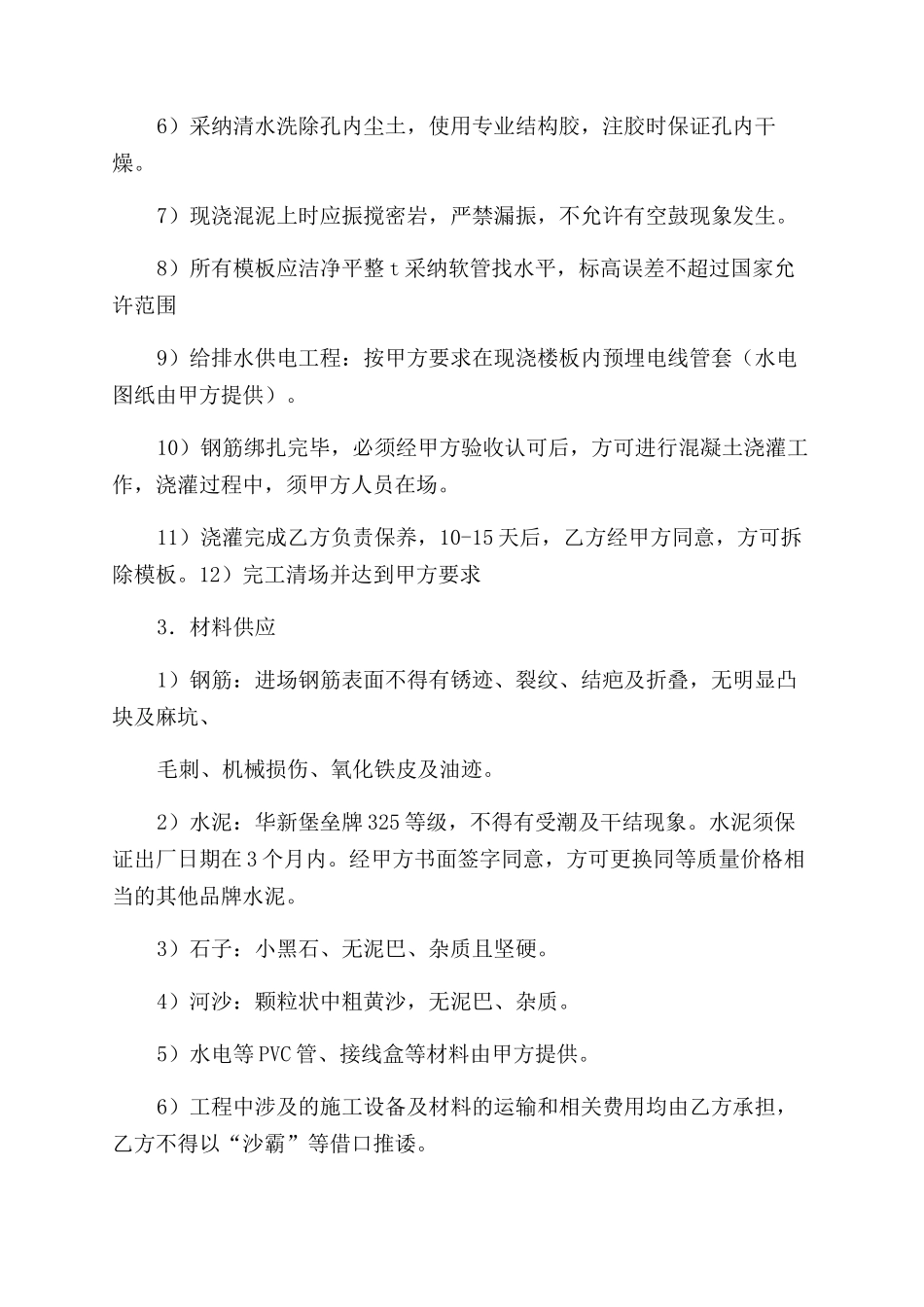

6)采纳清水洗除孔内尘土,使用专业结构胶,注胶时保证孔内干燥
7)现浇混泥上时应振搅密岩,严禁漏振,不允许有空鼓现象发生
8)所有模板应洁净平整 t 采纳软管找水平,标高误差不超过国家允许范围9)给排水供电工程:按甲方要求在现浇楼板内预埋电线管套(水电图纸由甲方提供)
10)钢筋绑扎完毕,必须经甲方验收认可后,方可进行混凝土浇灌工作,浇灌过程中,须甲方人员在场
11)浇灌完成乙方负责保养,10-15 天后,乙方经甲方同意,方可拆除模板
12)完工清场并达到甲方要
