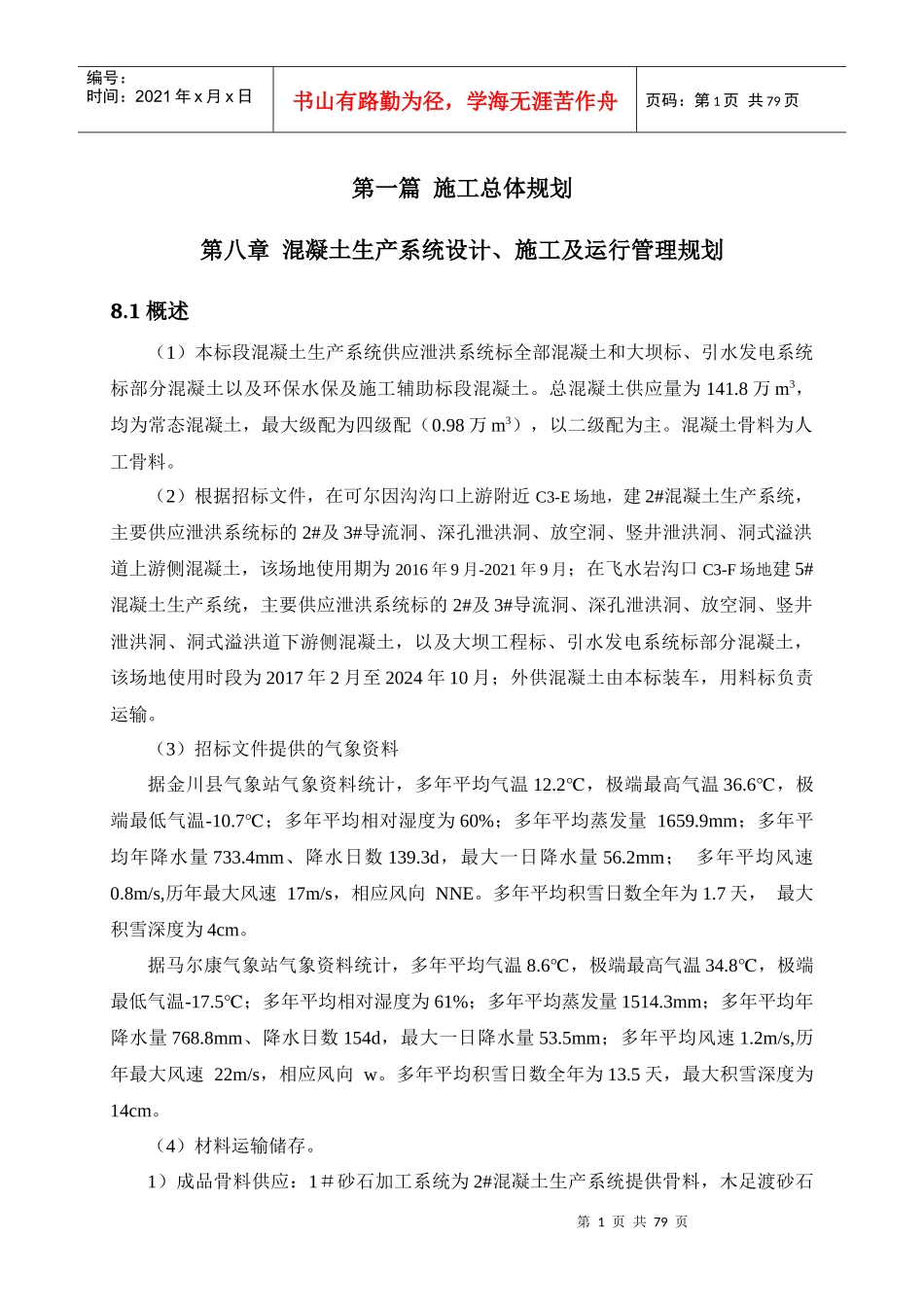

第 1 页 共 79 页编号:时间:2021 年 x 月 x 日书山有路勤为径,学海无涯苦作舟页码:第 1 页 共 79 页第一篇 施工总体规划第八章 混凝土生产系统设计、施工及运行管理规划8

1 概述(1)本标段混凝土生产系统供应泄洪系统标全部混凝土和大坝标、引水发电系统标部分混凝土以及环保水保及施工辅助标段混凝土
总混凝土供应量为 141
8 万 m3,均为常态混凝土,最大级配为四级配(0
98 万 m3),以二级配为主
混凝土骨料为人工骨料
(2)根据招标文件,在可尔因沟沟口上游附近 C3-E 场地,建 2#混凝土生产系统,主要供应泄洪系统标的 2#及 3#导流洞、深孔泄洪洞、放空洞、竖井泄洪洞、洞式溢洪道上游侧混凝土,该场地使用期为 2016 年 9 月-2021 年 9 月;在飞水岩沟口 C3-F 场地建 5#混凝土生产系统,主要供应泄洪系统标的 2#及 3#导流洞、深孔泄洪洞、放空洞、竖井泄洪洞、洞式溢洪道下游侧混凝土,以及大坝工程标、引水发电系统标部分混凝土,该场地使用时段为 2017 年 2 月至 2024 年 10 月;外供混凝土由本标装车,用料标负责运输
(3)招标文件提供的气象资料据金川县气象站气象资料统计,多年平均气温 12
2℃,极端最高气温 36
6℃,极端最低气温-10
7℃;多年平均相对湿度为 60%;多年平均蒸发量 1659
9mm;多年平均年降水量 733
4mm、降水日数 139
3d,最大一日降水量 56
2mm; 多年平均风速0
8m/s,历年最大风速 17m/s,相应风向 NNE
多年平均积雪日数全年为 1
7 天, 最大积雪深度为 4cm
据马尔康气象站气象资料统计,多年平均气温 8
6℃,极端最高气温 34
8℃,极端最低气温-17
5℃;多年平均相对湿度为 61%;多年平均蒸发量 1514
3mm;多年平均年降水量 768
