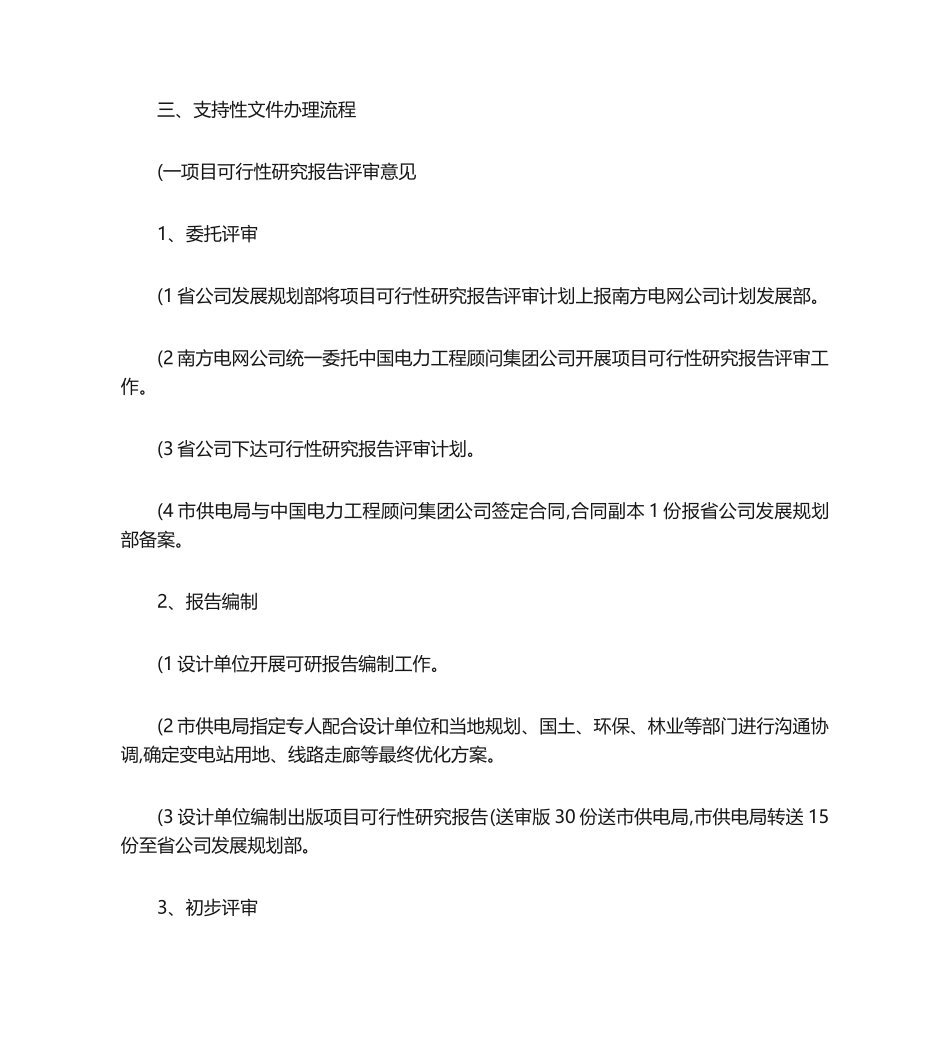

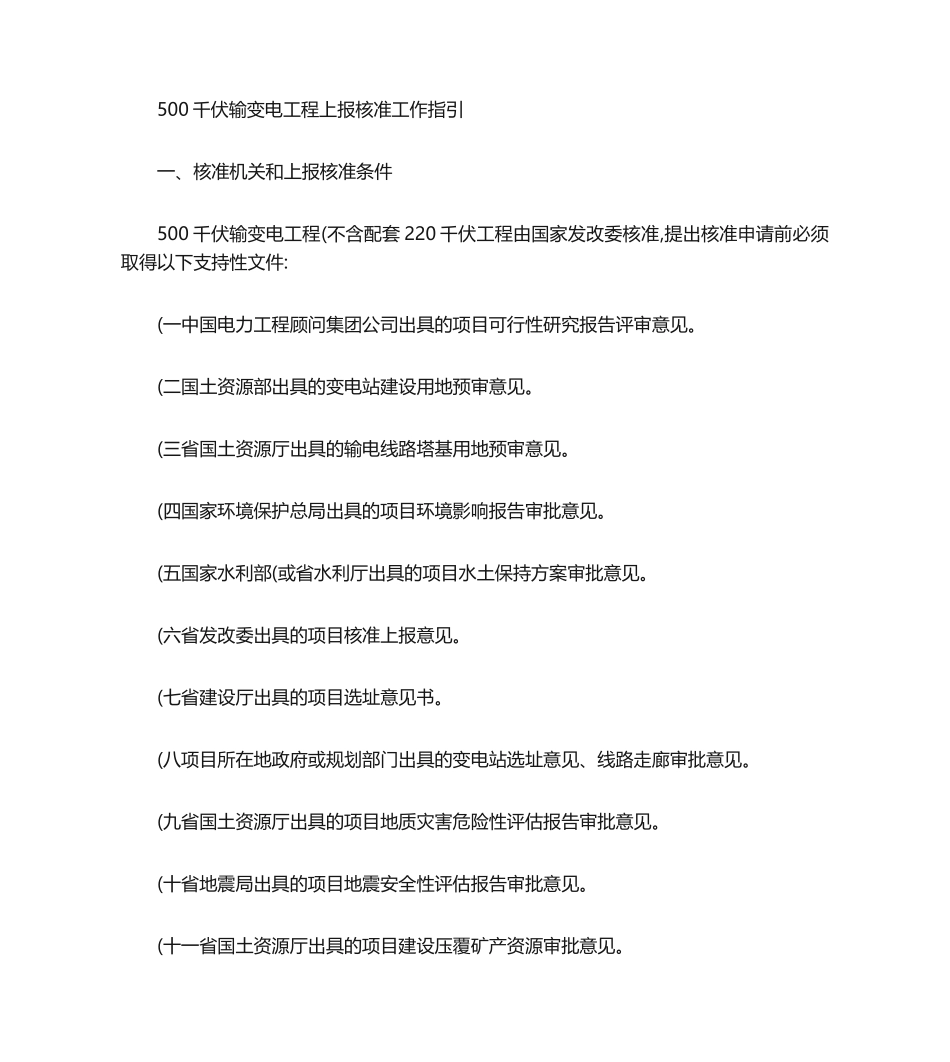

500千伏输变电工程上报核准工作指引一、核准机关和上报核准条件500千伏输变电工程(不含配套220千伏工程由国家发改委核准,提出核准申请前必须取得以下支持性文件:(一中国电力工程顾问集团公司出具的项目可行性研究报告评审意见。(二国土资源部出具的变电站建设用地预审意见。(三省国土资源厅出具的输电线路塔基用地预审意见。(四国家环境保护总局出具的项目环境影响报告审批意见。(五国家水利部(或省水利厅出具的项目水土保持方案审批意见。(六省发改委出具的项目核准上报意见。(七省建设厅出具的项目选址意见书。(八项目所在地政府或规划部门出具的变电站选址意见、线路走廊审批意见。(九省国土资源厅出具的项目地质灾害危险性评估报告审批意见。(十省地震局出具的项目地震安全性评估报告审批意见。(十一省国土资源厅出具的项目建设压覆矿产资源审批意见。(十二项目所在地文化行政主管部门出具的项目建设压覆文物审批意见。不新征用地、不新增出线变电站扩建工程需办理上述条款中第(一、(四、(六项。不新征用地、新增出线变电站扩建工程除上述条款中第(二项外均需办理。新征用地、不新增出线变电站扩建工程需办理上述条款中第(一、(二、(四、(五、(六、(七项。新征用地、新增出线变电站扩建工程需办理上述全部条款。二、核准流程图三、支持性文件办理流程(一项目可行性研究报告评审意见1、委托评审(1省公司发展规划部将项目可行性研究报告评审计划上报南方电网公司计划发展部。(2南方电网公司统一委托中国电力工程顾问集团公司开展项目可行性研究报告评审工作。(3省公司下达可行性研究报告评审计划。(4市供电局与中国电力工程顾问集团公司签定合同,合同副本1份报省公司发展规划部备案。2、报告编制(1设计单位开展可研报告编制工作。(2市供电局指定专人配合设计单位和当地规划、国土、环保、林业等部门进行沟通协调,确定变电站用地、线路走廊等最终优化方案。(3设计单位编制出版项目可行性研究报告(送审版30份送市供电局,市供电局转送15份至省公司发展规划部。3、初步评审(1省公司发展规划部将5份项目可行性研究报告(送审版送中国电力工程顾问集团公司。(2中国电力工程顾问集团公司组织召开评审会议,审查项目可行性研究报告(送审版,形成初步评审意见。4、评审收口(1可研设计单位在规定时间内按照初步评审意见编制出版项目可行性研究报告(收口版15份送省公司发展规划部,其中5份由省公司发展规划部送中国电力工程顾问集团公司。(2中国电力工程顾问集团公司组织召开评审收口会议,对项目可行性研究报告(收口版进行评审,形成评审收口意见。5、取得评审意见(1设计单位在规定时间内按照评审收口意见编制出版项目可行性研究报告(审定版15份,其中5份送中国电力工程顾问集团公司,10份送省公司发展规划部。(2省公司发展规划部跟踪办理流程,取得中国电力工程顾问集团公司出具的项目可行性研究报告评审意见。(二变电站建设用地预审意见1、县级预审(1市供电局负责准备办理项目用地预审的有关资料。(2市供电局拟文向项目所在地县国土局申请办理用地预审手续。(3市供电局跟踪办理流程,确认县国土局出具初审意见并转报市国土局。2、市级预审市供电局跟踪办理流程,确认市国土局出具初审意见并转报省国土资源厅,并及时将进度向省公司发展规划部汇报。3、省级预审(1省公司发展规划部跟踪办理流程,确认省国土资源厅出具初审意见。(2省公司拟文上报国土资源部,申请办理项目用地预审。(3省公司发展规划部跟踪办理流程,确认省国土资源厅转报国土资源部。4、取得预审意见省公司发展规划部偕同市供电局跟踪办理流程,取得国土资源部出具的变电站用地预审意见。(三输电线路塔基用地预审意见1、设计单位将线路长度、途经地市、用地情况、塔基所占各类性质用地面积等情况上报省公司发展规划部。2、省公司拟文上报省国土资源厅,提出用地预审申请。3、省公司发展规划部跟踪办理流程,取得省国土资源厅出具的线路塔基用地预审意见。(四项目环境影响报告审批意见1、工作委托(1省公司下达前期工作计划,确定开展项目环境影响评估工作的单位、费用及工期。(2市供电局与评估单位签定合同,合同副本1份报省公司发展规划部备案...
